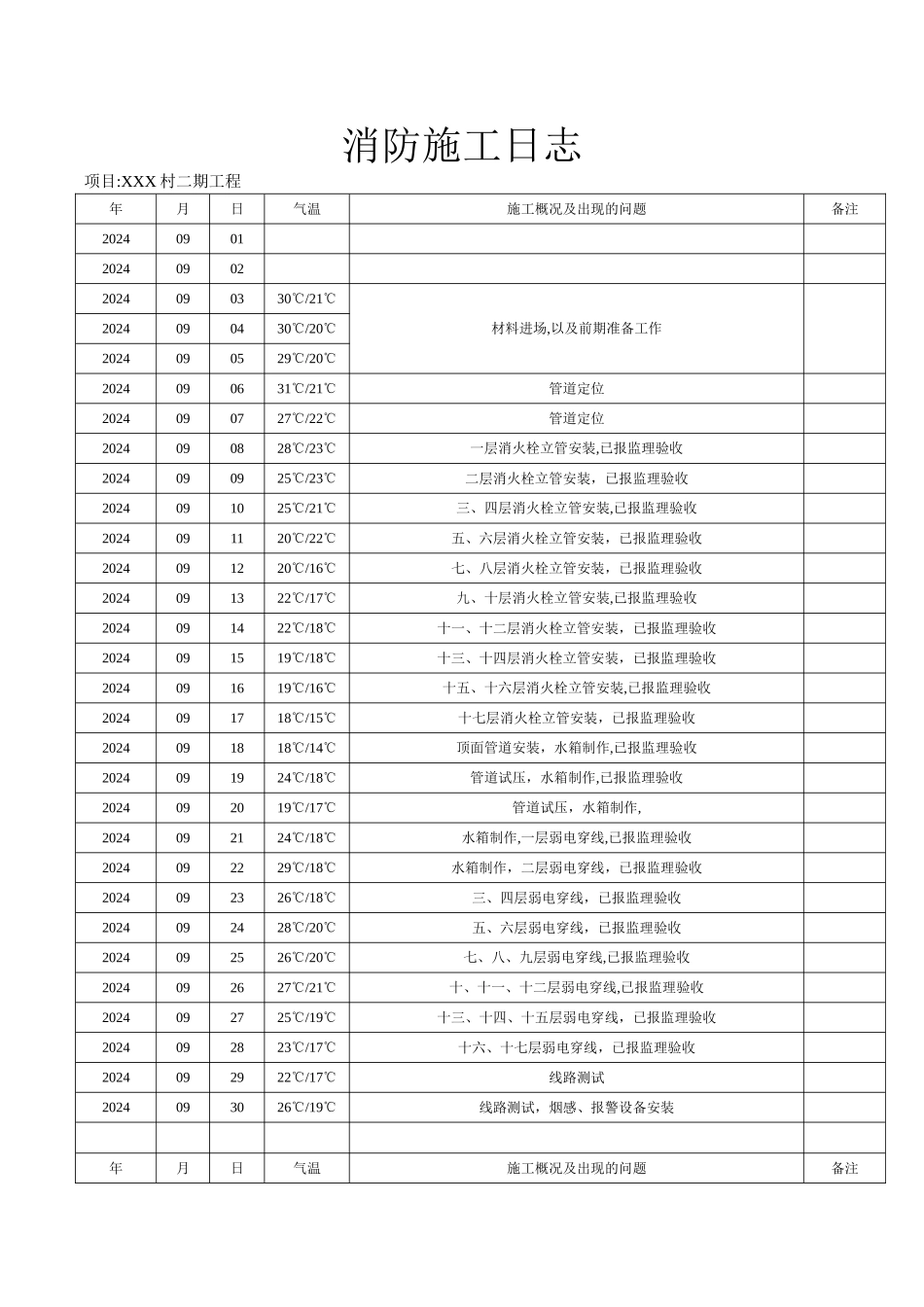

消防施工日志项目:XXX 村二期工程年月日气温施工概况及出现的问题备注20240901202409022024090330℃/21℃材料进场,以及前期准备工作2024090430℃/20℃2024090529℃/20℃2024090631℃/21℃管道定位2024090727℃/22℃管道定位2024090828℃/23℃一层消火栓立管安装,已报监理验收2024090925℃/23℃二层消火栓立管安装,已报监理验收2024091025℃/21℃三、四层消火栓立管安装,已报监理验收2024091120℃/22℃五、六层消火栓立管安装,已报监理验收2024091220℃/16℃七、八层消火栓立管安装,已报监理验收2024091322℃/17℃九、十层消火栓立管安装,已报监理验收2024091422℃/18℃十一、十二层消火栓立管安装,已报监理验收2024091519℃/18℃十三、十四层消火栓立管安装,已报监理验收2024091619℃/16℃十五、十六层消火栓立管安装,已报监理验收2024091718℃/15℃十七层消火栓立管安装,已报监理验收2024091818℃/14℃顶面管道安装,水箱制作,已报监理验收2024091924℃/18℃管道试压,水箱制作,已报监理验收2024092019℃/17℃管道试压,水箱制作,2024092124℃/18℃水箱制作,一层弱电穿线,已报监理验收2024092229℃/18℃水箱制作,二层弱电穿线,已报监理验收2024092326℃/18℃三、四层弱电穿线,已报监理验收2024092428℃/20℃五、六层弱电穿线,已报监理验收2024092526℃/20℃七、八、九层弱电穿线,已报监理验收2024092627℃/21℃十、十一、十二层弱电穿线,已报监理验收2024092725℃/19℃十三、十四、十五层弱电穿线,已报监理验收202409
