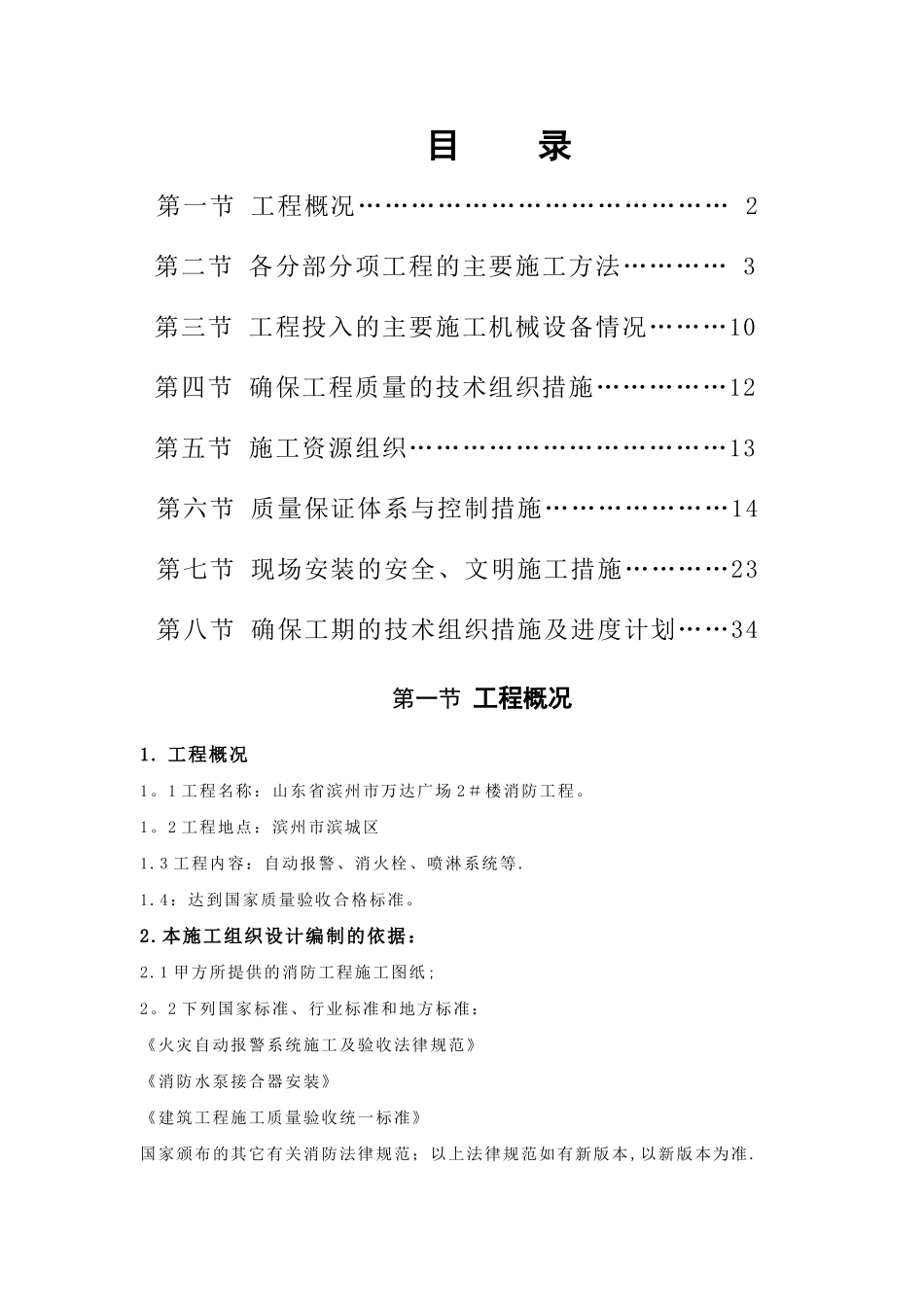

目 录第一节 工程概况…………………………………… 2 第二节 各分部分项工程的主要施工方法………… 3 第三节 工程投入的主要施工机械设备情况………10 第四节 确保工程质量的技术组织措施……………12 第五节 施工资源组织………………………………13第六节 质量保证体系与控制措施…………………14第七节 现场安装的安全、文明施工措施…………23第八节 确保工期的技术组织措施及进度计划……34第一节 工程概况1
1 工程名称:山东省滨州市万达广场 2#楼消防工程
2 工程地点:滨州市滨城区1
3 工程内容:自动报警、消火栓、喷淋系统等
4:达到国家质量验收合格标准
本施工组织设计编制的依据:2
1 甲方所提供的消防工程施工图纸;2
2 下列国家标准、行业标准和地方标准:《火灾自动报警系统施工及验收法律规范》 《消防水泵接合器安装》 《建筑工程施工质量验收统一标准》 国家颁布的其它有关消防法律规范;以上法律规范如有新版本,以新版本为准

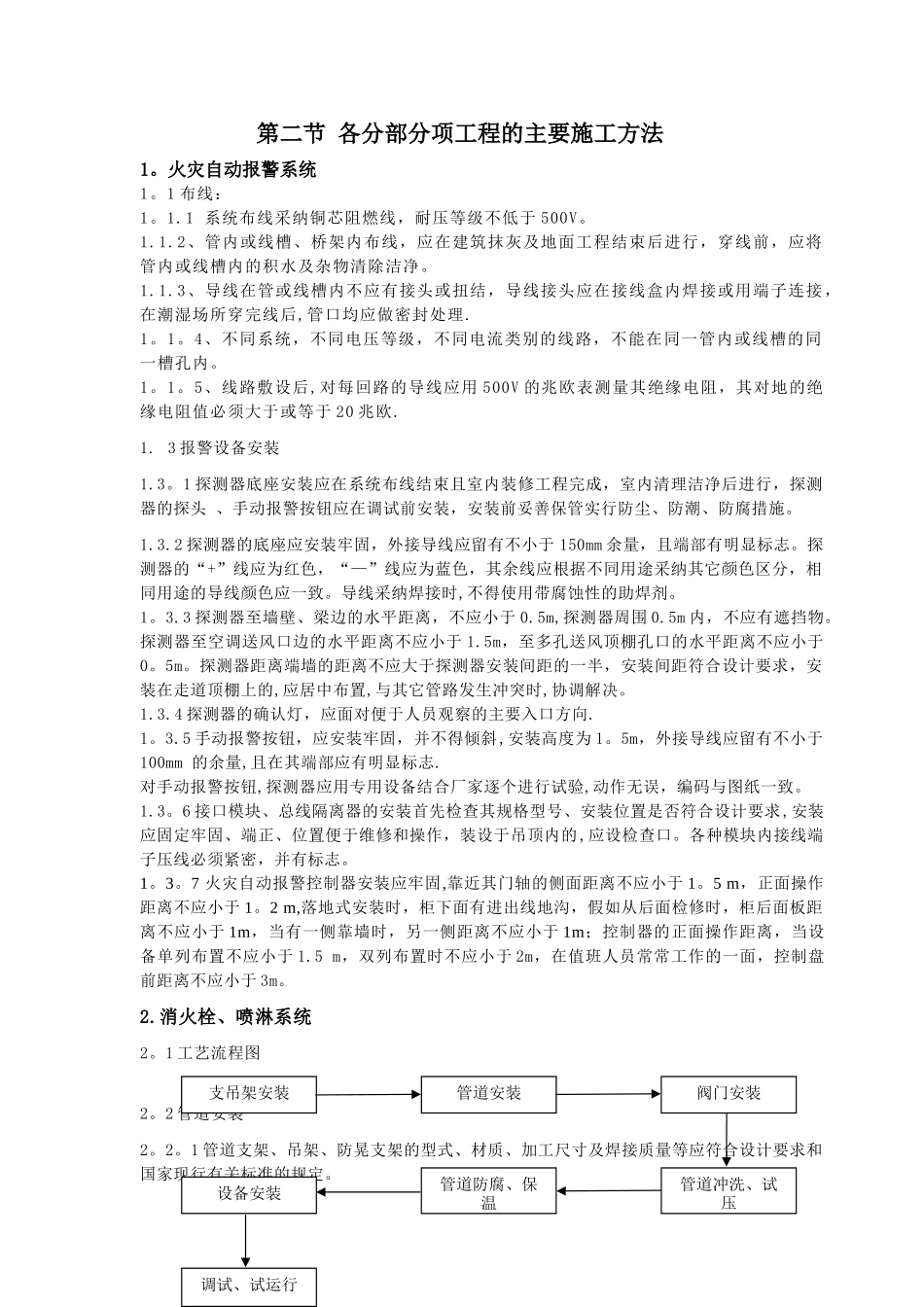

第二节 各分部分项工程的主要施工方法1
火灾自动报警系统1
1 布线:1
1 系统布线采纳铜芯阻燃线,耐压等级不低于 500V
2、管内或线槽、桥架内布线,应在建筑抹灰及地面工程结束后进行,穿线前,应将管内或线槽内的积水及杂物清除洁净
3、导线在管或线槽内不应有接头或扭结,导线接头应在接线盒内焊接或用端子连接,在潮湿场所穿完线后,管口均应做密封处理
4、不同系统,不同电压等级,不同电流类别的线路,不能在同一管内或线槽的同一槽孔内
5、线路敷设后,对每回路的导线应用 500V 的兆欧表测量其绝缘电阻,其对地的绝缘电阻值必须大于或等于 20 兆欧
3 报警设备安装1

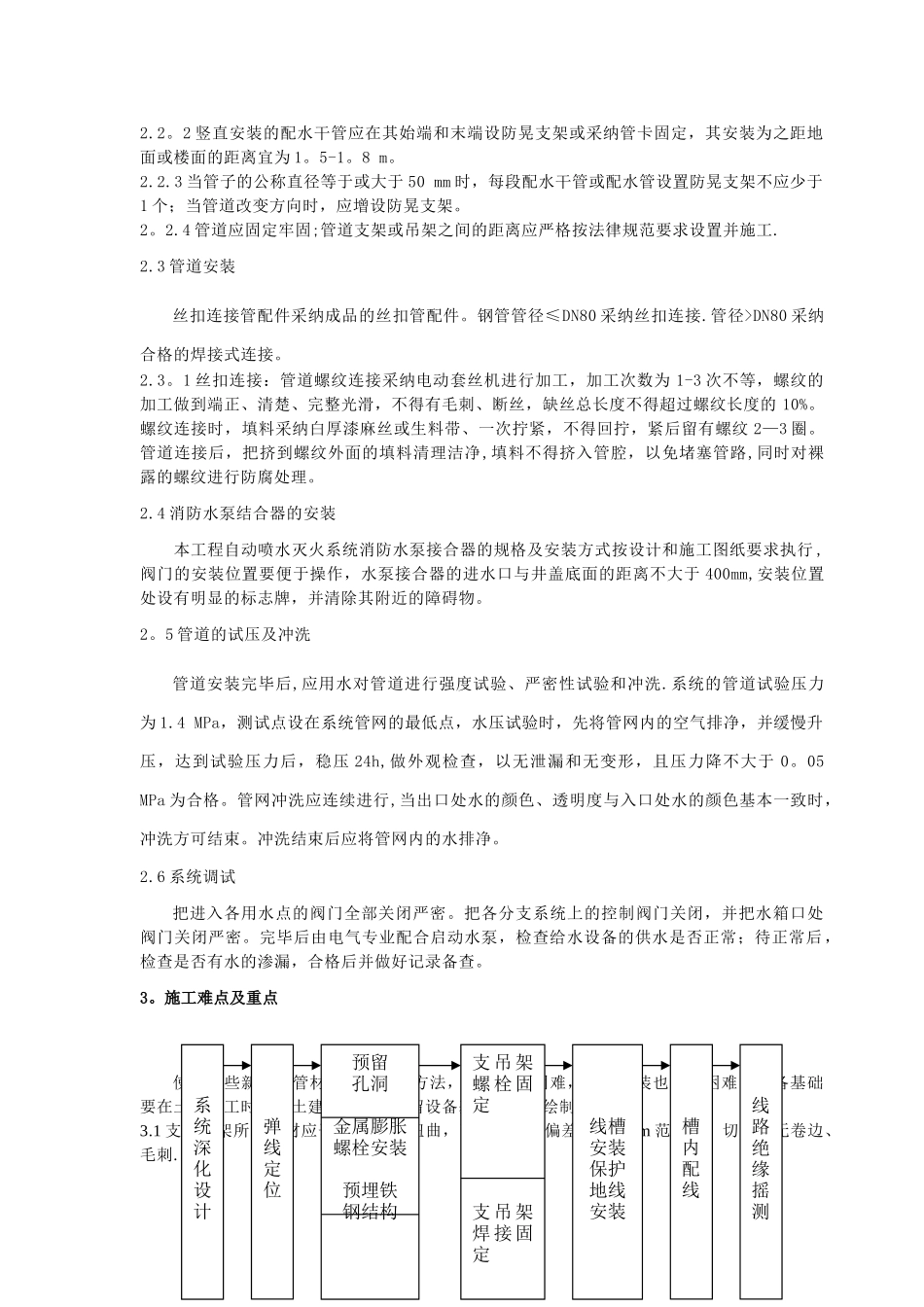

1 探测器底座安装应在系统布线结束且室内装修工程完成,室内清理洁净后进行,探测器的探头 、手动报警按钮应在调
