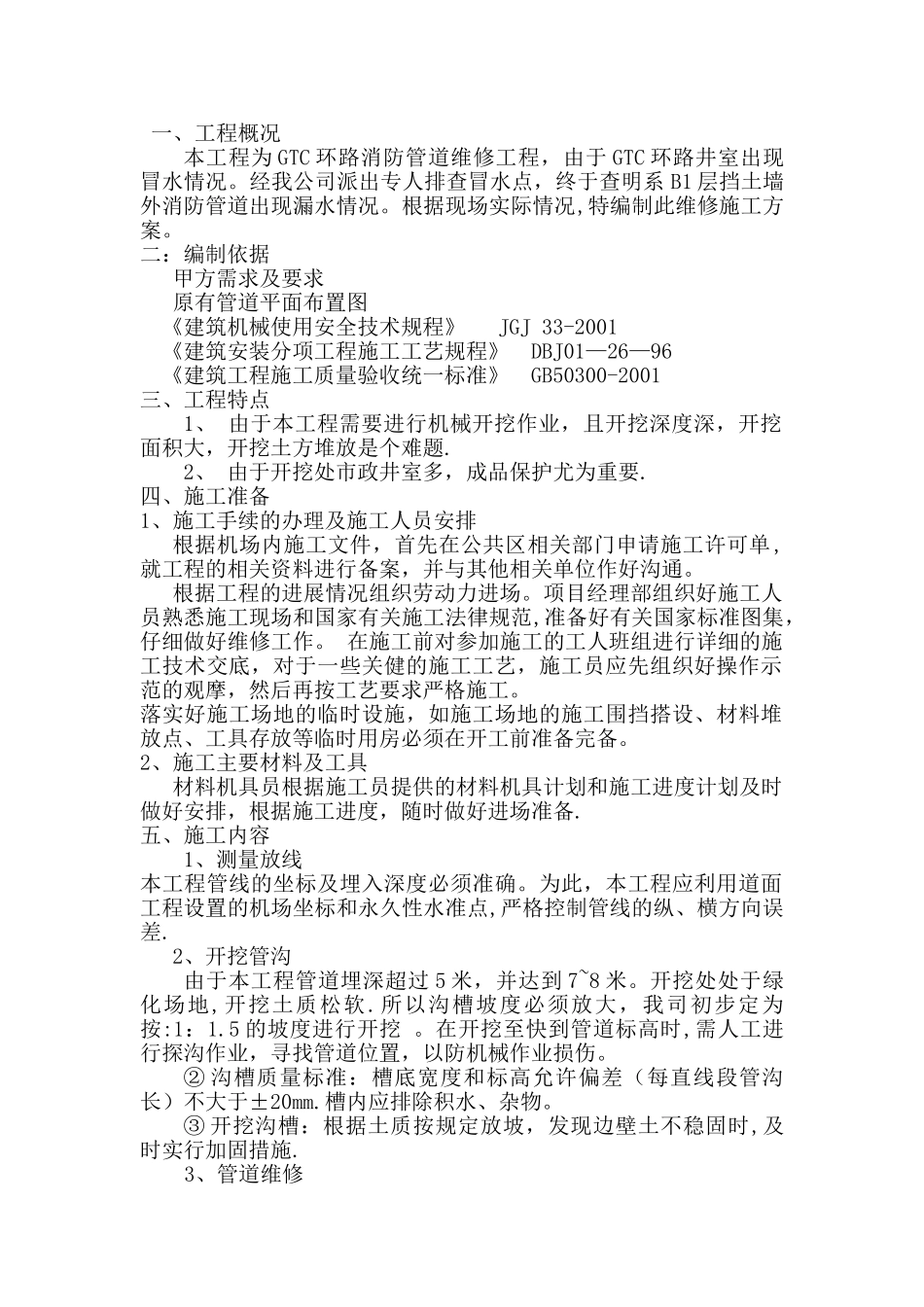

一、工程概况本工程为 GTC 环路消防管道维修工程,由于 GTC 环路井室出现冒水情况
经我公司派出专人排查冒水点,终于查明系 B1 层挡土墙外消防管道出现漏水情况
根据现场实际情况,特编制此维修施工方案
二:编制依据甲方需求及要求 原有管道平面布置图《建筑机械使用安全技术规程》JGJ 33-2001《建筑安装分项工程施工工艺规程》DBJ01—26—96《建筑工程施工质量验收统一标准》GB50300-2001三、工程特点1、 由于本工程需要进行机械开挖作业,且开挖深度深,开挖面积大,开挖土方堆放是个难题
2、 由于开挖处市政井室多,成品保护尤为重要
四、施工准备1、施工手续的办理及施工人员安排根据机场内施工文件,首先在公共区相关部门申请施工许可单,就工程的相关资料进行备案,并与其他相关单位作好沟通
根据工程的进展情况组织劳动力进场
项目经理部组织好施工人员熟悉施工现场和国家有关施工法律规范,准备好有关国家标准图集,仔细做好维修工作
在施工前对参加施工的工人班组进行详细的施工技术交底,对于一些关健的施工工艺,施工员应先组织好操作示范的观摩,然后再按工艺要求严格施工
落实好施工场地的临时设施,如施工场地的施工围挡搭设、材料堆放点、工具存放等临时用房必须在开工前准备完备
2、施工主要材料及工具材料机具员根据施工员提供的材料机具计划和施工进度计划及时做好安排,根据施工进度,随时做好进场准备
五、施工内容1、测量放线本工程管线的坐标及埋入深度必须准确
为此,本工程应利用道面工程设置的机场坐标和永久性水准点,严格控制管线的纵、横方向误差
2、开挖管沟 由于本工程管道埋深超过 5 米,并达到 7~8 米
开挖处处于绿化场地,开挖土质松软
所以沟槽坡度必须放大,我司初步定为按:1:1
5 的坡度进行开挖
在开挖至快到管道标高时,需人工进行探沟作业,寻找管道位置,以防机械作业损伤
