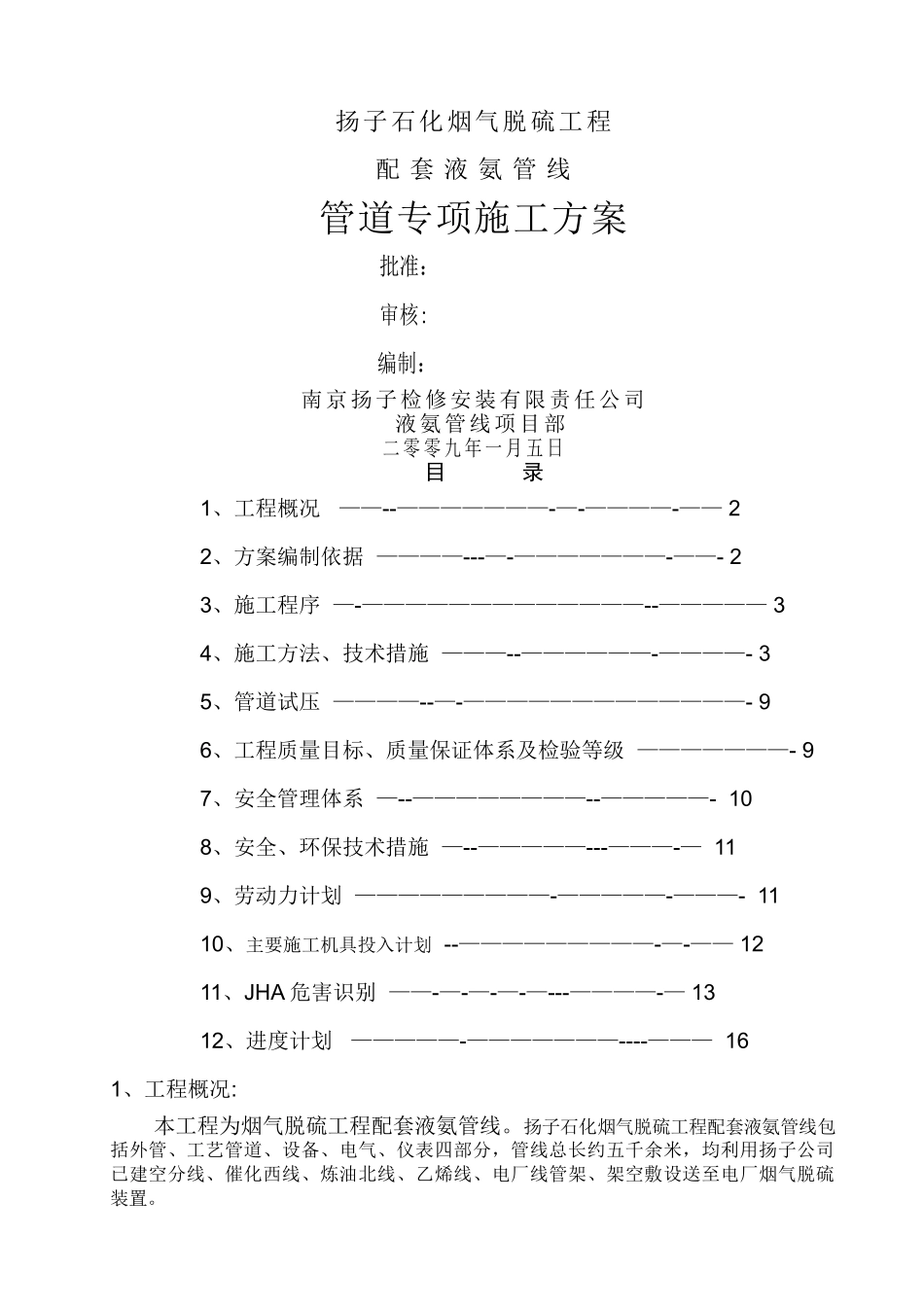

扬子石化烟气脱硫工程配 套 液 氨 管 线管道专项施工方案批准:审核:编制:南京扬子检修安装有限责任公司 液氨管线项目部二 零 零 九 年 一 月 五 日 目 录1、工程概况 ——--———————-—-————-—— 22、方案编制依据 ————---—-———————-——- 23、施工程序 —-—————————————--————— 34、施工方法、技术措施 ———--——————-————- 35、管道试压 ————--—-—————————————- 96、工程质量目标、质量保证体系及检验等级 ———————- 97、安全管理体系 —--————————--—————- 108、安全、环保技术措施 —--—————---———-— 119、劳动力计划 —————————-—————-———- 1110、主要施工机具投入计划 --—————————-—-—— 12 11、JHA 危害识别 ——-—-—-—-—---————-— 1312、进度计划 —————-———————----——— 161、工程概况:本工程为烟气脱硫工程配套液氨管线。扬子石化烟气脱硫工程配套液氨管线包括外管、工艺管道、设备、电气、仪表四部分,管线总长约五千余米,均利用扬子公司已建空分线、催化西线、炼油北线、乙烯线、电厂线管架、架空敷设送至电厂烟气脱硫装置。2、编制依据:2。1 执行法律规范2。1。1 设计有关规定及标准图集2。1.2《工业管道施工及验收法律规范》 GB50235-972 。 1 。 3 《 现 场 设 备 、 工 业 管 道 焊 接 工 程 施 工 及 验 收 法 律 规 范 》 GB50236-982.1.4《石油工业剧毒、可燃介质管道施工及验收法律规范》 SH3501—20242。1.5 《石油化工设备和管道隔热技术法律规范》 SH3010-20002。 1。6 《工业设备及管道绝热工程及验收法律规范》 GBJ126—892。1.7 《石油化工设备和管道涂料防腐蚀技术法律规范》 SH3022—19993、施工程序;4、施工方法、技术措施4.1 施工准备4.1.1 施工前工程技术人员必须认真阅读设计图纸及有关的法律规范标准,进行图纸会审。4.1。2 根据施工图编制材料需求计划,根据工程量及工程进度要求提出人员、机具需求计划,并对施工所需手段用料、辅助材料、等进行预先准备。4.2 材料验收4.2.1 管道、管件检验应符合下表要求:序号项 目技 术 要 求1质量证明A 管道质量证明书应包括产品名称、规格和质量等级,钢种的牌号、标准号、炉号、批号、交货状态、重量和图纸会...
