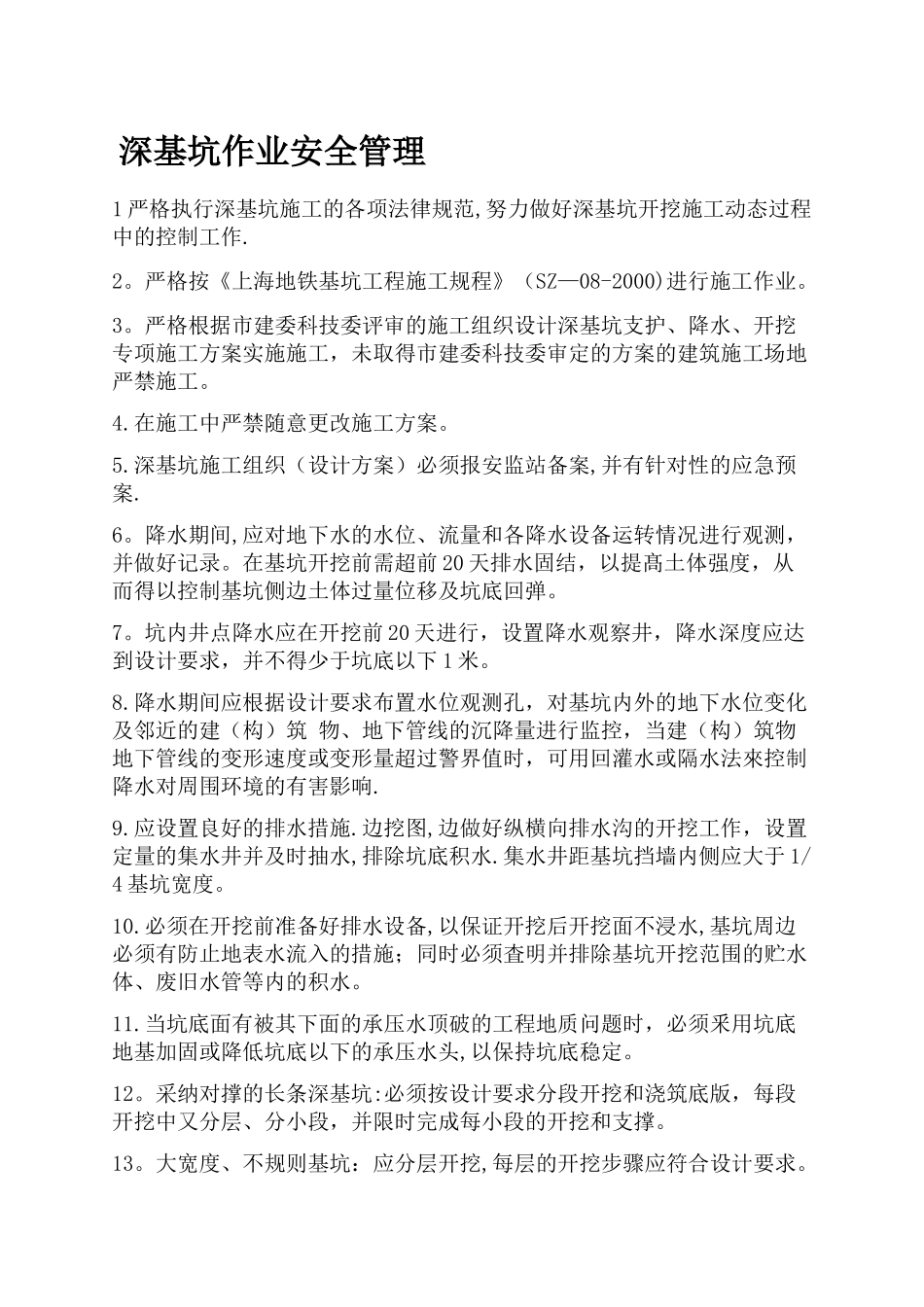

深基坑作业安全管理1 严格执行深基坑施工的各项法律规范,努力做好深基坑开挖施工动态过程中的控制工作
严格按《上海地铁基坑工程施工规程》(SZ—08-2000)进行施工作业
严格根据市建委科技委评审的施工组织设计深基坑支护、降水、开挖专项施工方案实施施工,未取得市建委科技委审定的方案的建筑施工场地严禁施工
在施工中严禁随意更改施工方案
深基坑施工组织(设计方案)必须报安监站备案,并有针对性的应急预案
降水期间,应对地下水的水位、流量和各降水设备运转情况进行观测,并做好记录
在基坑开挖前需超前 20 天排水固结,以提髙土体强度,从而得以控制基坑侧边土体过量位移及坑底回弹
坑内井点降水应在开挖前 20 天进行,设置降水观察井,降水深度应达到设计要求,并不得少于坑底以下 1 米
降水期间应根据设计要求布置水位观测孔,对基坑内外的地下水位变化及邻近的建(构)筑 物、地下管线的沉降量进行监控,当建(构)筑物地下管线的变形速度或变形量超过警界值时,可用回灌水或隔水法來控制降水对周围环境的有害影响
应设置良好的排水措施
边挖图,边做好纵横向排水沟的开挖工作,设置定量的集水井并及时抽水,排除坑底积水
集水井距基坑挡墙内侧应大于 1/4 基坑宽度
必须在开挖前准备好排水设备,以保证开挖后开挖面不浸水,基坑周边必须有防止地表水流入的措施;同时必须査明并排除基坑开挖范围的贮水体、废旧水管等内的积水

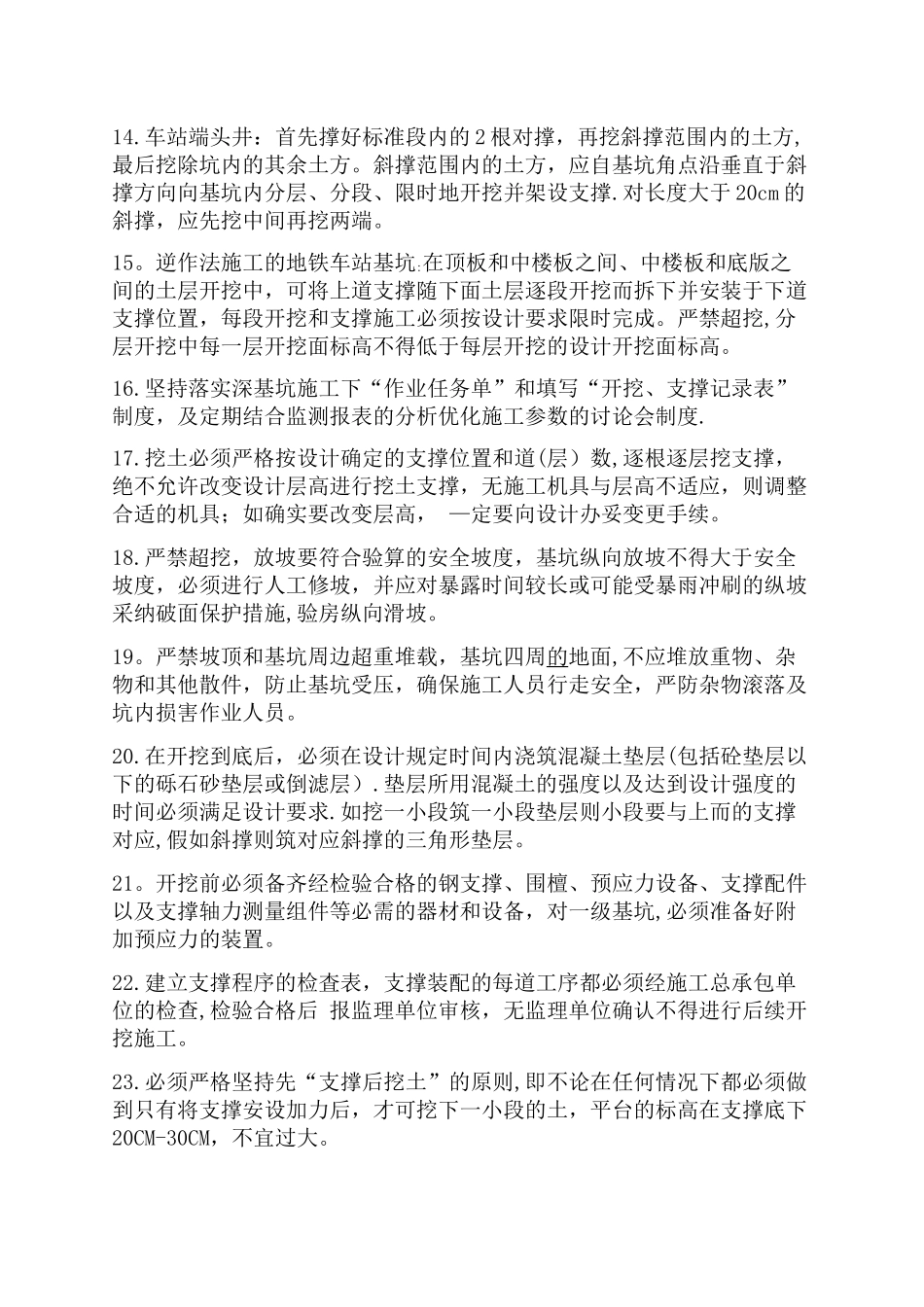

当坑底面有被其下面的承压水顶破的工程地质问题时,必须釆用坑底地基加固或降低坑底以下的承压水头,以保持坑底稳定
采纳对撑的长条深基坑:必须按设计要求分段开挖和浇筑底版,每段开挖中又分层、分小段,并限时完成每小段的开挖和支撑
大宽度、不规则基坑:应分层开挖,每层的开挖步骤应符合设计要求
车站端头井:首先撑好标准段内的 2 根对撑,再挖斜撑范围内的
