技 术 交 底 记 录表 C2-1编 号012工 程名 称 交 底 日期2014 年 7 月 8 日施 工单 位 分 项 工程 名 称土 方 开 挖交 底提 要土方开挖施工的相关材料、机具准备、质量要 求 及 施 工 工 艺
交 底 内 容 :一 、 适 用 范 围本 工 程 土 方 开 挖 施 工
二 、 土 方 开 挖2
1 土 方 开 挖 原 则1 、 合 理 安 排 土 方 施 工 流 程 , 确 保 基 坑 安 全 的 原 则
2 、 精 心 组 织 施 工 , 保 证 机 械 、 设 备 投 入, 确 保 土 方施 工 工 期 的 原 则
3 、制定有效保护措施、加强监测,确保周边建筑设 施 安 全 的 原 则
4 、加强土方开挖、运输管理,制定现场安全文明施 工 措 施 , 确 保 安 全 文 明 施 工 达 标 的 原 则
2 挖 土 技 术 要 求1 、综合项目的周边环境、支护形式,土方挖运应按 下 面 的 要 求 进 行 施 工

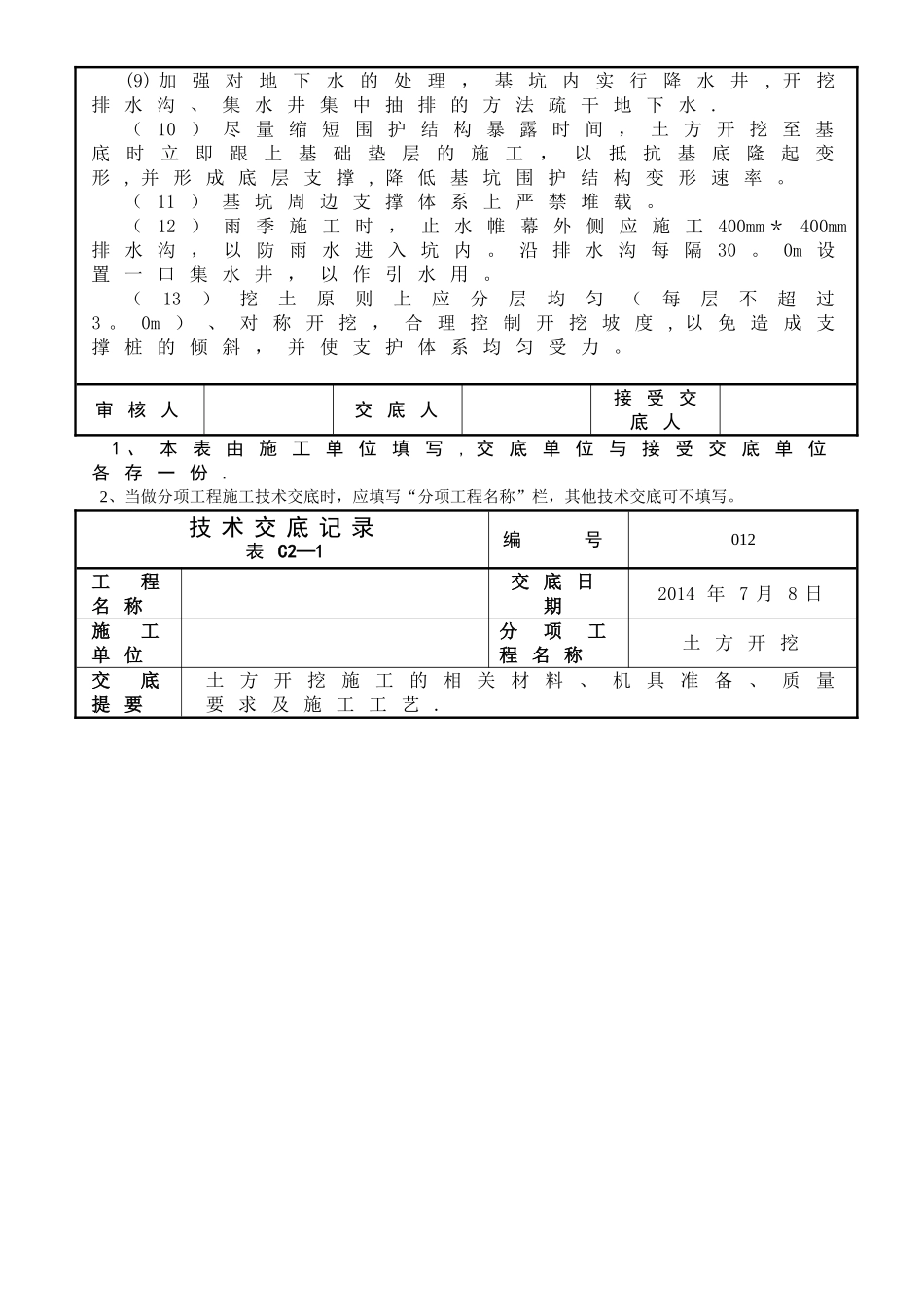

(1 )遵循“先撑后挖、分层开挖、对称均匀开挖”的要求进行
做到随挖随撑,严格控制基坑变形 , 以 保 证 基 坑 在 安 全 地 条 件 下 进 行 施 工 作 业
(2 ) 每 道 支 撑 完 成 , 且 结 构 强 度 达 到 设 计 要 求 后 方可 开 挖 支 撑 下 一 层 土 方 ;(3 )支撑达到结构强度后,角部土方,沿环形支撑呈放射状开挖
立柱密集区域, 用小挖机进行挖掘并 倒 运 至 空 间 较 大 处 进 行 装 车 运 输
( 4 ) 人 工 配 合 机 械 清 除 包 裹 构 件 的 土 方, 严 禁 各 类机械碰撞支撑体系,包括支撑立柱、支撑梁、支护桩 、 腰 梁 等 结 构 构 件
(5)在土方挖除24小时内, 完成该侧支撑体系混凝土垫层浇筑

支撑穿插紧跟施工,7 天
