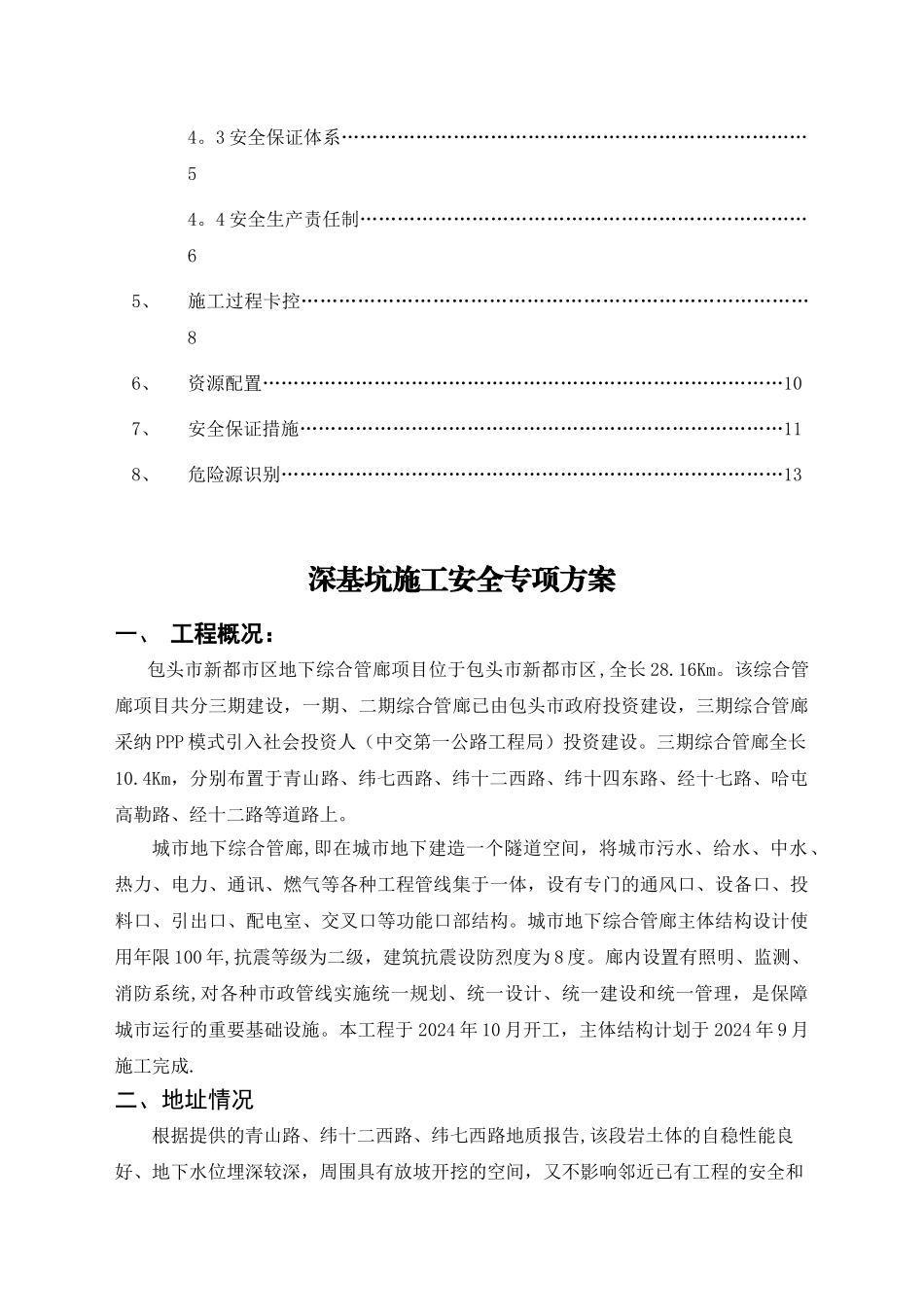

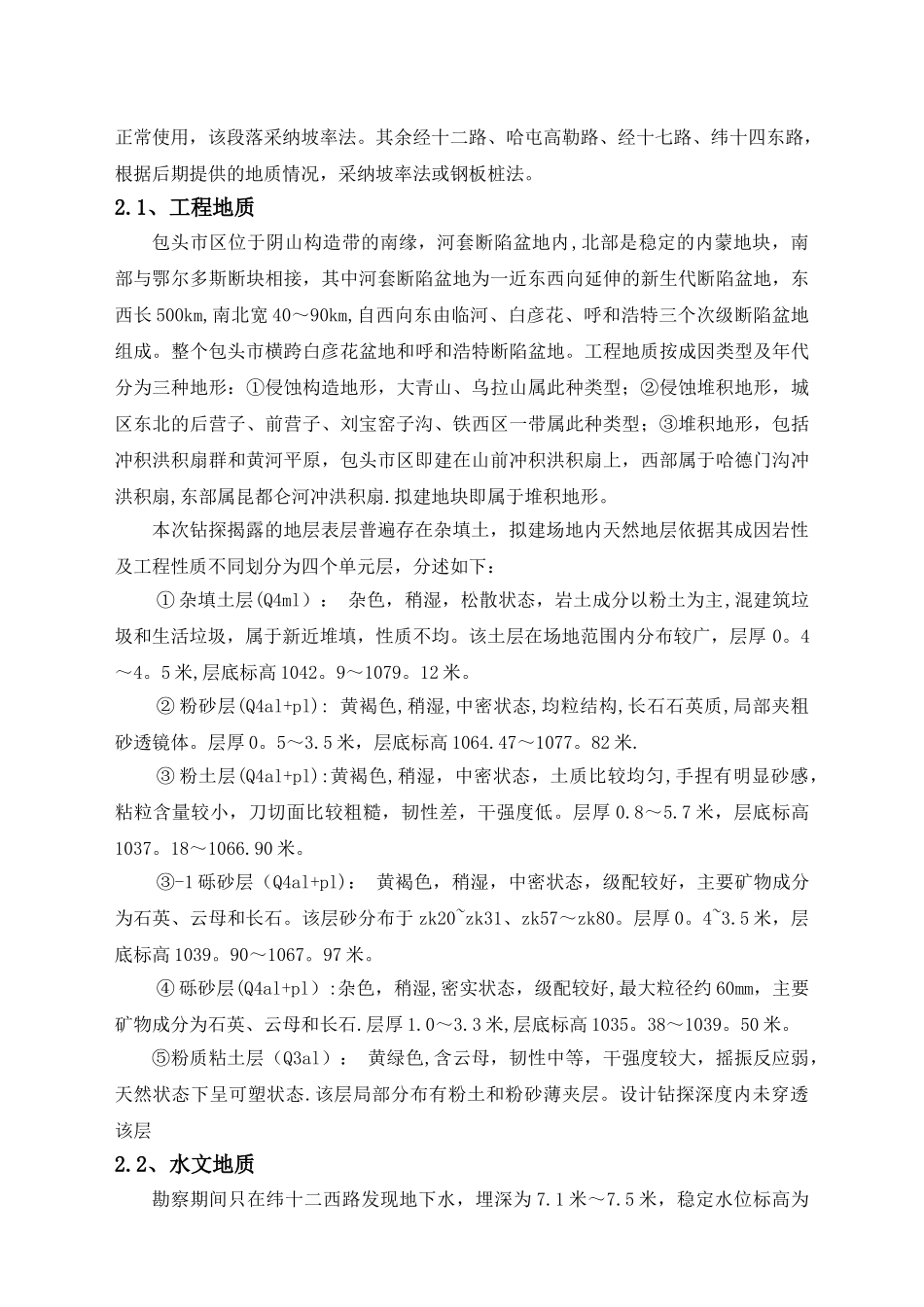

内蒙古自治区包头市管廊项目(三期)深基坑开挖安全专项施工方案编制: 内部评审: 内部审批: 中交第一公路工程局有限公司技术中心二〇一六年十一月目 录1、工程概况……………………………………………………………………………22、地质情况……………………………………………………………………………23、编制依据与目的……………………………………………………………………33。1 编制依据………………………………………………………………………33.2 编制目的………………………………………………………………………44、安全生产管理体系…………………………………………………………………44。1 安全管理目标…………………………………………………………………44。2 安全管理组织机构……………………………………………………………44。3 安全保证体系…………………………………………………………………54。4 安全生产责任制………………………………………………………………65、施工过程卡控………………………………………………………………………86、资源配置…………………………………………………………………………107、安全保证措施……………………………………………………………………118、危险源识别………………………………………………………………………13深基坑施工安全专项方案一、 工程概况:包头市新都市区地下综合管廊项目位于包头市新都市区,全长 28.16Km。该综合管廊项目共分三期建设,一期、二期综合管廊已由包头市政府投资建设,三期综合管廊采纳 PPP 模式引入社会投资人(中交第一公路工程局)投资建设。三期综合管廊全长10.4Km,分别布置于青山路、纬七西路、纬十二西路、纬十四东路、经十七路、哈屯高勒路、经十二路等道路上。城市地下综合管廊,即在城市地下建造一个隧道空间,将城市污水、给水、中水、热力、电力、通讯、燃气等各种工程管线集于一体,设有专门的通风口、设备口、投料口、引出口、配电室、交叉口等功能口部结构。城市地下综合管廊主体结构设计使用年限 100 年,抗震等级为二级,建筑抗震设防烈度为 8 度。廊内设置有照明、监测、消防系统,对各种市政管线实施统一规划、统一设计、统一建设和统一管理,是保障城市运行的重要基础设施。本工程于 2024 年 10 月开工,主体结构计划于 2024 年 9 月施工完成.二、地址情况根据提供的青山路、纬十二西路、纬七西路...
