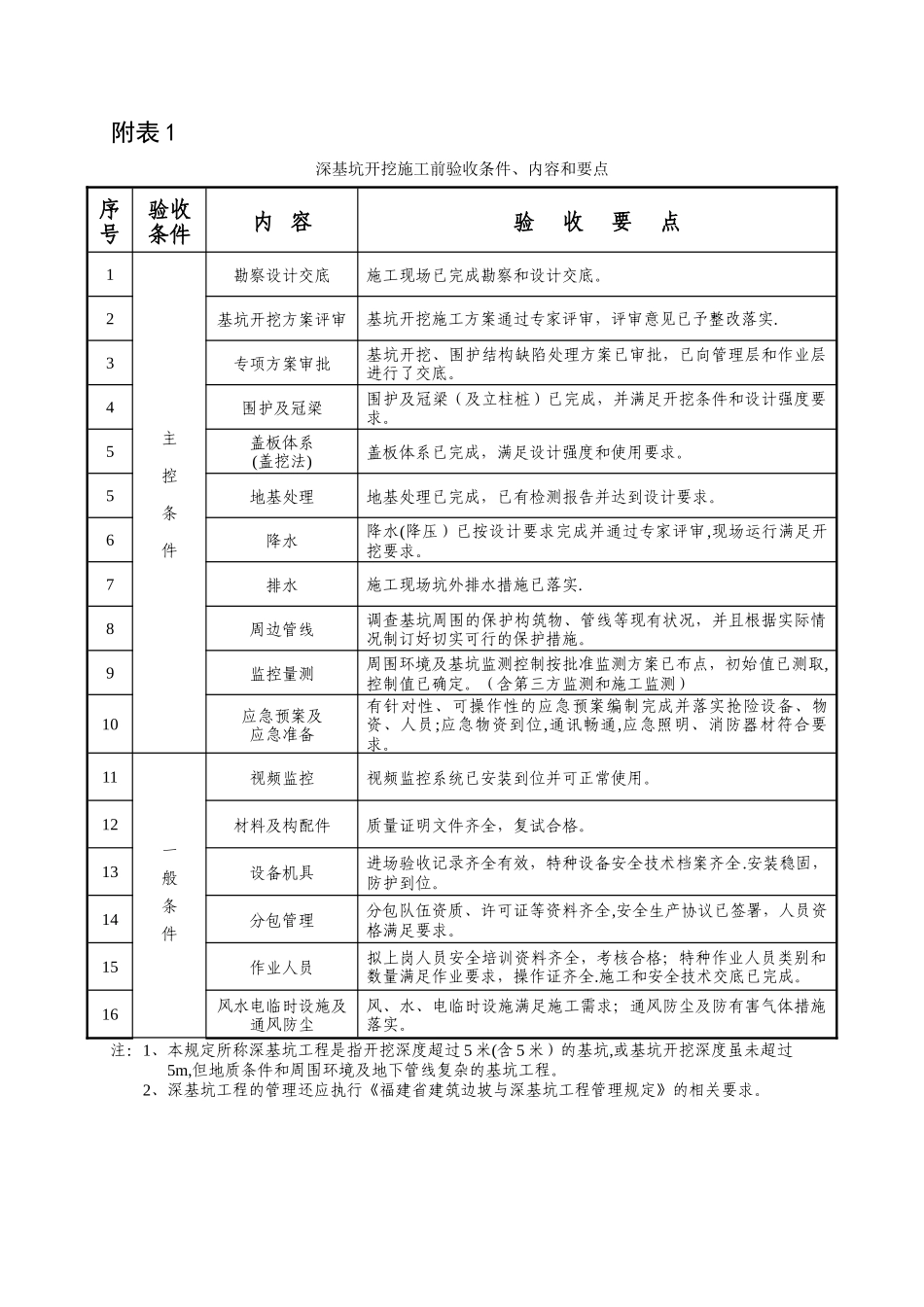

附表 1深基坑开挖施工前验收条件、内容和要点序号验收条件内 容验 收 要 点1主控条件勘察设计交底施工现场已完成勘察和设计交底
2基坑开挖方案评审基坑开挖施工方案通过专家评审,评审意见已予整改落实
3专项方案审批基坑开挖、围护结构缺陷处理方案已审批,已向管理层和作业层进行了交底
4围护及冠梁围护及冠梁(及立柱桩)已完成,并满足开挖条件和设计强度要求
5盖板体系(盖挖法)盖板体系已完成,满足设计强度和使用要求
5地基处理地基处理已完成,已有检测报告并达到设计要求
6降水降水(降压)已按设计要求完成并通过专家评审,现场运行满足开挖要求
7排水施工现场坑外排水措施已落实
8周边管线调查基坑周围的保护构筑物、管线等现有状况,并且根据实际情况制订好切实可行的保护措施
9监控量测周围环境及基坑监测控制按批准监测方案已布点,初始值已测取,控制值已确定
(含第三方监测和施工监测)10应急预案及应急准备有针对性、可操作性的应急预案编制完成并落实抢险设备、物资、人员;应急物资到位,通讯畅通,应急照明、消防器材符合要求
11一般条件视频监控视频监控系统已安装到位并可正常使用
12材料及构配件质量证明文件齐全,复试合格
13设备机具进场验收记录齐全有效,特种设备安全技术档案齐全
安装稳固,防护到位
14分包管理分包队伍资质、许可证等资料齐全,安全生产协议已签署,人员资格满足要求
15作业人员拟上岗人员安全培训资料齐全,考核合格;特种作业人员类别和数量满足作业要求,操作证齐全
施工和安全技术交底已完成
16风水电临时设施及通风防尘风、水、电临时设施满足施工需求;通风防尘及防有害气体措施落实
注:1、本规定所称深基坑工程是指开挖深度超过 5 米(含 5 米)的基坑,或基坑开挖深度虽未超过5m,但地质条件和周围环境及地下管线复杂的基坑工程
2、深基坑工程的管理还应执行《福建省建筑边坡与深基坑工程管理规定
