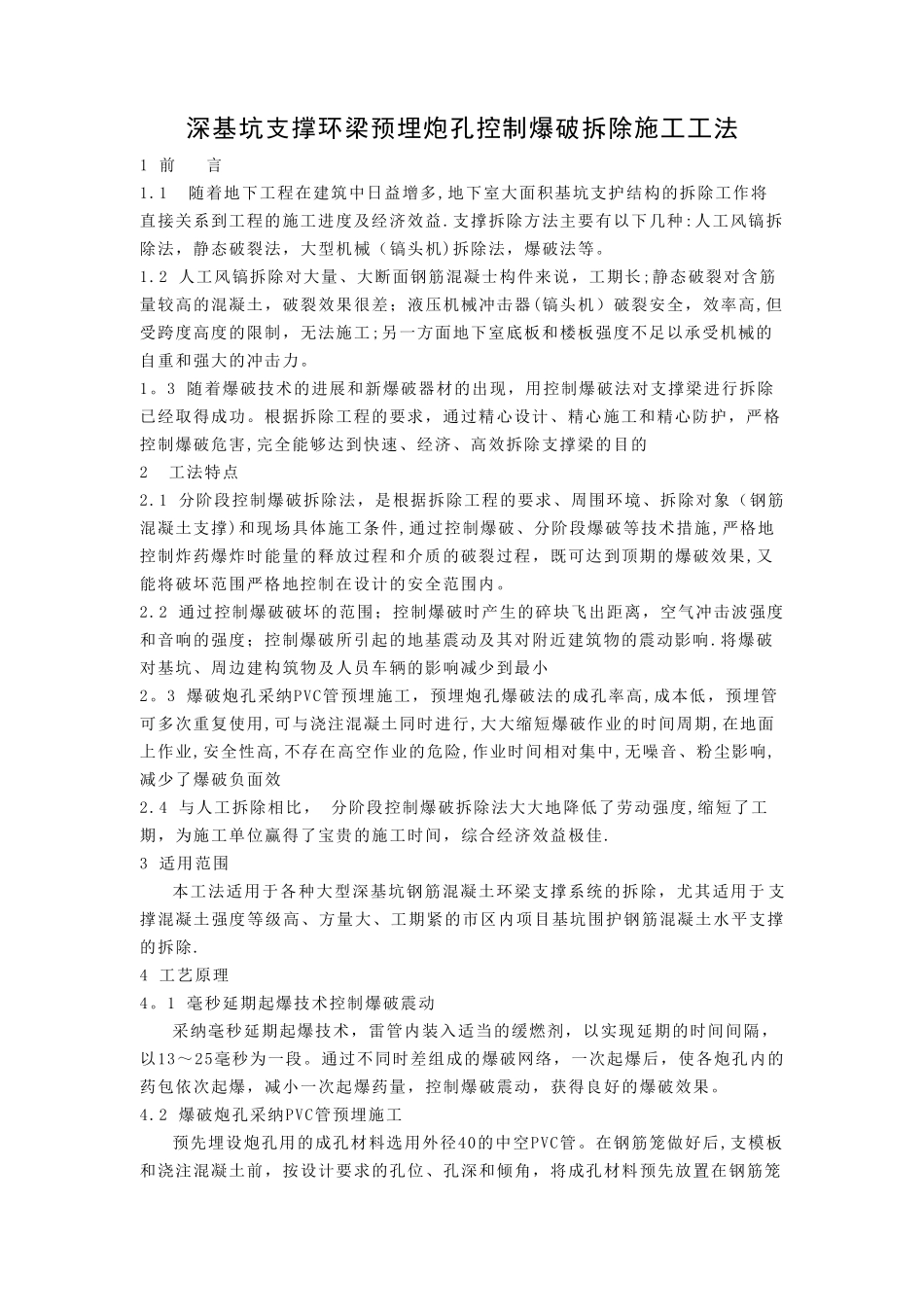

深 基 坑 支 撑 环 梁预 埋 炮 孔 控 制 爆 破 拆 除施 工 工 法深基坑支撑环梁预埋炮孔控制爆破拆除施工工法1 前 言1
1 随着地下工程在建筑中日益增多,地下室大面积基坑支护结构的拆除工作将直接关系到工程的施工进度及经济效益
支撑拆除方法主要有以下几种:人工风镐拆除法,静态破裂法,大型机械(镐头机)拆除法,爆破法等
2 人工风镐拆除对大量、大断面钢筋混凝士构件来说,工期长;静态破裂对含筋量较高的混凝土,破裂效果很差;液压机械冲击器(镐头机)破裂安全,效率高,但受跨度高度的限制,无法施工;另一方面地下室底板和楼板强度不足以承受机械的自重和强大的冲击力
3 随着爆破技术的进展和新爆破器材的出现,用控制爆破法对支撑梁进行拆除已经取得成功
根据拆除工程的要求,通过精心设计、精心施工和精心防护,严格控制爆破危害,完全能够达到快速、经济、高效拆除支撑梁的目的2 工法特点2
1 分阶段控制爆破拆除法,是根据拆除工程的要求、周围环境、拆除对象(钢筋混凝土支撑)和现场具体施工条件,通过控制爆破、分阶段爆破等技术措施,严格地控制炸药爆炸时能量的释放过程和介质的破裂过程,既可达到顶期的爆破效果,又能将破坏范围严格地控制在设计的安全范围内
2 通过控制爆破破坏的范围;控制爆破时产生的碎块飞出距离,空气冲击波强度和音响的强度;控制爆破所引起的地基震动及其对附近建筑物的震动影响
将爆破对基坑、周边建构筑物及人员车辆的影响减少到最小2
3 爆破炮孔采纳PVC管预埋施工,预埋炮孔爆破法的成孔率高,成本低,预埋管可多次重复使用,可与浇注混凝土同时进行,大大缩短爆破作业的时间周期,在地面上作业,安全性高,不存在高空作业的危险,作业时间相对集中,无噪音、粉尘影响,减少了爆破负面效2

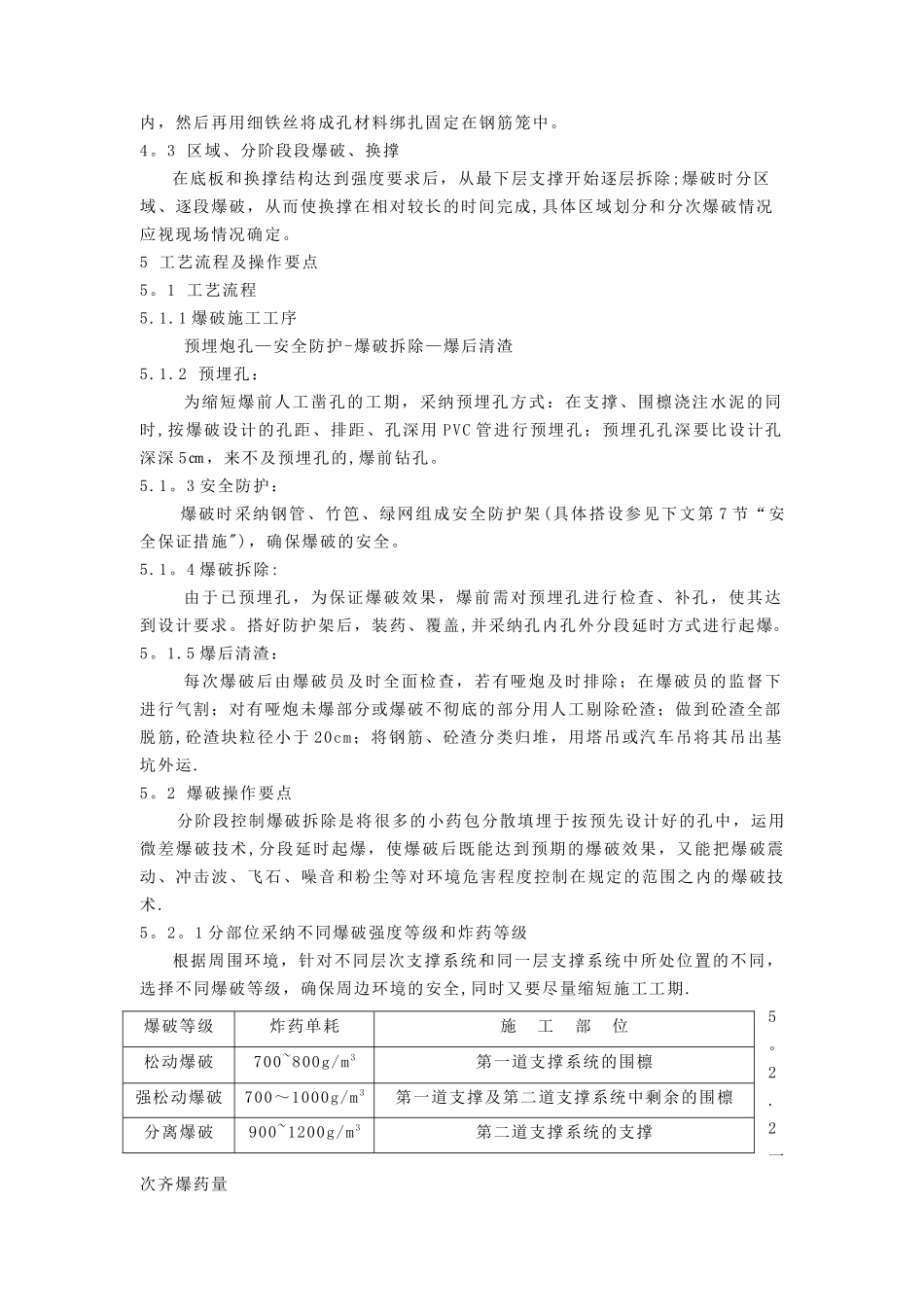

4 与人工拆除相比, 分阶段控制爆破拆除法大大地降低了劳动强度,缩短了工期,为施工单位赢得了宝贵的施工
