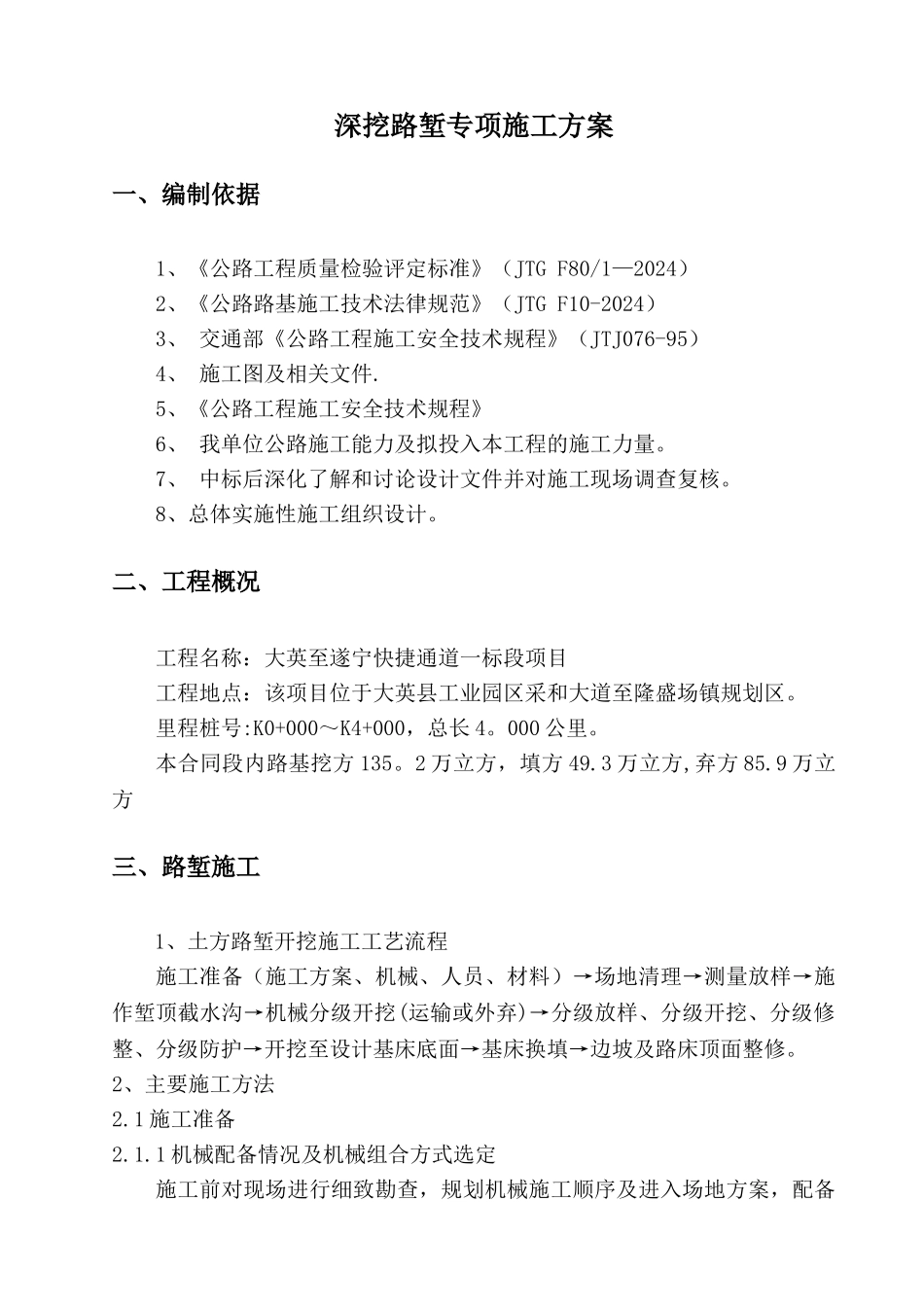

深挖路堑专项施工方案一、编制依据1、《公路工程质量检验评定标准》(JTG F80/1—2024)2、《公路路基施工技术法律规范》(JTG F10-2024)3、 交通部《公路工程施工安全技术规程》(JTJ076-95)4、 施工图及相关文件
5、《公路工程施工安全技术规程》6、 我单位公路施工能力及拟投入本工程的施工力量
7、 中标后深化了解和讨论设计文件并对施工现场调查复核
8、总体实施性施工组织设计
二、工程概况工程名称:大英至遂宁快捷通道一标段项目工程地点:该项目位于大英县工业园区采和大道至隆盛场镇规划区
里程桩号:K0+000~K4+000,总长 4
000 公里
本合同段内路基挖方 135
2 万立方,填方 49
3 万立方,弃方 85
9 万立方三、路堑施工1、土方路堑开挖施工工艺流程施工准备(施工方案、机械、人员、材料)→场地清理→测量放样→施作堑顶截水沟→机械分级开挖(运输或外弃)→分级放样、分级开挖、分级修整、分级防护→开挖至设计基床底面→基床换填→边坡及路床顶面整修
2、主要施工方法2
1 施工准备2
1 机械配备情况及机械组合方式选定施工前对现场进行细致勘查,规划机械施工顺序及进入场地方案,配备合理的施工机械组合方式

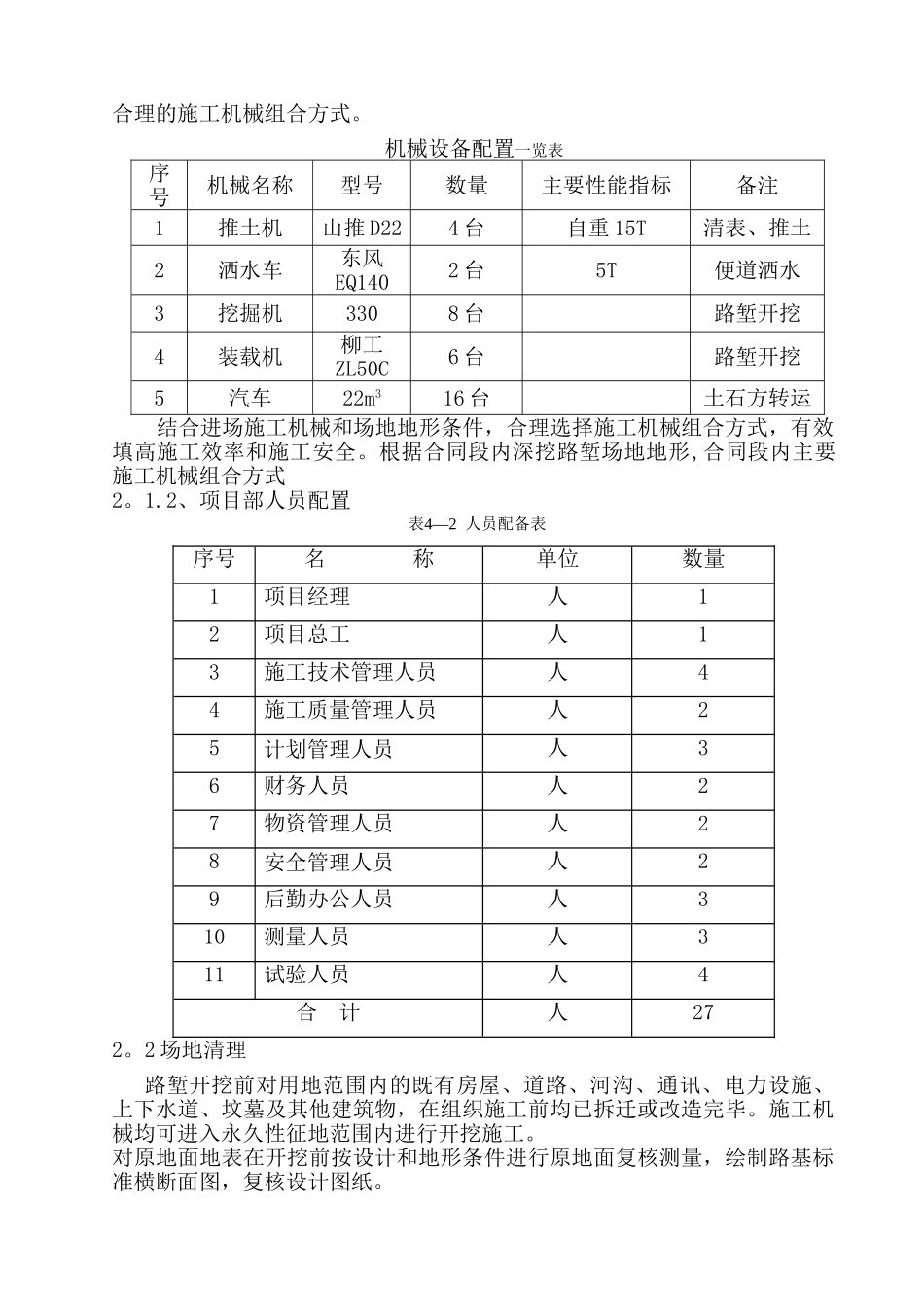

机械设备配置一览表序号机械名称型号数量主要性能指标备注1推土机山推 D224 台自重 15T清表、推土2洒水车东风EQ1402 台5T便道洒水3挖掘机3308 台路堑开挖4装载机柳工ZL50C6 台路堑开挖5汽车22m316 台土石方转运 结合进场施工机械和场地地形条件,合理选择施工机械组合方式,有效填高施工效率和施工安全
根据合同段内深挖路堑场地地形,合同段内主要施工机械组合方式2
2、项目部人员配置表4—2 人员配备表序号名 称单位数量1项目经理人12项目总工人13施工技术管理人员人44施工质量管理人员人25计划管理人员人36
