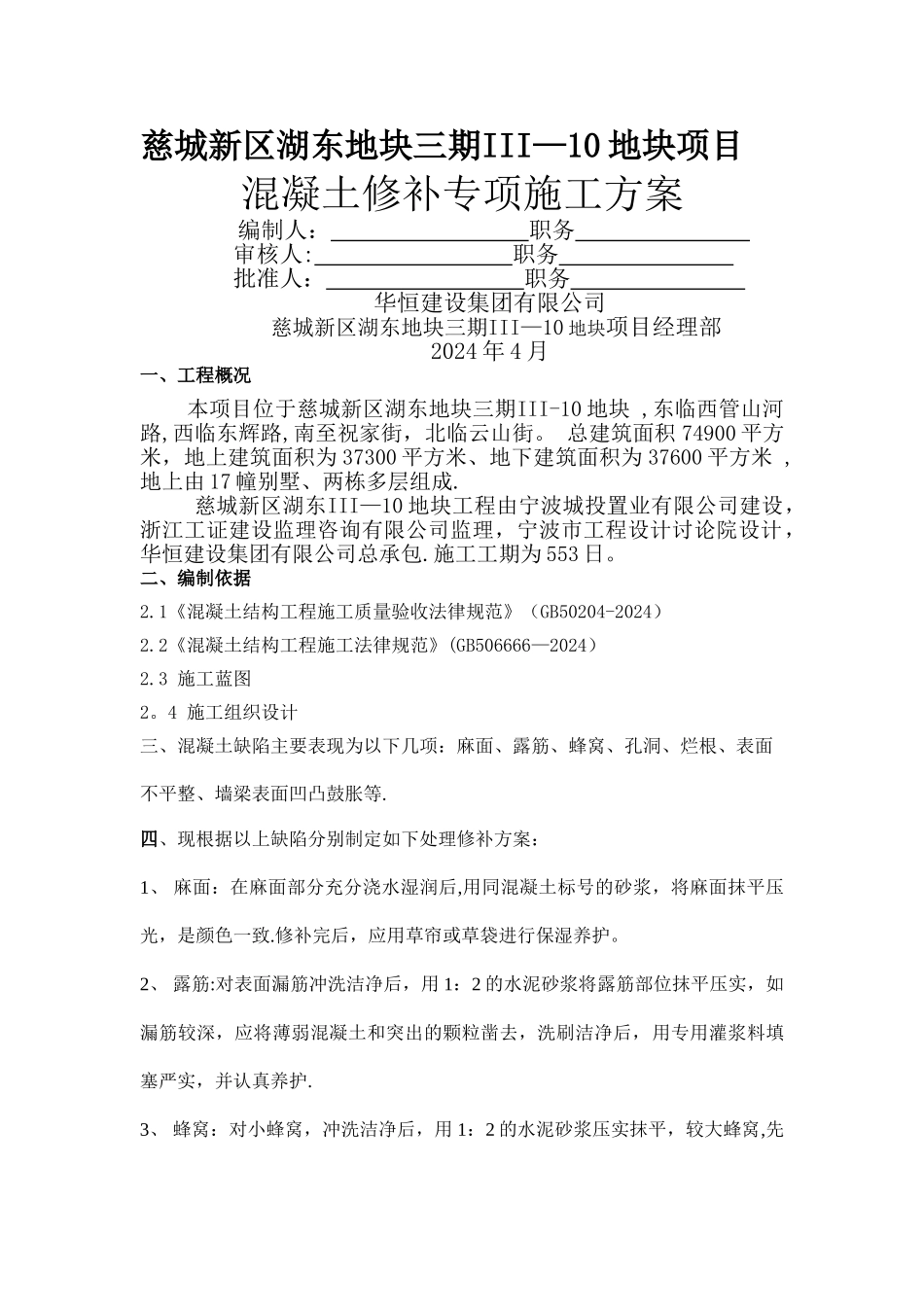

慈城新区湖东地块三期III—10 地块项目混凝土修补专项施工方案编制人: 职务 审核人: 职务 批准人: 职务 华恒建设集团有限公司 慈城新区湖东地块三期III—10 地块项目经理部2024 年 4 月一、工程概况 本项目位于慈城新区湖东地块三期III-10 地块 ,东临西管山河路,西临东辉路,南至祝家街,北临云山街
总建筑面积 74900 平方米,地上建筑面积为 37300 平方米、地下建筑面积为 37600 平方米 ,地上由 17 幢别墅、两栋多层组成
慈城新区湖东III—10 地块工程由宁波城投置业有限公司建设,浙江工证建设监理咨询有限公司监理,宁波市工程设计讨论院设计,华恒建设集团有限公司总承包
施工工期为 553 日
二、编制依据2
1《混凝土结构工程施工质量验收法律规范》(GB50204-2024)2
2《混凝土结构工程施工法律规范》(GB506666—2024)2
3 施工蓝图2
4 施工组织设计三、混凝土缺陷主要表现为以下几项:麻面、露筋、蜂窝、孔洞、烂根、表面不平整、墙梁表面凹凸鼓胀等
四、现根据以上缺陷分别制定如下处理修补方案:1、 麻面:在麻面部分充分浇水湿润后,用同混凝土标号的砂浆,将麻面抹平压光,是颜色一致
修补完后,应用草帘或草袋进行保湿养护
2、 露筋:对表面漏筋冲洗洁净后,用 1:2 的水泥砂浆将露筋部位抹平压实,如漏筋较深,应将薄弱混凝土和突出的颗粒凿去,洗刷洁净后,用专用灌浆料填塞严实,并认真养护
3、 蜂窝:对小蜂窝,冲洗洁净后,用 1:2 的水泥砂浆压实抹平,较大蜂窝,先凿去松动石子冲洗洁净,用专用灌浆料填塞严实,并认真养护
4、 孔洞:一般孔洞处理方法是将周围的松散混凝土和软弱浆膜凿除,用压力水冲洗,支设带托盒的模板,洒水湿润后,用比结构砼高一强度等级的细石混凝土认真分层浇筑,强力捣实,并养护

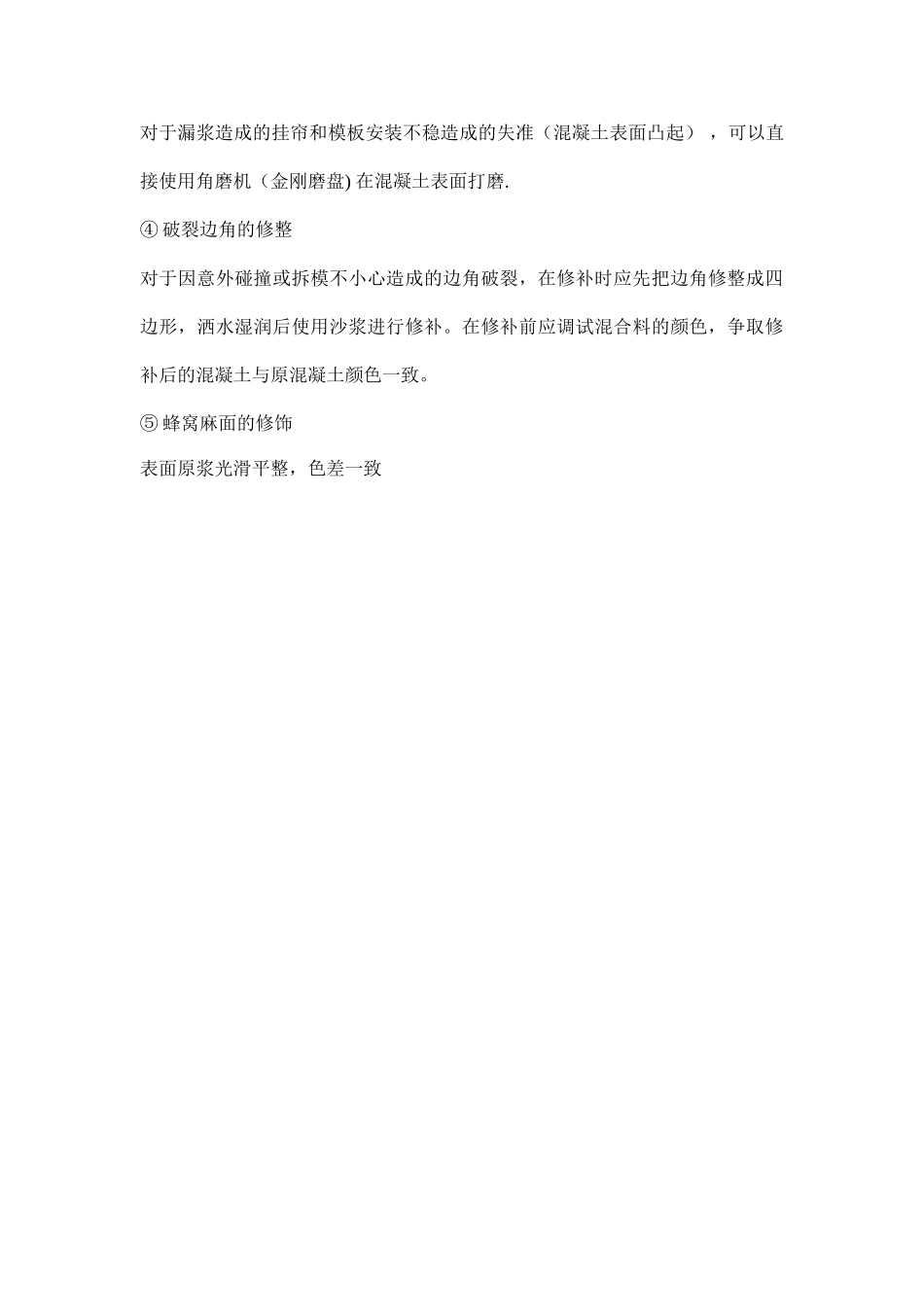

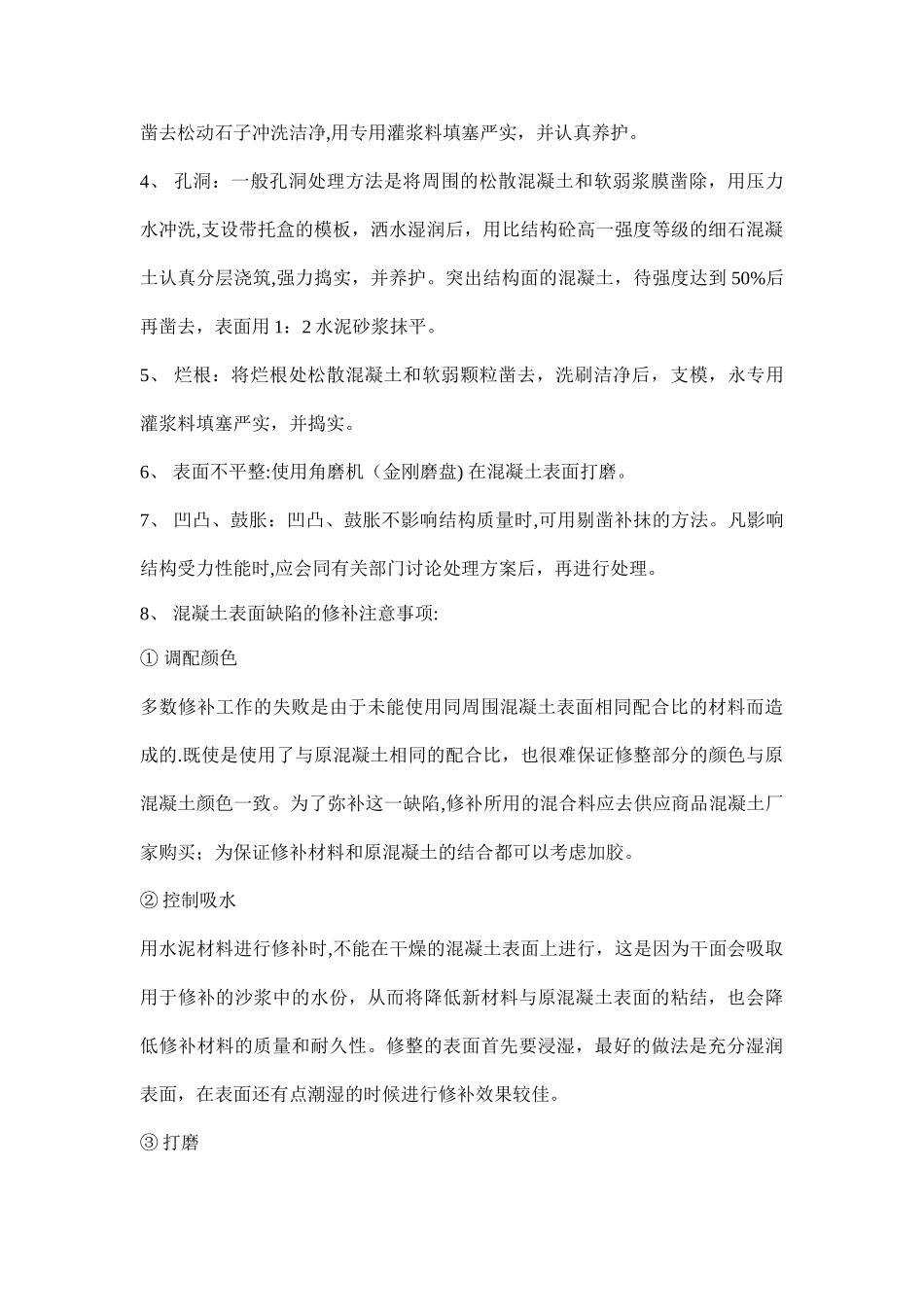

突出结构面的混凝土,待强度达到 50
