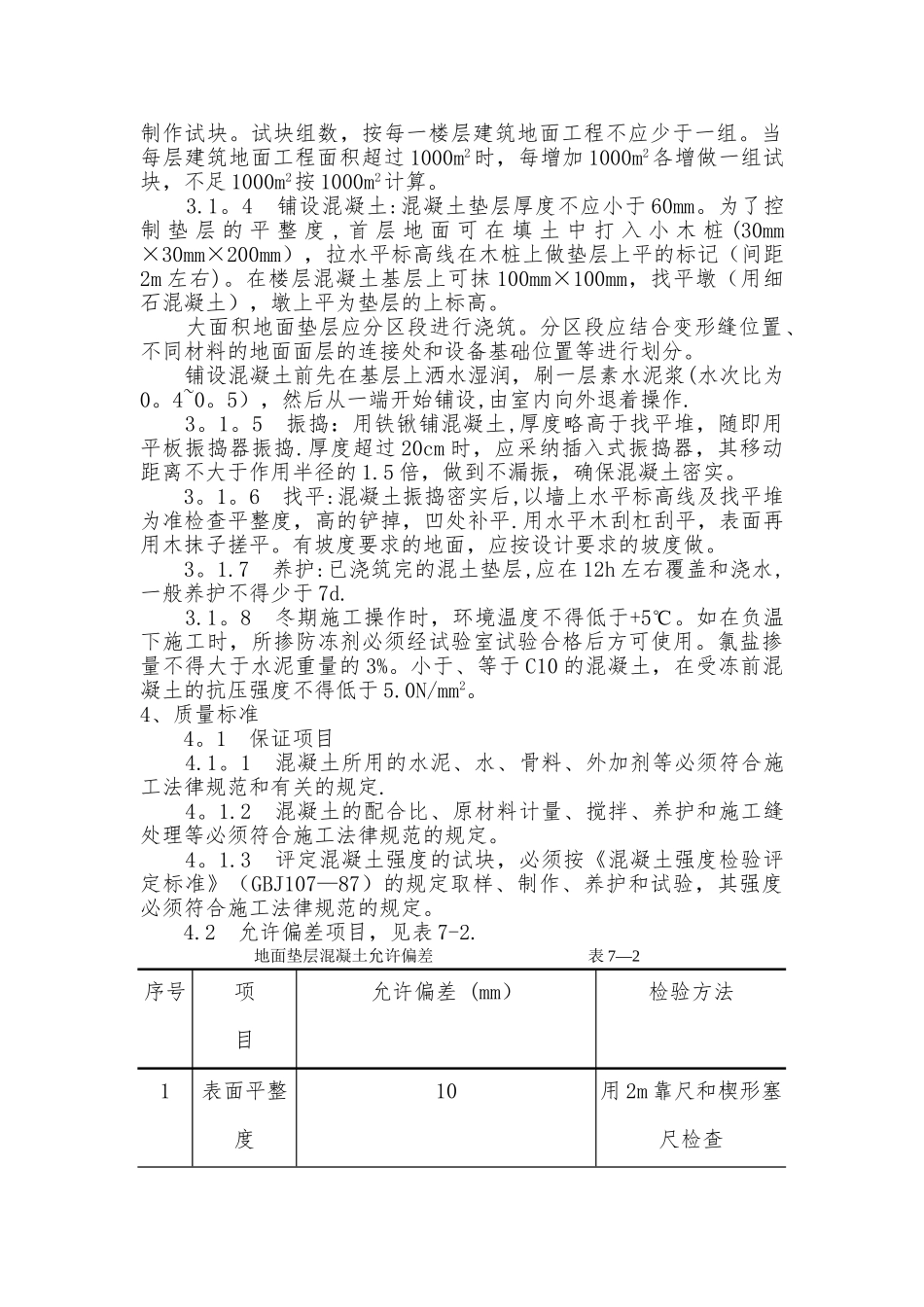

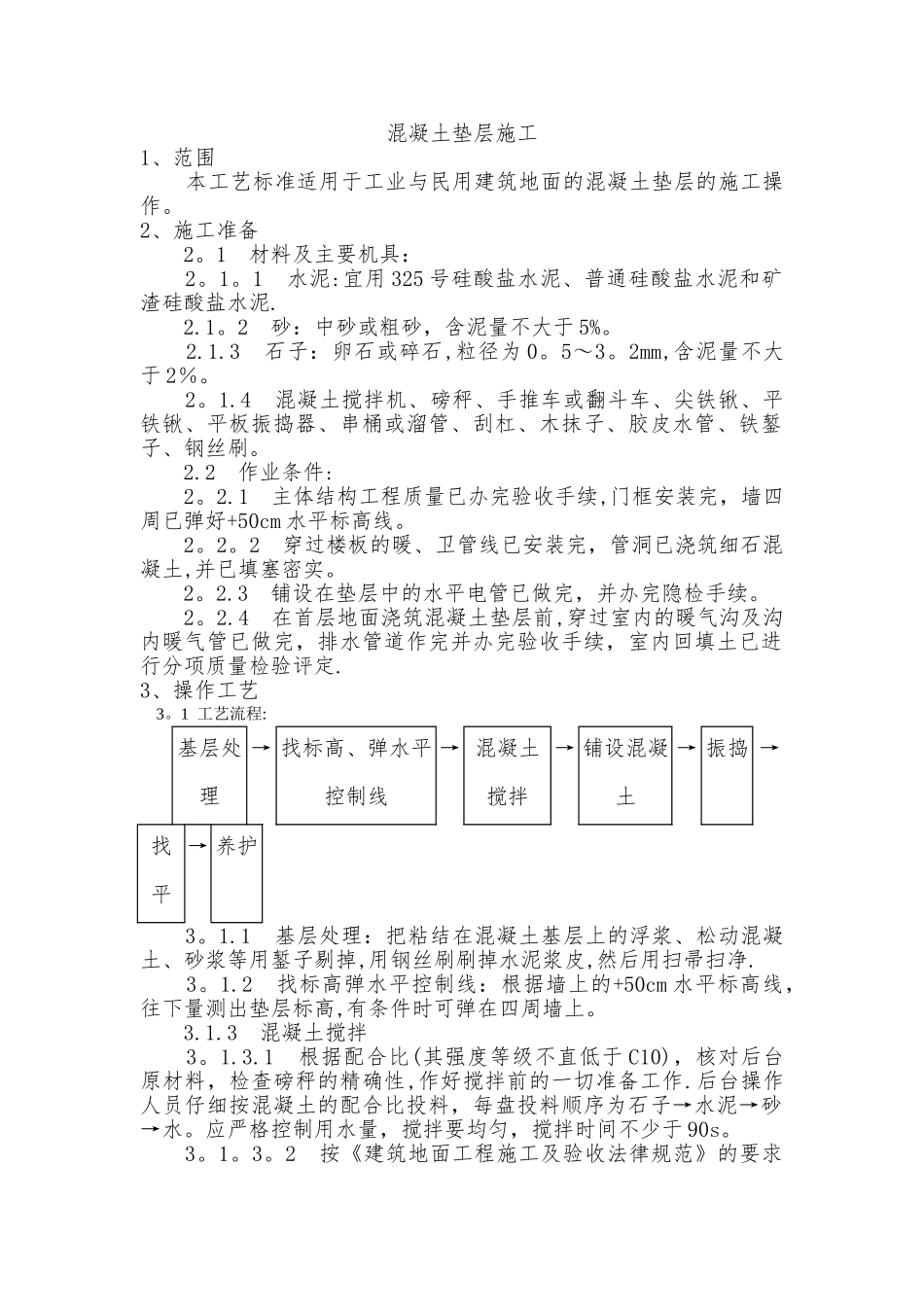

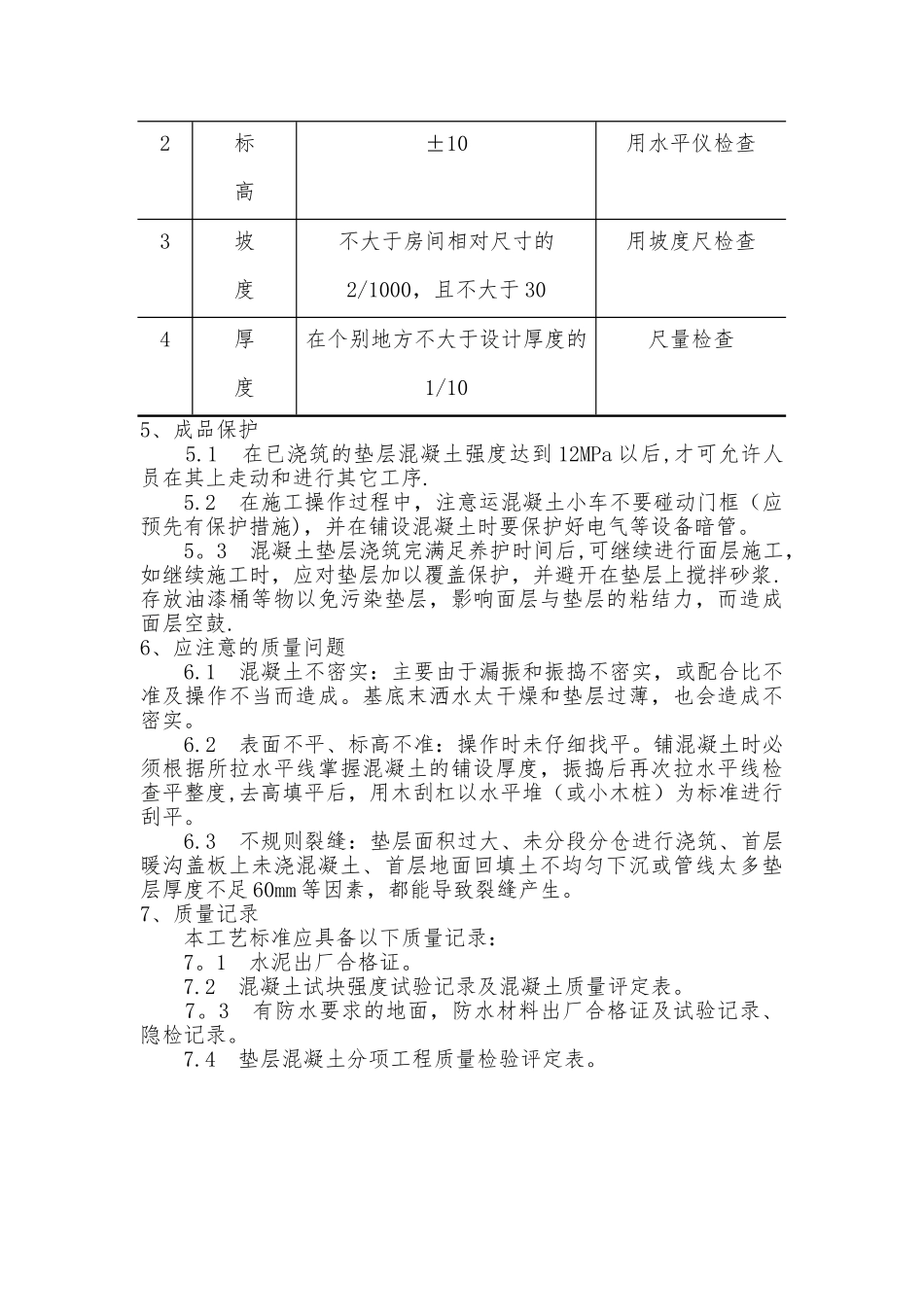

混凝土垫层施工1、范围 本工艺标准适用于工业与民用建筑地面的混凝土垫层的施工操作。2、施工准备 2。1 材料及主要机具: 2。1。1 水泥:宜用 325 号硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥. 2.1。2 砂:中砂或粗砂,含泥量不大于 5%。 2.1.3 石子:卵石或碎石,粒径为 0。5~3。2mm,含泥量不大于 2%。 2。1.4 混凝土搅拌机、磅秤、手推车或翻斗车、尖铁锹、平铁锹、平板振捣器、串桶或溜管、刮杠、木抹子、胶皮水管、铁錾子、钢丝刷。 2.2 作业条件: 2。2.1 主体结构工程质量已办完验收手续,门框安装完,墙四周已弹好+50cm 水平标高线。 2。2。2 穿过楼板的暖、卫管线已安装完,管洞已浇筑细石混凝土,并已填塞密实。 2。2.3 铺设在垫层中的水平电管已做完,并办完隐检手续。 2。2.4 在首层地面浇筑混凝土垫层前,穿过室内的暖气沟及沟内暖气管已做完,排水管道作完并办完验收手续,室内回填土已进行分项质量检验评定.3、操作工艺 3。1 工艺流程:基层处理→ 找标高、弹水平控制线→ 混凝土搅拌→ 铺设混凝土→ 振捣 →找平→ 养护 3。1.1 基层处理:把粘结在混凝土基层上的浮浆、松动混凝土、砂浆等用錾子剔掉,用钢丝刷刷掉水泥浆皮,然后用扫帚扫净. 3。1.2 找标高弹水平控制线:根据墙上的+50cm 水平标高线,往下量测出垫层标高,有条件时可弹在四周墙上。 3.1.3 混凝土搅拌 3。1.3.1 根据配合比(其强度等级不直低于 C10),核对后台原材料,检查磅秤的精确性,作好搅拌前的一切准备工作.后台操作人员仔细按混凝土的配合比投料,每盘投料顺序为石子→水泥→砂→水。应严格控制用水量,搅拌要均匀,搅拌时间不少于 90s。 3。1。3。2 按《建筑地面工程施工及验收法律规范》的要求制作试块。试块组数,按每一楼层建筑地面工程不应少于一组。当每层建筑地面工程面积超过 1000m2时,每增加 1000m2各增做一组试块,不足 1000m2按 1000m2计算。 3.1。4 铺设混凝土:混凝土垫层厚度不应小于 60mm。为了控制 垫 层 的 平 整 度 , 首 层 地 面 可 在 填 土 中 打 入 小 木 桩 (30mm ×30mm×200mm),拉水平标高线在木桩上做垫层上平的标记(间距2m 左右)。在楼层混凝土基层上可抹 100mm×100mm,找平墩(用细石混凝土),墩上平为垫层的上标高。 大面积地面垫层应分区段进行浇筑。分区段应结合变形缝位置、不同材料的地面面层的连接处和设备基础位置等进行划分。 铺设混...
