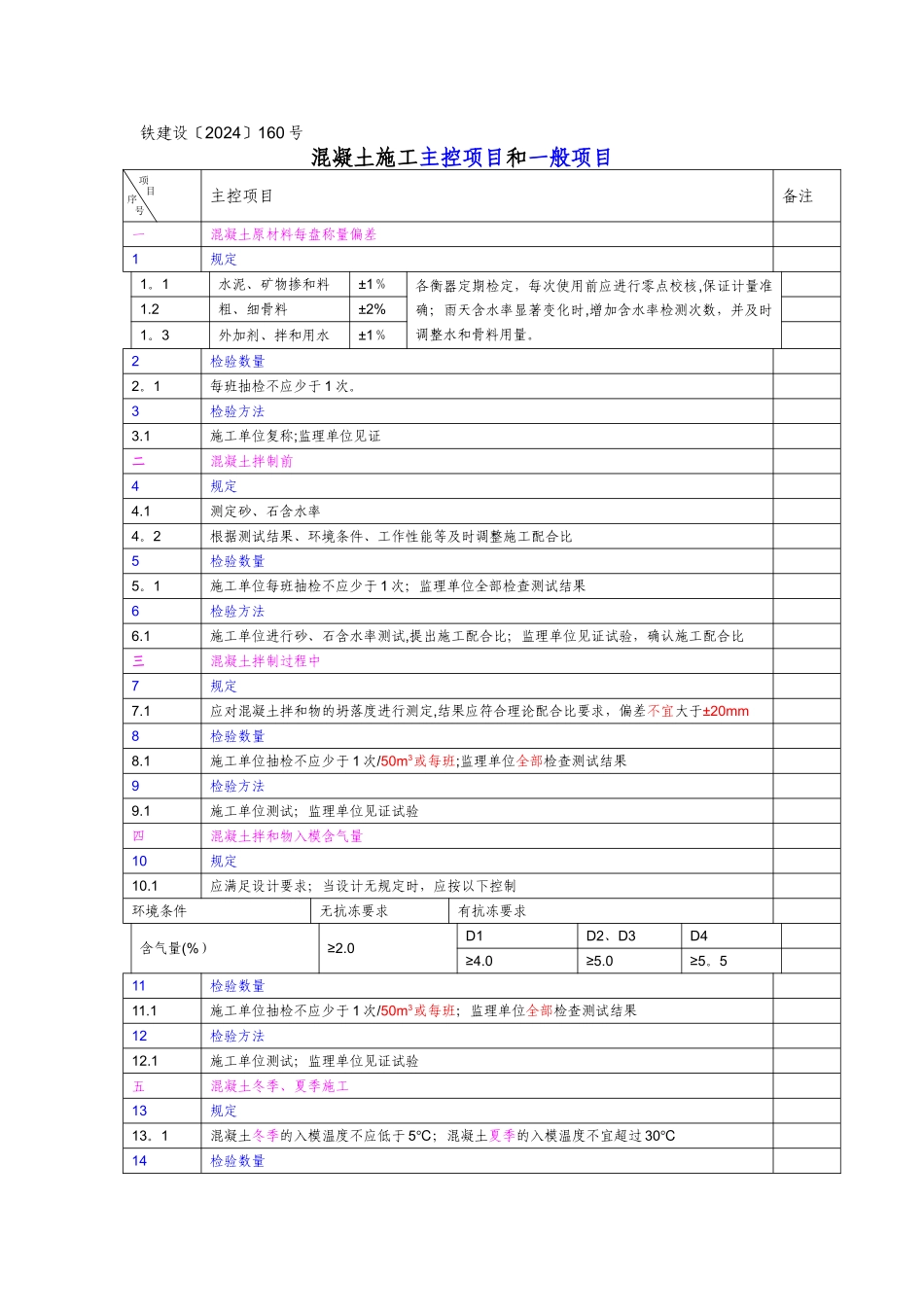

铁建设〔2024〕160 号混凝土施工主控项目和一般项目主控项目备注一混凝土原材料每盘称量偏差1规定1
1水泥、矿物掺和料±1%各衡器定期检定,每次使用前应进行零点校核,保证计量准确;雨天含水率显著变化时,增加含水率检测次数,并及时调整水和骨料用量
2粗、细骨料±2%1
3外加剂、拌和用水±1%2检验数量2
1每班抽检不应少于 1 次
3检验方法3
1施工单位复称;监理单位见证二混凝土拌制前4规定4
1测定砂、石含水率4
2根据测试结果、环境条件、工作性能等及时调整施工配合比5检验数量5
1施工单位每班抽检不应少于 1 次;监理单位全部检查测试结果6检验方法6
1施工单位进行砂、石含水率测试,提出施工配合比;监理单位见证试验,确认施工配合比三混凝土拌制过程中7规定7
1应对混凝土拌和物的坍落度进行测定,结果应符合理论配合比要求,偏差不宜大于±20mm8检验数量8
1施工单位抽检不应少于 1 次/50m3或每班;监理单位全部检查测试结果9检验方法9
1施工单位测试;监理单位见证试验四混凝土拌和物入模含气量10规定10
1应满足设计要求;当设计无规定时,应按以下控制环境条件无抗冻要求有抗冻要求含气量(%)≥2
0D1D2、D3D4≥4
511检验数量11
1施工单位抽检不应少于 1 次/50m3或每班;监理单位全部检查测试结果12检验方法12
1施工单位测试;监理单位见证试验五混凝土冬季、夏季施工13规定13
1混凝土冬季的入模温度不应低于 5℃;混凝土夏季的入模温度不宜超过 30℃14检验数量项目序号14
1施工单位测温至少 3 次/班,并填写记录;监理单位至少测温 1 次15检验方法15
1温度测试六新浇筑与邻接的已硬化混凝土或岩土介质的温差16规定16
1不得大于 15℃17检验数量17
1施工单位测温 1 次/部位,并填写记录;监理单位测温 1 次/
