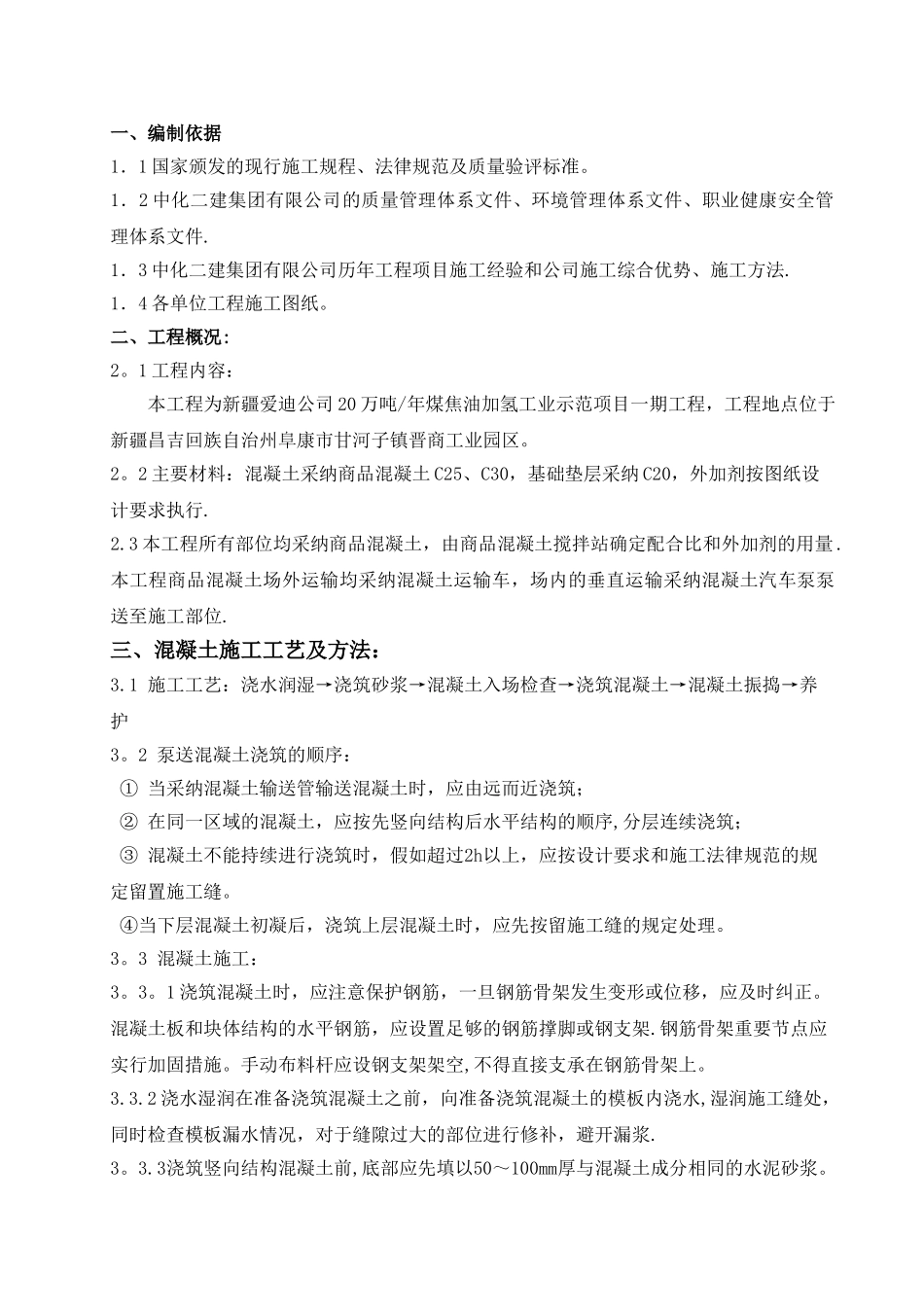

一、编制依据1.1 国家颁发的现行施工规程、法律规范及质量验评标准。1.2 中化二建集团有限公司的质量管理体系文件、环境管理体系文件、职业健康安全管理体系文件.1.3 中化二建集团有限公司历年工程项目施工经验和公司施工综合优势、施工方法.1.4 各单位工程施工图纸。二、工程概况:2。1 工程内容:本工程为新疆爱迪公司 20 万吨/年煤焦油加氢工业示范项目一期工程,工程地点位于新疆昌吉回族自治州阜康市甘河子镇晋商工业园区。2。2 主要材料:混凝土采纳商品混凝土 C25、C30,基础垫层采纳 C20,外加剂按图纸设计要求执行.2.3 本工程所有部位均采纳商品混凝土,由商品混凝土搅拌站确定配合比和外加剂的用量 .本工程商品混凝土场外运输均采纳混凝土运输车,场内的垂直运输采纳混凝土汽车泵泵送至施工部位.三、混凝土施工工艺及方法:3.1 施工工艺:浇水润湿→浇筑砂浆→混凝土入场检查→浇筑混凝土→混凝土振捣→养护3。2 泵送混凝土浇筑的顺序:① 当采纳混凝土输送管输送混凝土时,应由远而近浇筑; ② 在同一区域的混凝土,应按先竖向结构后水平结构的顺序,分层连续浇筑; ③ 混凝土不能持续进行浇筑时,假如超过2h以上,应按设计要求和施工法律规范的规定留置施工缝。④当下层混凝土初凝后,浇筑上层混凝土时,应先按留施工缝的规定处理。3。3 混凝土施工:3。3。1 浇筑混凝土时,应注意保护钢筋,一旦钢筋骨架发生变形或位移,应及时纠正。混凝土板和块体结构的水平钢筋,应设置足够的钢筋撑脚或钢支架.钢筋骨架重要节点应实行加固措施。手动布料杆应设钢支架架空,不得直接支承在钢筋骨架上。3.3.2 浇水湿润在准备浇筑混凝土之前,向准备浇筑混凝土的模板内浇水,湿润施工缝处,同时检查模板漏水情况,对于缝隙过大的部位进行修补,避开漏浆. 3。3.3浇筑竖向结构混凝土前,底部应先填以50~100mm厚与混凝土成分相同的水泥砂浆。3。3.4 柱混凝土浇注应连续进行,一次浇注完毕。如遇特别情况中断,其间隔时间应尽量缩短,并应在前层混凝土凝聚之前,将次层混凝土浇注完毕。浇筑混凝土时,应注意防止混凝土的分层离析.3。3.5 梁板混凝土浇筑,先浇注梁,根据梁高分层浇注成阶梯形,当达到板底位置时再与板的混凝土一起浇筑,随着阶梯形不断延伸,梁板混凝土浇注连续向前进行。3。3。6 楼梯段混凝土自下而上浇注,先振实底板混凝土,达到踏步位置时再与踏步混凝土一起浇捣,不断连续向上推动,并随时用木抹子将踏步上表面...
