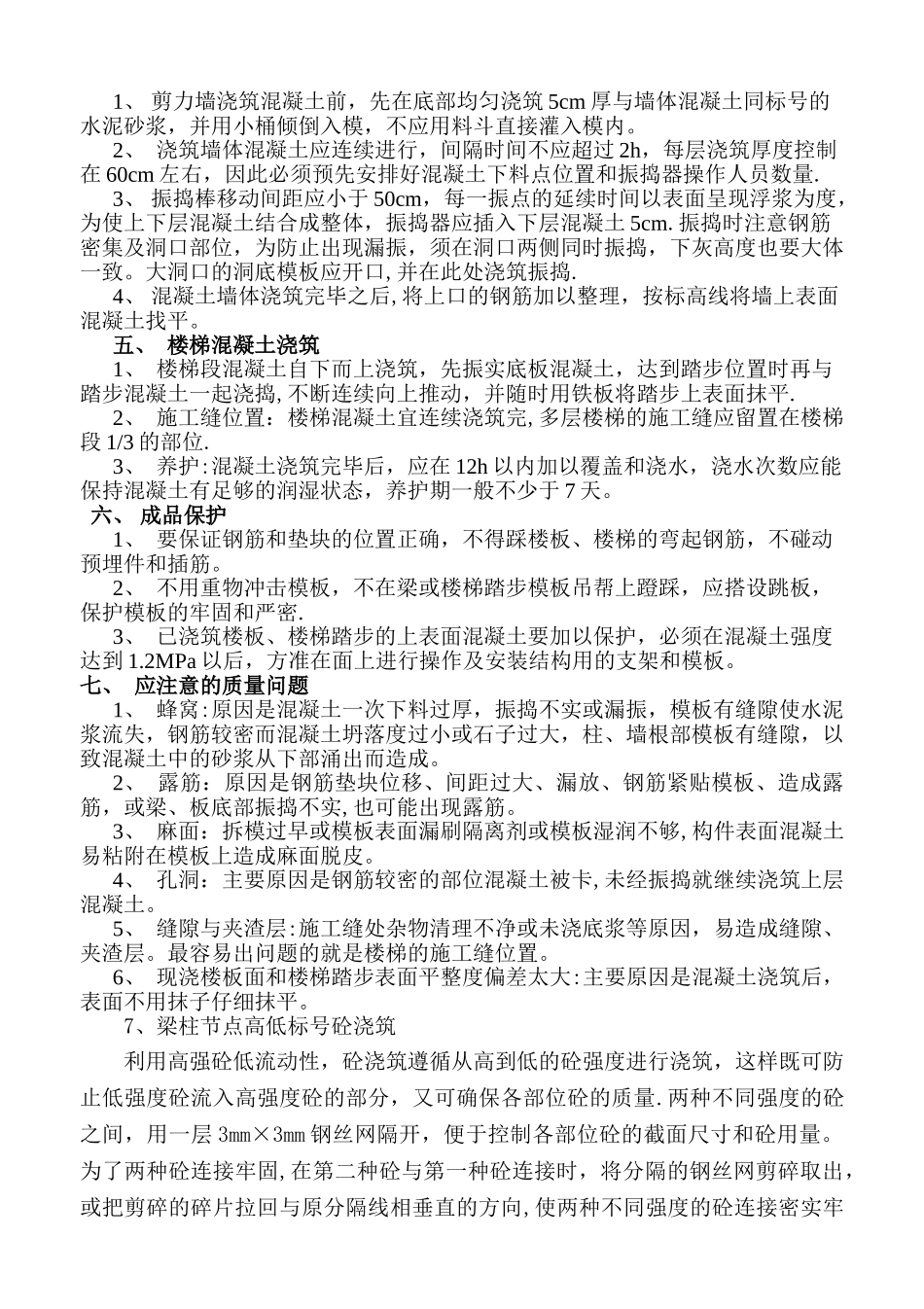

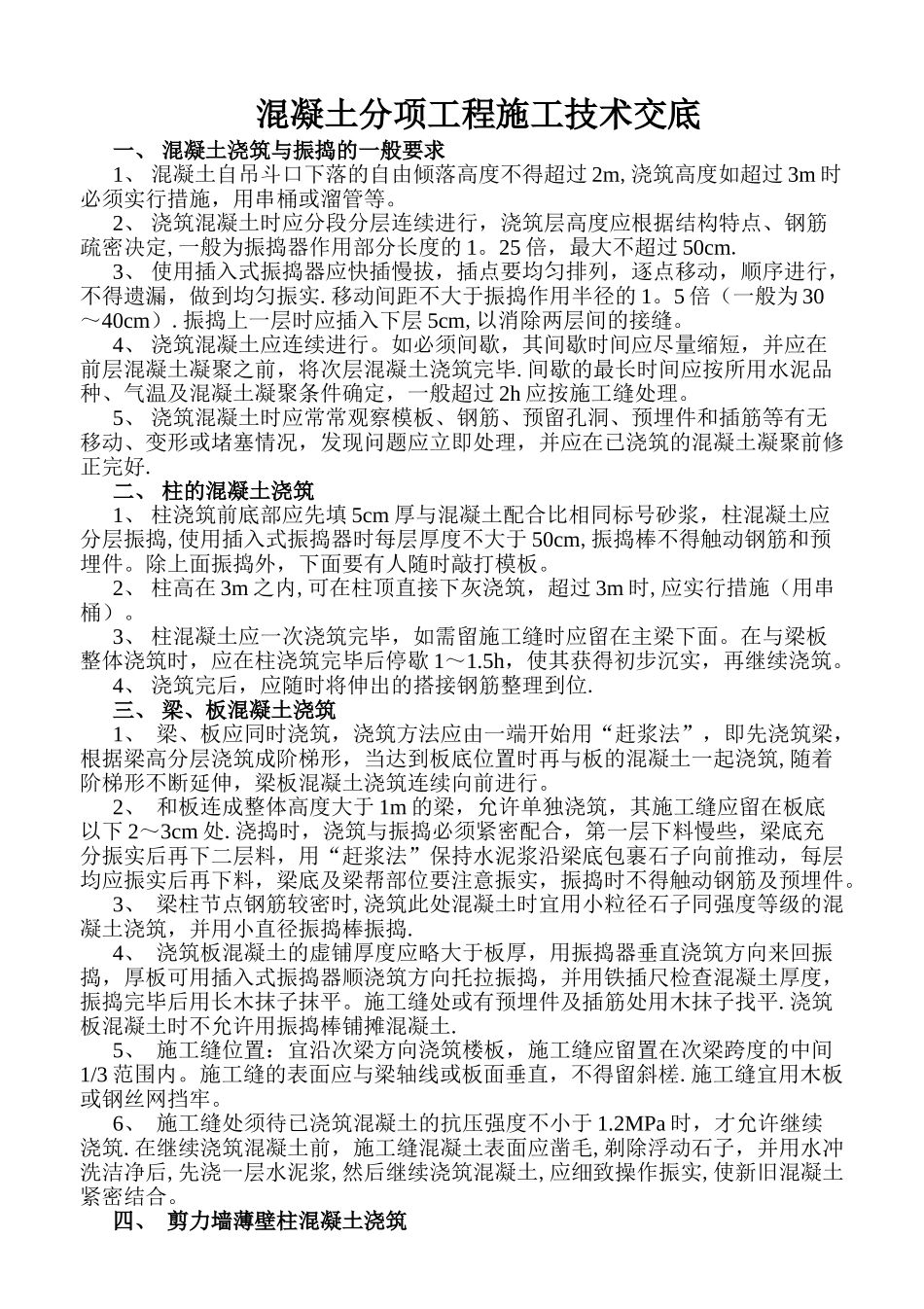

混凝土分项工程施工技术交底一、 混凝土浇筑与振捣的一般要求1、 混凝土自吊斗口下落的自由倾落高度不得超过 2m,浇筑高度如超过 3m 时必须实行措施,用串桶或溜管等
2、 浇筑混凝土时应分段分层连续进行,浇筑层高度应根据结构特点、钢筋疏密决定,一般为振捣器作用部分长度的 1
25 倍,最大不超过 50cm
3、 使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实
移动间距不大于振捣作用半径的 1
5 倍(一般为 30~40cm)
振捣上一层时应插入下层 5cm,以消除两层间的接缝
4、 浇筑混凝土应连续进行
如必须间歇,其间歇时间应尽量缩短,并应在前层混凝土凝聚之前,将次层混凝土浇筑完毕
间歇的最长时间应按所用水泥品种、气温及混凝土凝聚条件确定,一般超过 2h 应按施工缝处理
5、 浇筑混凝土时应常常观察模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形或堵塞情况,发现问题应立即处理,并应在已浇筑的混凝土凝聚前修正完好
二、 柱的混凝土浇筑1、 柱浇筑前底部应先填 5cm 厚与混凝土配合比相同标号砂浆,柱混凝土应分层振捣,使用插入式振捣器时每层厚度不大于 50cm,振捣棒不得触动钢筋和预埋件
除上面振捣外,下面要有人随时敲打模板
2、 柱高在 3m 之内,可在柱顶直接下灰浇筑,超过 3m 时,应实行措施(用串桶)
3、 柱混凝土应一次浇筑完毕,如需留施工缝时应留在主梁下面
在与梁板整体浇筑时,应在柱浇筑完毕后停歇 1~1
5h,使其获得初步沉实,再继续浇筑
4、 浇筑完后,应随时将伸出的搭接钢筋整理到位
三、 梁、板混凝土浇筑1、 梁、板应同时浇筑,浇筑方法应由一端开始用“赶浆法”,即先浇筑梁,根据梁高分层浇筑成阶梯形,当达到板底位置时再与板的混凝土一起浇筑,随着阶梯形不断延伸,梁板混凝土浇筑连续向前进行
2、 和板连成整体高度大于 1m
