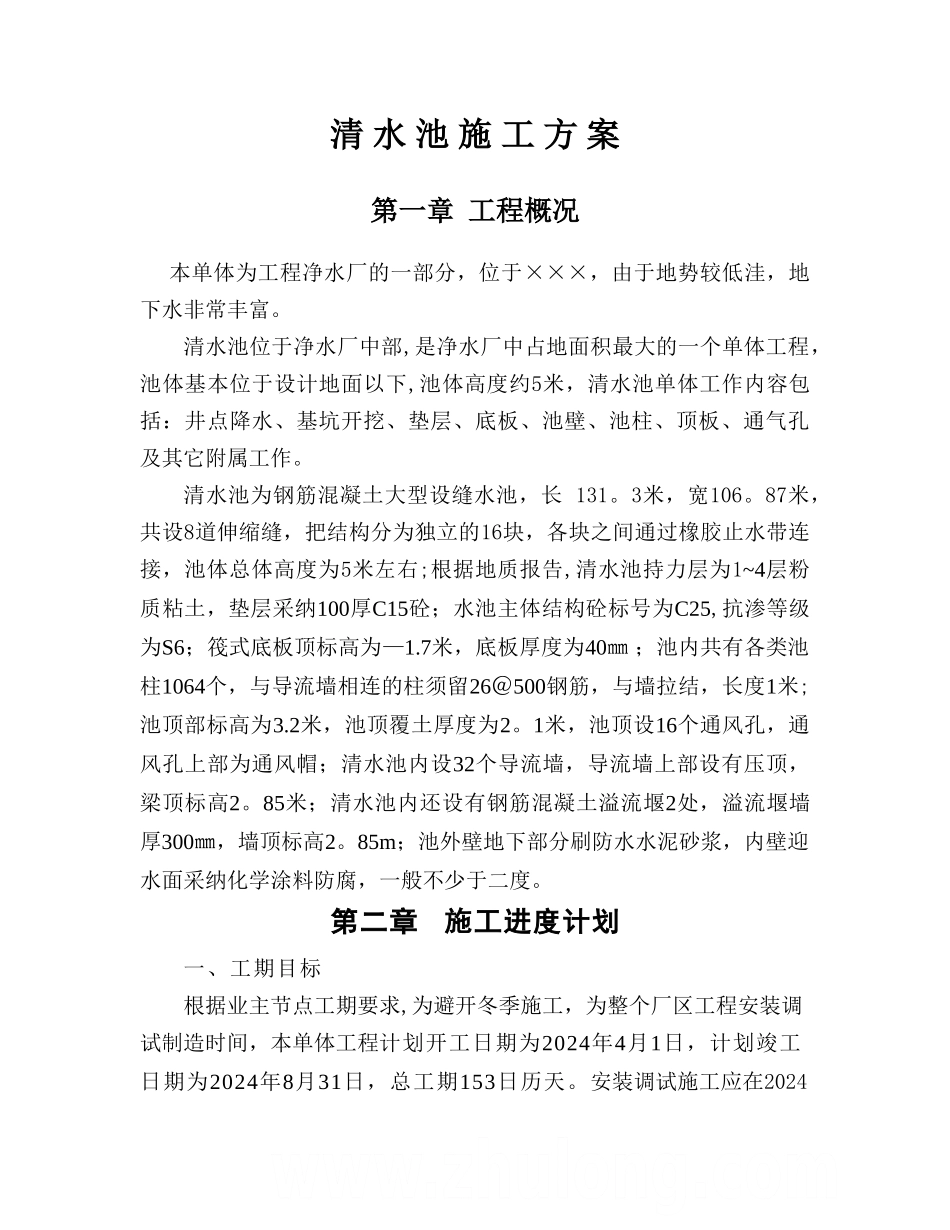

清 水 池 施 工 方 案第一章 工程概况 本单体为工程净水厂的一部分,位于×××,由于地势较低洼,地下水非常丰富
清水池位于净水厂中部,是净水厂中占地面积最大的一个单体工程,池体基本位于设计地面以下,池体高度约5米,清水池单体工作内容包括:井点降水、基坑开挖、垫层、底板、池壁、池柱、顶板、通气孔及其它附属工作
清水池为钢筋混凝土大型设缝水池,长 131
3米,宽106
87米,共设8道伸缩缝,把结构分为独立的16块,各块之间通过橡胶止水带连接,池体总体高度为5米左右;根据地质报告,清水池持力层为1~4层粉质粘土,垫层采纳100厚C15砼;水池主体结构砼标号为C25,抗渗等级为S6;筏式底板顶标高为—1
7米,底板厚度为40㎜ ;池内共有各类池柱1064个,与导流墙相连的柱须留26@500钢筋,与墙拉结,长度1米;池顶部标高为3
2米,池顶覆土厚度为2
1米,池顶设16个通风孔,通风孔上部为通风帽;清水池内设32个导流墙,导流墙上部设有压顶,梁顶标高2
85米;清水池内还设有钢筋混凝土溢流堰2处,溢流堰墙厚300㎜,墙顶标高2
85m;池外壁地下部分刷防水水泥砂浆,内壁迎水面采纳化学涂料防腐,一般不少于二度
第二章 施工进度计划一、工期目标根据业主节点工期要求,为避开冬季施工,为整个厂区工程安装调试制造时间,本单体工程计划开工日期为2024年4月1日,计划竣工日期为2024年8月31日,总工期153日历天

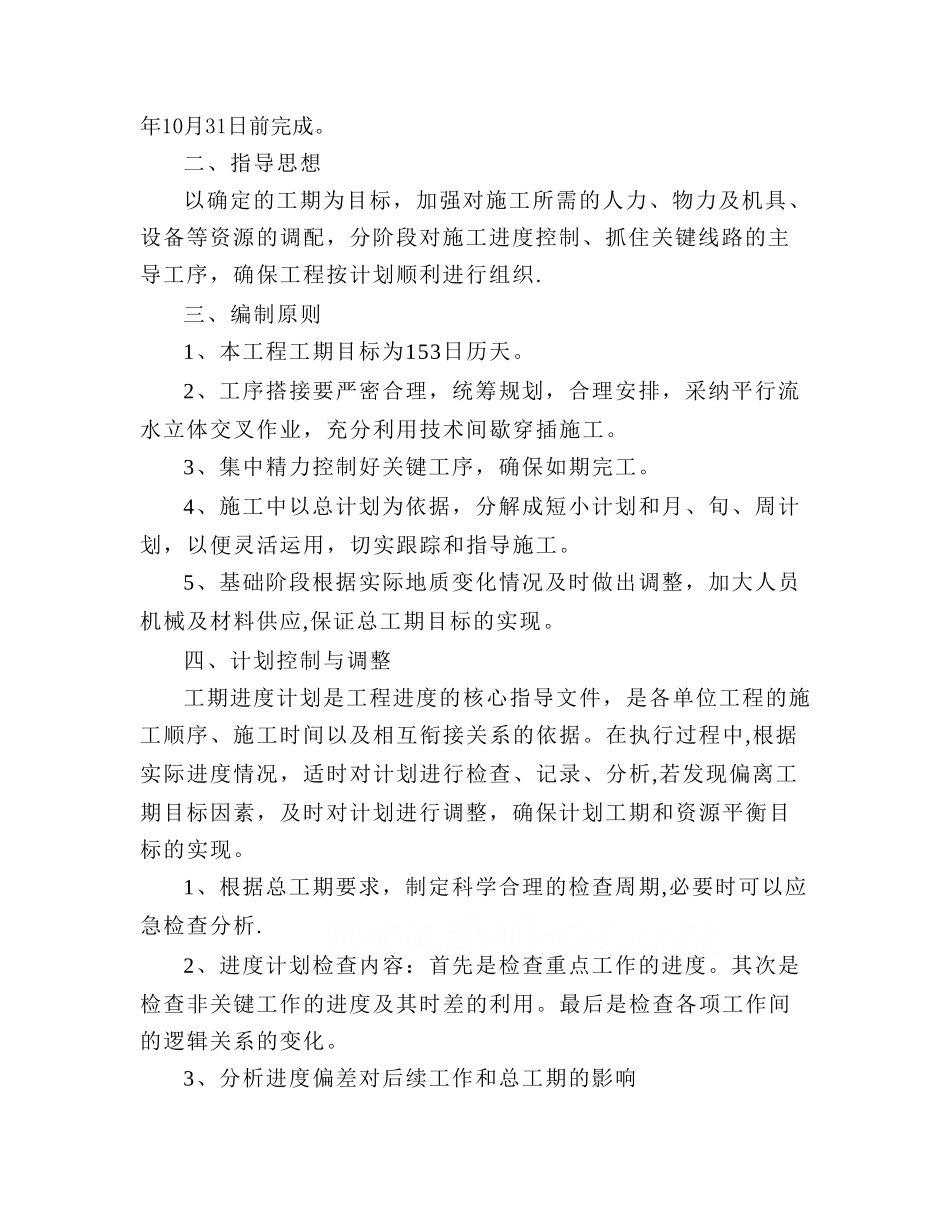

安装调试施工应在2024年10月31日前完成
二、指导思想以确定的工期为目标,加强对施工所需的人力、物力及机具、设备等资源的调配,分阶段对施工进度控制、抓住关键线路的主导工序,确保工程按计划顺利进行组织
三、编制原则1、本工程工期目标为153日历天
2、工序搭接要严密合理,统筹规划,合理安排,采纳平行流水立体交叉作业,充分利用技术间歇穿插施工
3、集中精力控制好关键工序,
