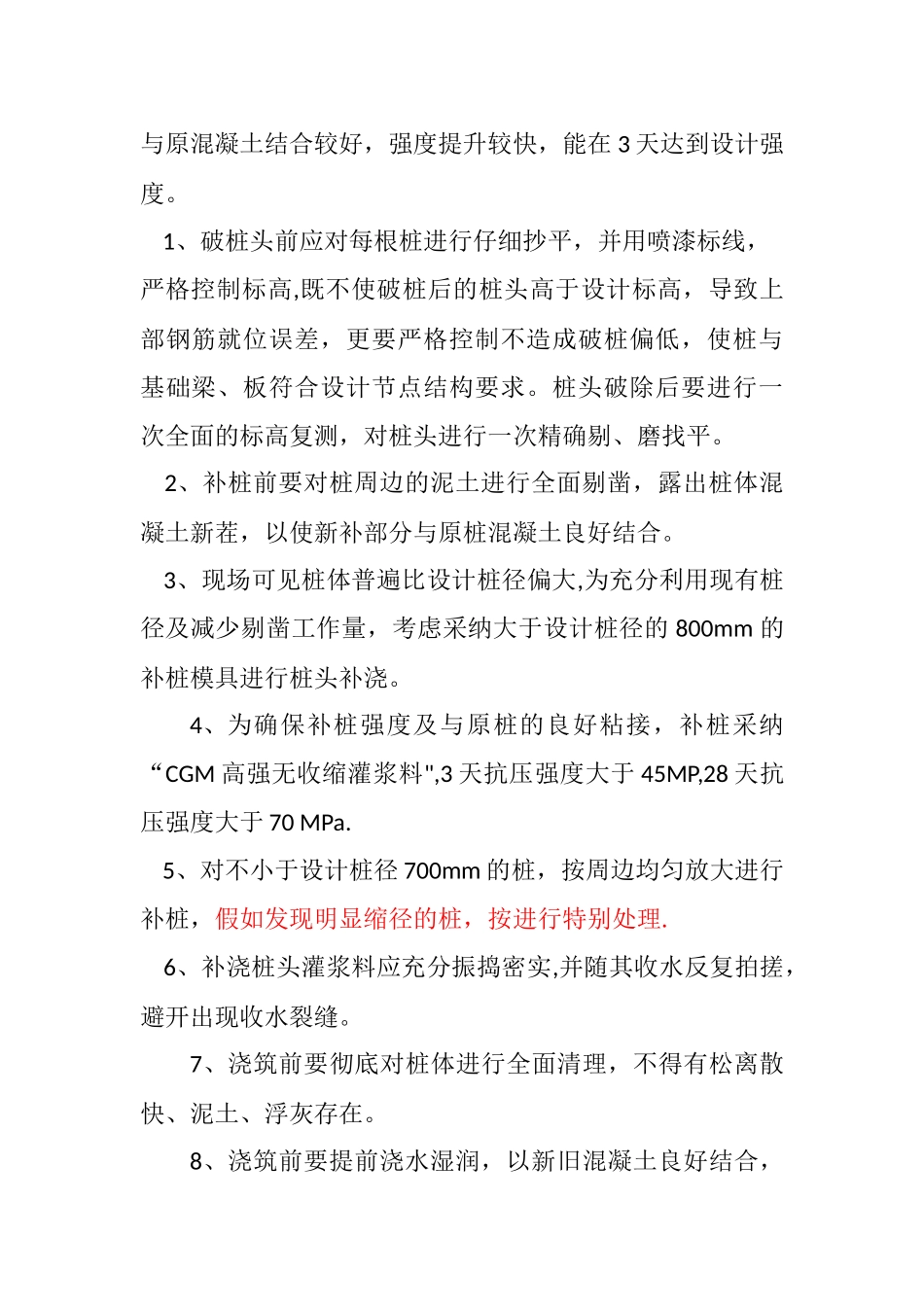

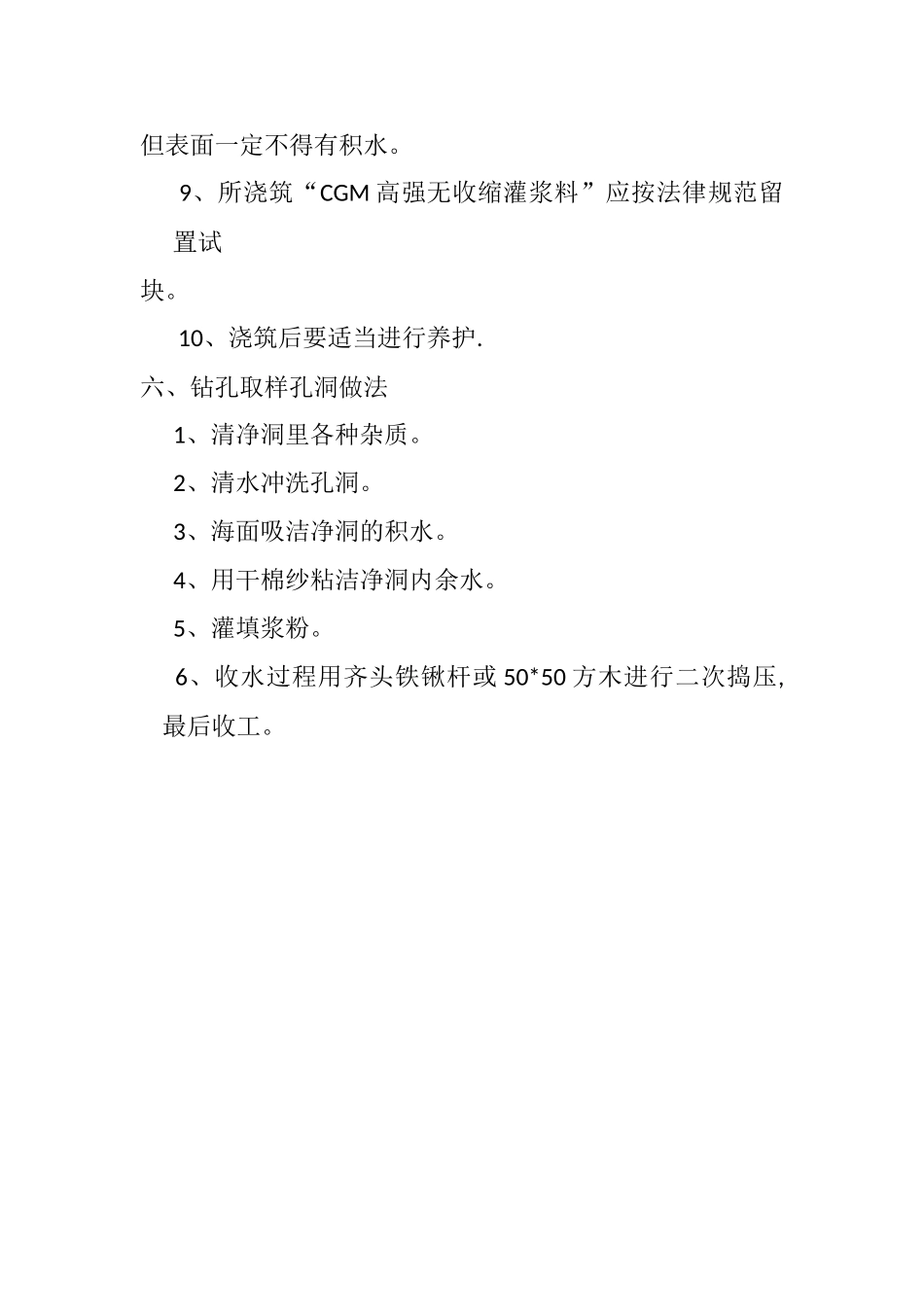

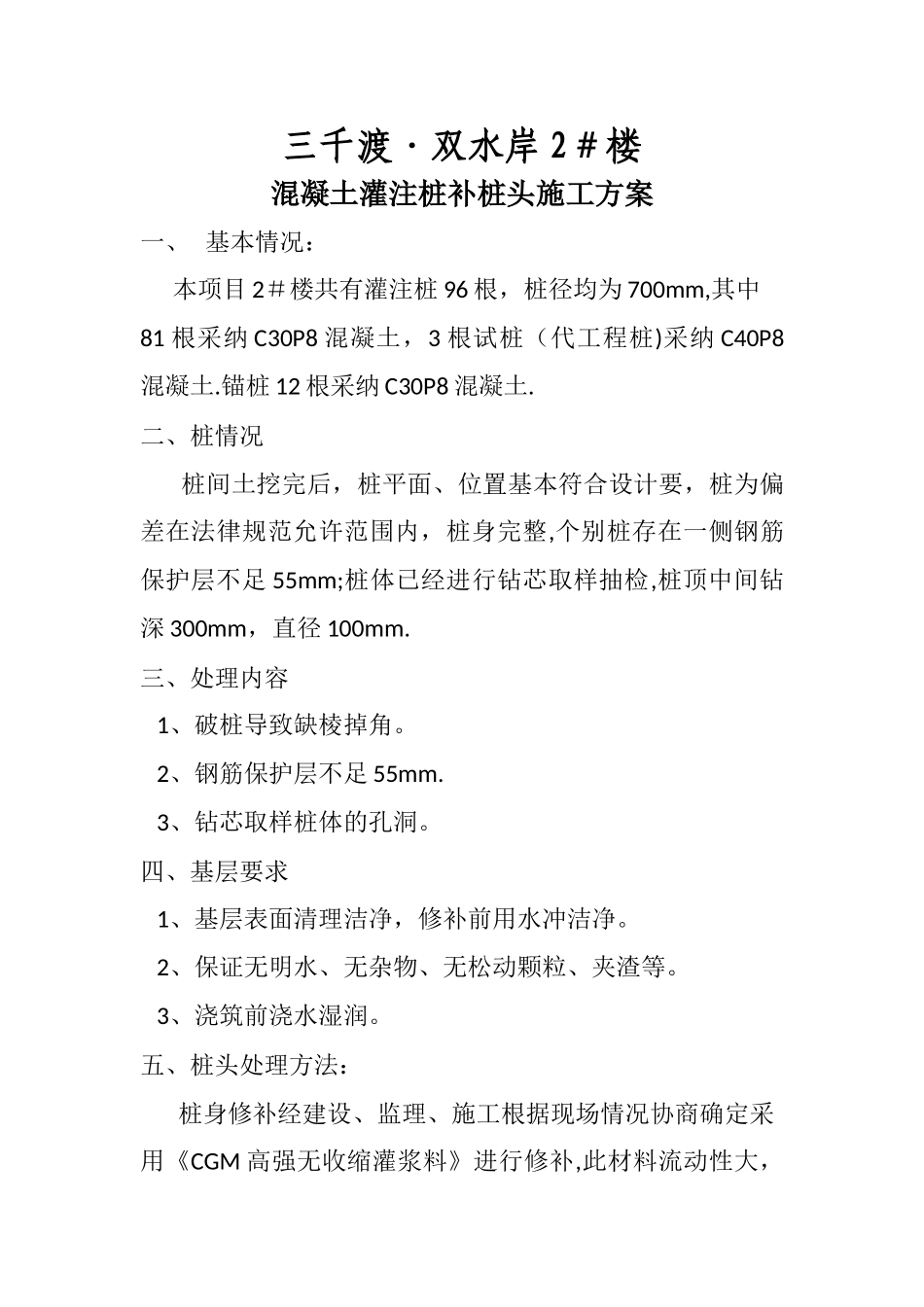

三千渡·双水岸 2#楼混凝土灌注桩补桩头施工方案一、 基本情况:本项目 2#楼共有灌注桩 96 根,桩径均为 700mm,其中81 根采纳 C30P8 混凝土,3 根试桩(代工程桩)采纳 C40P8混凝土.锚桩 12 根采纳 C30P8 混凝土.二、桩情况桩间土挖完后,桩平面、位置基本符合设计要,桩为偏差在法律规范允许范围内,桩身完整,个别桩存在一侧钢筋保护层不足 55mm;桩体已经进行钻芯取样抽检,桩顶中间钻深 300mm,直径 100mm.三、处理内容 1、破桩导致缺棱掉角。 2、钢筋保护层不足 55mm. 3、钻芯取样桩体的孔洞。四、基层要求 1、基层表面清理洁净,修补前用水冲洁净。 2、保证无明水、无杂物、无松动颗粒、夹渣等。 3、浇筑前浇水湿润。五、桩头处理方法: 桩身修补经建设、监理、施工根据现场情况协商确定采用《CGM 高强无收缩灌浆料》进行修补,此材料流动性大,与原混凝土结合较好,强度提升较快,能在 3 天达到设计强度。 1、破桩头前应对每根桩进行仔细抄平,并用喷漆标线,严格控制标高,既不使破桩后的桩头高于设计标高,导致上部钢筋就位误差,更要严格控制不造成破桩偏低,使桩与基础梁、板符合设计节点结构要求。桩头破除后要进行一次全面的标高复测,对桩头进行一次精确剔、磨找平。 2、补桩前要对桩周边的泥土进行全面剔凿,露出桩体混凝土新茬,以使新补部分与原桩混凝土良好结合。 3、现场可见桩体普遍比设计桩径偏大,为充分利用现有桩径及减少剔凿工作量,考虑采纳大于设计桩径的 800mm 的补桩模具进行桩头补浇。4、为确保补桩强度及与原桩的良好粘接,补桩采纳“CGM 高强无收缩灌浆料",3 天抗压强度大于 45MP,28 天抗压强度大于 70 MPa. 5、对不小于设计桩径 700mm 的桩,按周边均匀放大进行补桩,假如发现明显缩径的桩,按进行特别处理. 6、补浇桩头灌浆料应充分振捣密实,并随其收水反复拍搓,避开出现收水裂缝。7、浇筑前要彻底对桩体进行全面清理,不得有松离散快、泥土、浮灰存在。8、浇筑前要提前浇水湿润,以新旧混凝土良好结合,但表面一定不得有积水。 9、所浇筑“CGM 高强无收缩灌浆料”应按法律规范留置试块。 10、浇筑后要适当进行养护.六、钻孔取样孔洞做法 1、清净洞里各种杂质。 2、清水冲洗孔洞。 3、海面吸洁净洞的积水。 4、用干棉纱粘洁净洞内余水。 5、灌填浆粉。 6、收水过程用齐头铁锹杆或 50*50 方木进行二次捣压,最后收工。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

混凝土灌注桩补桩头施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
