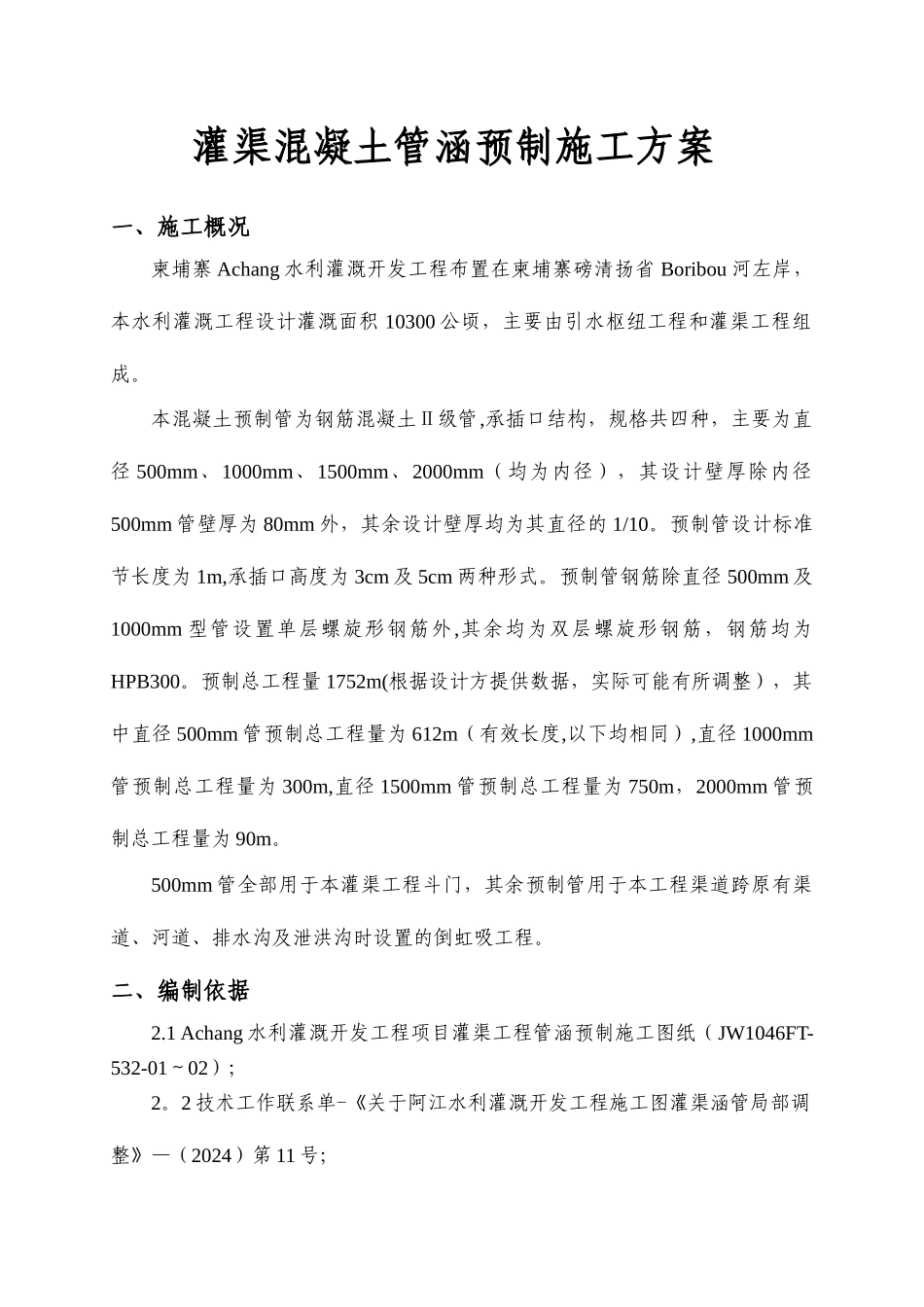

Achang 水利灌溉开发工程项目管涵预制施工方案批 准: 审 核: 编 写: 中国水电建设集团有限公司Achang 水利灌溉开发工程项目部二〇一五年五月八日目 录一、施工概况.................................................................................................1二、编制依据 ........................................ Error: Reference source not found 三、工期计划安排 ................................ Error: Reference source not found 四、施工平面布置 ................................ Error: Reference source not found 五、施工方案 ........................................ Error: Reference source not found 六、施工资源配置 ................................ Error: Reference source not found 七、质量控制 ........................................ Error: Reference source not found 7 。 1 混凝土基本要求 ......................................... Error: Reference source not found 7 。 2. 钢筋加工及安装基本要求 ......................... Error: Reference source not found 7 。 3 管节质量检验 ............................................. Error: Reference source not found 八、安全生产保证措施 ........................ Error: Reference source not found 灌渠混凝土管涵预制施工方案一、施工概况柬埔寨 Achang 水利灌溉开发工程布置在柬埔寨磅清扬省 Boribou 河左岸,本水利灌溉工程设计灌溉面积 10300 公顷,主要由引水枢纽工程和灌渠工程组成。本混凝土预制管为钢筋混凝土Ⅱ级管,承插口结构,规格共四种,主要为直径 500mm、1000mm、1500mm、2000mm(均为内径),其设计壁厚除内径500mm 管壁厚为 80mm 外,其余设计壁厚均为其直径的 1/10。预制管设计标准节长度为 1m,承插口高度为 3cm 及 5cm 两种形式。预制管钢筋除直径 500mm 及1000mm 型管设置单层螺旋形钢筋外,其余均为双层螺旋形钢筋,钢筋均为HPB300。预制总工程量 1752m(根据设计方提供数据,实际可能有所调整),其中直径 500mm 管预制总工程量为 612m(有效长度,以下均相同),直径 1000mm管预制总工程量为 300m,直径 1500mm 管预制总工程量为 750m,2000mm 管预制总工程量为 90m。500mm ...
