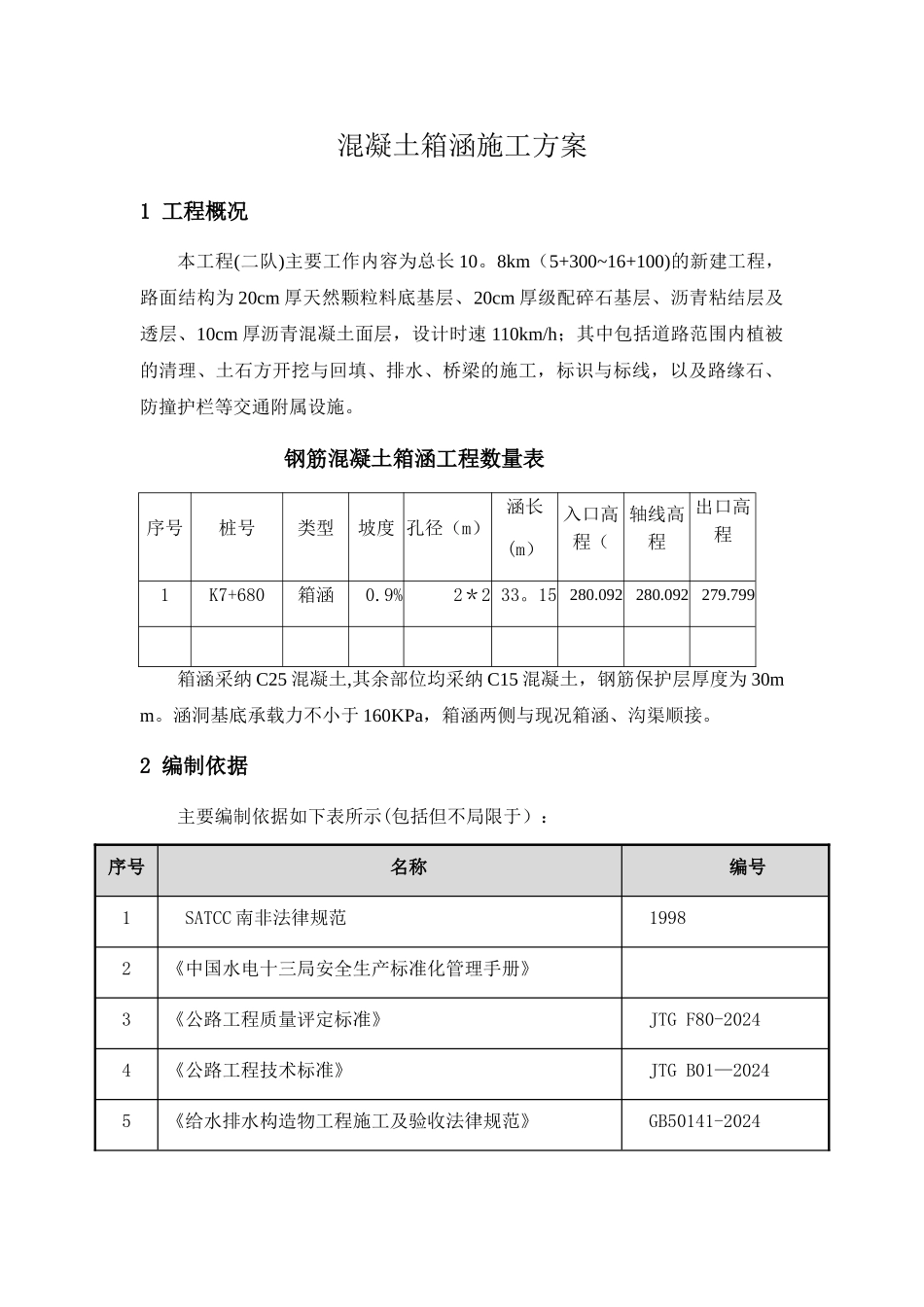

混凝土箱涵施工方案1 工程概况本工程(二队)主要工作内容为总长 10
8km(5+300~16+100)的新建工程,路面结构为 20cm 厚天然颗粒料底基层、20cm 厚级配碎石基层、沥青粘结层及透层、10cm 厚沥青混凝土面层,设计时速 110km/h;其中包括道路范围内植被的清理、土石方开挖与回填、排水、桥梁的施工,标识与标线,以及路缘石、防撞护栏等交通附属设施
钢筋混凝土箱涵工程数量表序号桩号类型坡度 孔径(m)涵长(m)入口高程(轴线高程出口高程1K7+680箱涵0
9%2*2 33
15 280
092280
092 279
799箱涵采纳 C25 混凝土,其余部位均采纳 C15 混凝土,钢筋保护层厚度为 30mm
涵洞基底承载力不小于 160KPa,箱涵两侧与现况箱涵、沟渠顺接

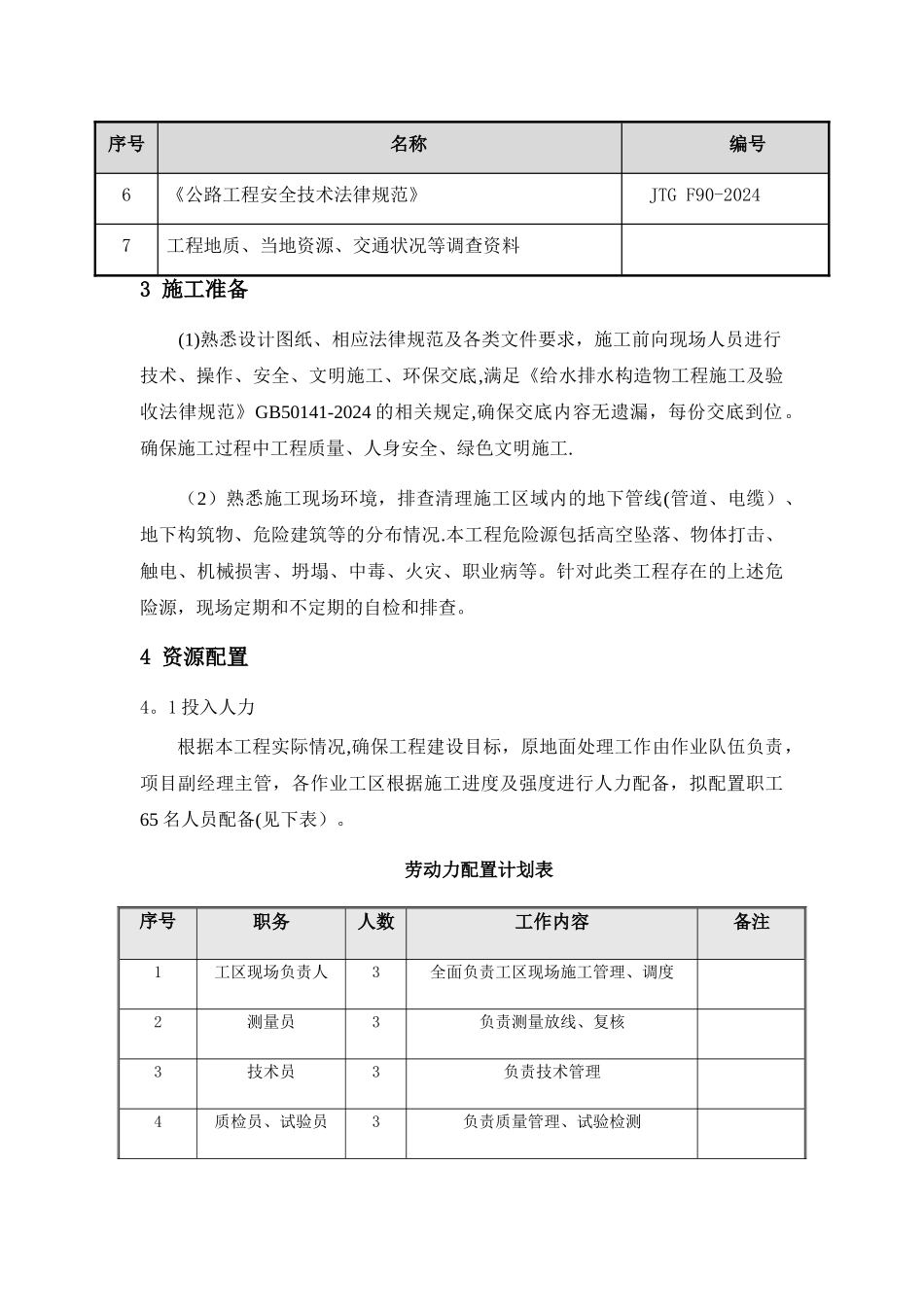

2 编制依据主要编制依据如下表所示(包括但不局限于):序号名称编号1SATCC 南非法律规范19982《中国水电十三局安全生产标准化管理手册》3《公路工程质量评定标准》JTG F80-20244《公路工程技术标准》JTG B01—20245《给水排水构造物工程施工及验收法律规范》GB50141-2024序号名称编号6《公路工程安全技术法律规范》JTG F90-20247工程地质、当地资源、交通状况等调查资料3 施工准备(1)熟悉设计图纸、相应法律规范及各类文件要求,施工前向现场人员进行技术、操作、安全、文明施工、环保交底,满足《给水排水构造物工程施工及验收法律规范》GB50141-2024 的相关规定,确保交底内容无遗漏,每份交底到位
确保施工过程中工程质量、人身安全、绿色文明施工
(2)熟悉施工现场环境,排查清理施工区域内的地下管线(管道、电缆)、地下构筑物、危险建筑等的分布情况
本工程危险源包括高空坠落、物体打击、触电、机械损害、坍塌、中毒、火灾、职业病等

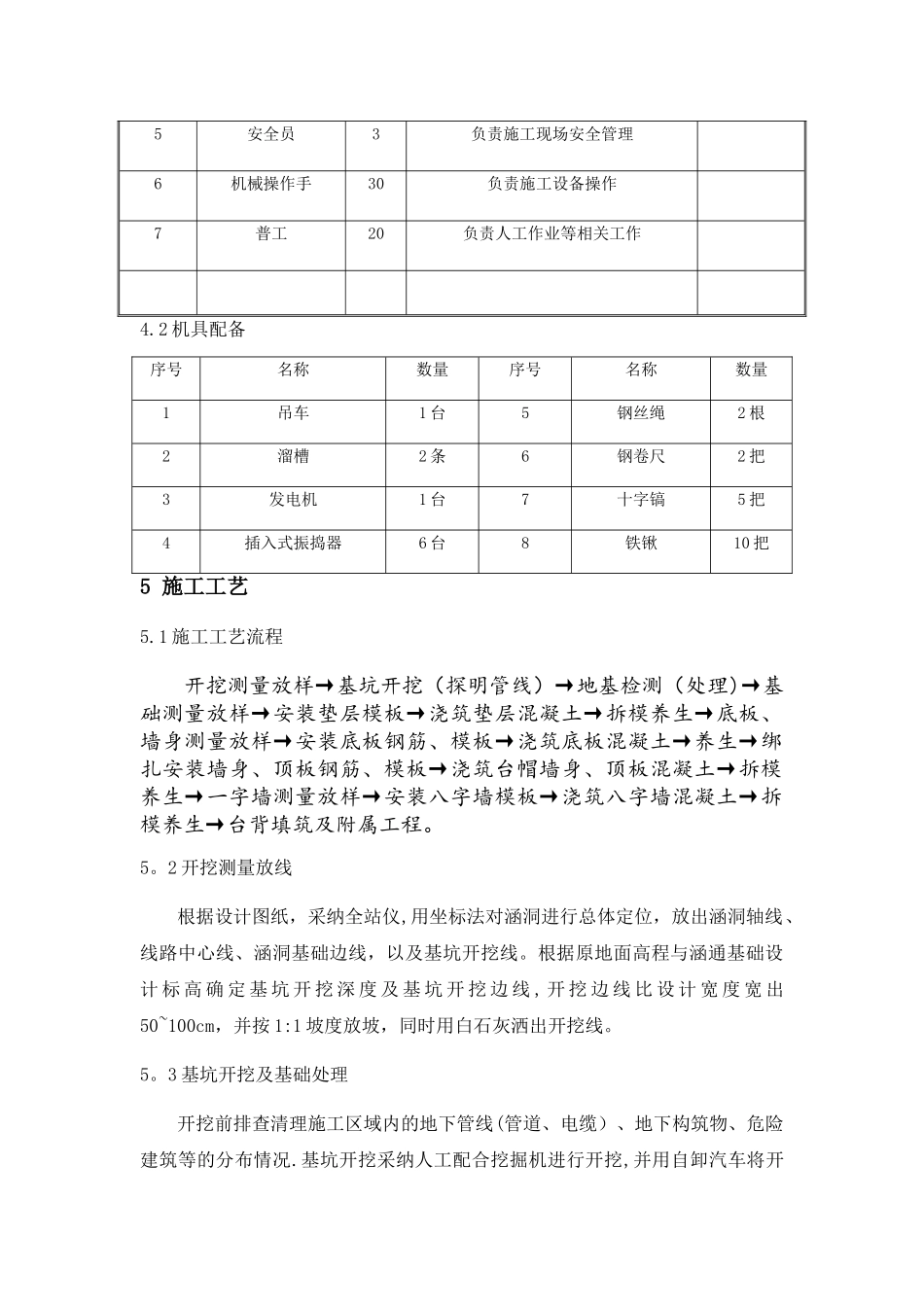

针对此类工程存在的上述危险
