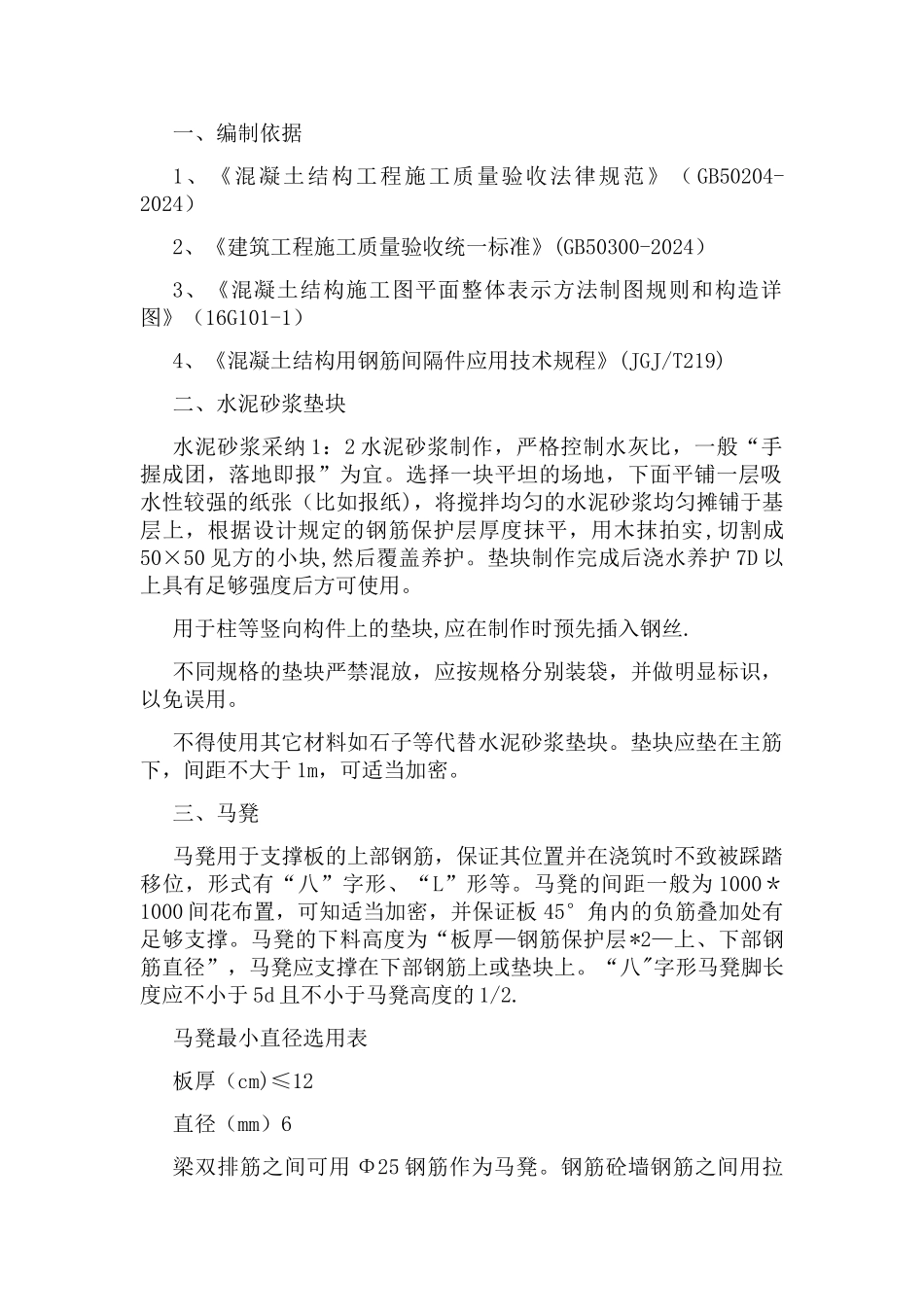

一、编制依据1、《混凝土结构工程施工质量验收法律规范》( GB50204-2024)2、《建筑工程施工质量验收统一标准》(GB50300-2024)3、《混凝土结构施工图平面整体表示方法制图规则和构造详图》(16G101-1) 4、《混凝土结构用钢筋间隔件应用技术规程》(JGJ/T219)二、水泥砂浆垫块水泥砂浆采纳 1:2 水泥砂浆制作,严格控制水灰比,一般“手握成团,落地即报”为宜
选择一块平坦的场地,下面平铺一层吸水性较强的纸张(比如报纸),将搅拌均匀的水泥砂浆均匀摊铺于基层上,根据设计规定的钢筋保护层厚度抹平,用木抹拍实,切割成50×50 见方的小块,然后覆盖养护
垫块制作完成后浇水养护 7D 以上具有足够强度后方可使用
用于柱等竖向构件上的垫块,应在制作时预先插入钢丝
不同规格的垫块严禁混放,应按规格分别装袋,并做明显标识,以免误用
不得使用其它材料如石子等代替水泥砂浆垫块
垫块应垫在主筋下,间距不大于 1m,可适当加密
三、马凳马凳用于支撑板的上部钢筋,保证其位置并在浇筑时不致被踩踏移位,形式有“八”字形、“L”形等
马凳的间距一般为 1000*1000 间花布置,可知适当加密,并保证板 45°角内的负筋叠加处有足够支撑
马凳的下料高度为“板厚—钢筋保护层*2—上、下部钢筋直径”,马凳应支撑在下部钢筋上或垫块上
“八"字形马凳脚长度应不小于 5d 且不小于马凳高度的 1/2
马凳最小直径选用表板厚(cm)≤12直径(mm)6梁双排筋之间可用 Φ25 钢筋作为马凳

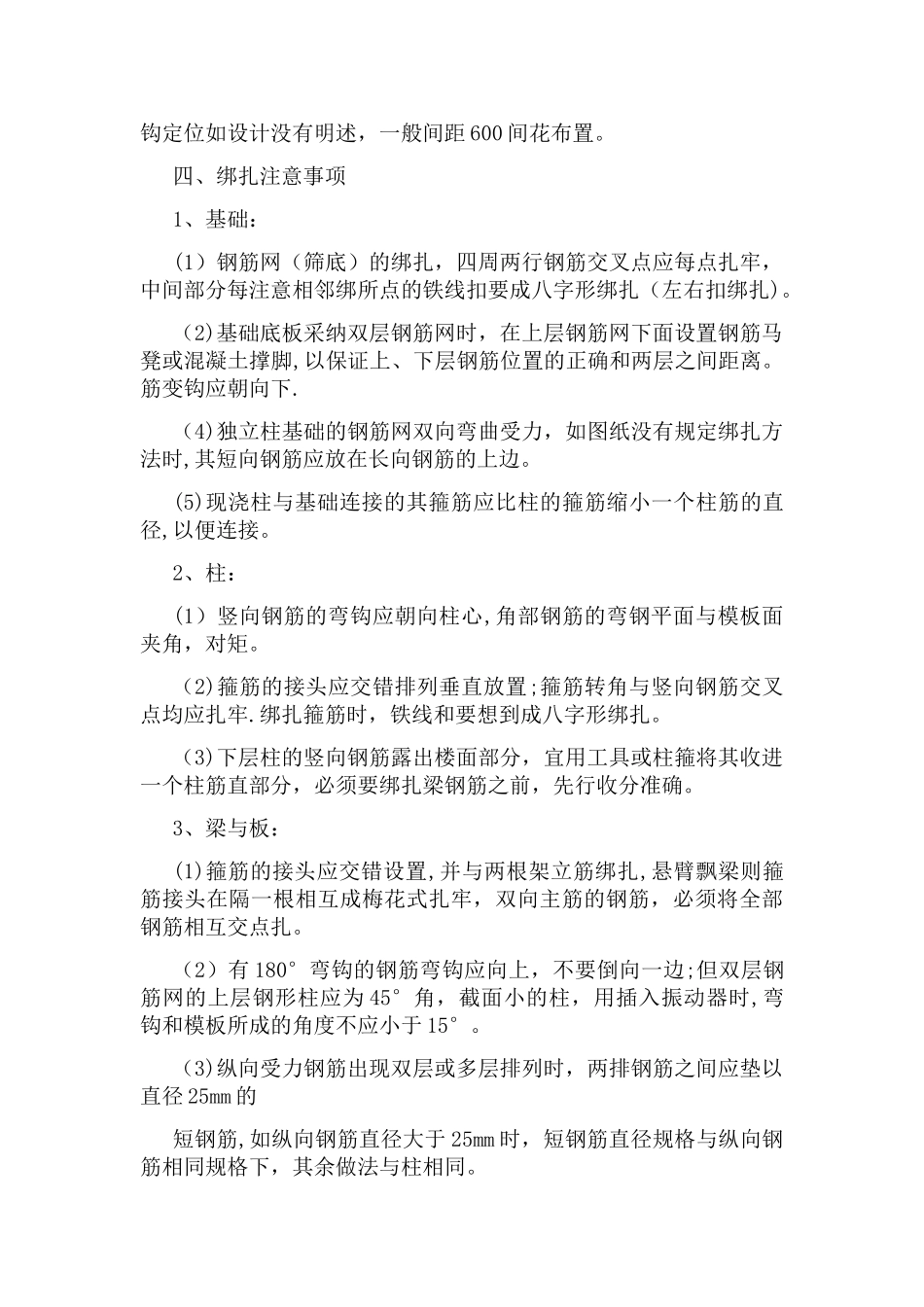

钢筋砼墙钢筋之间用拉钩定位如设计没有明述,一般间距 600 间花布置
四、绑扎注意事项1、基础:(1)钢筋网(筛底)的绑扎,四周两行钢筋交叉点应每点扎牢,中间部分每注意相邻绑所点的铁线扣要成八字形绑扎(左右扣绑扎)
(2)基础底板采纳双层钢筋网时,在上层钢筋网下面设置钢筋马凳或混凝土撑脚,以保证上、下层
