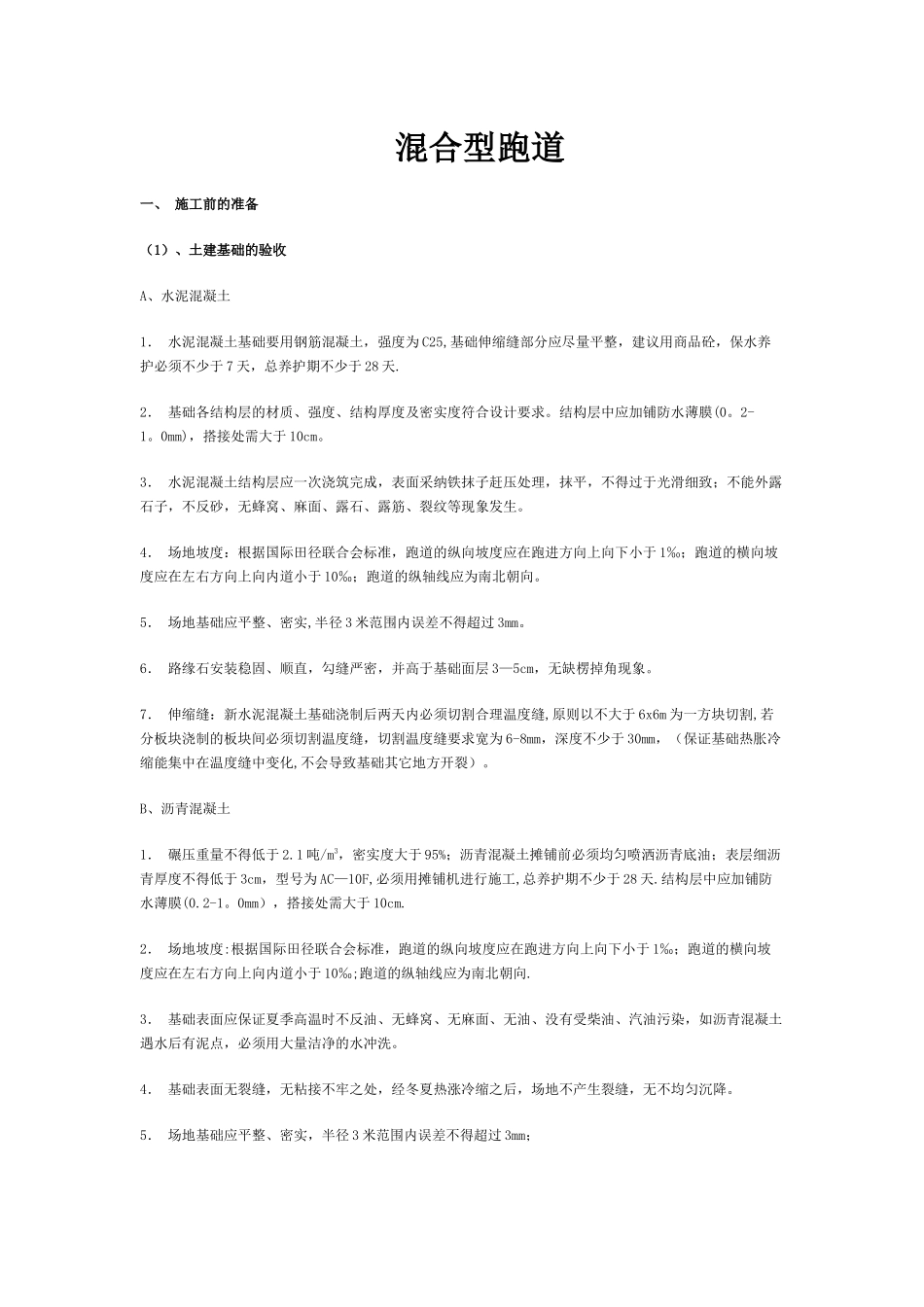

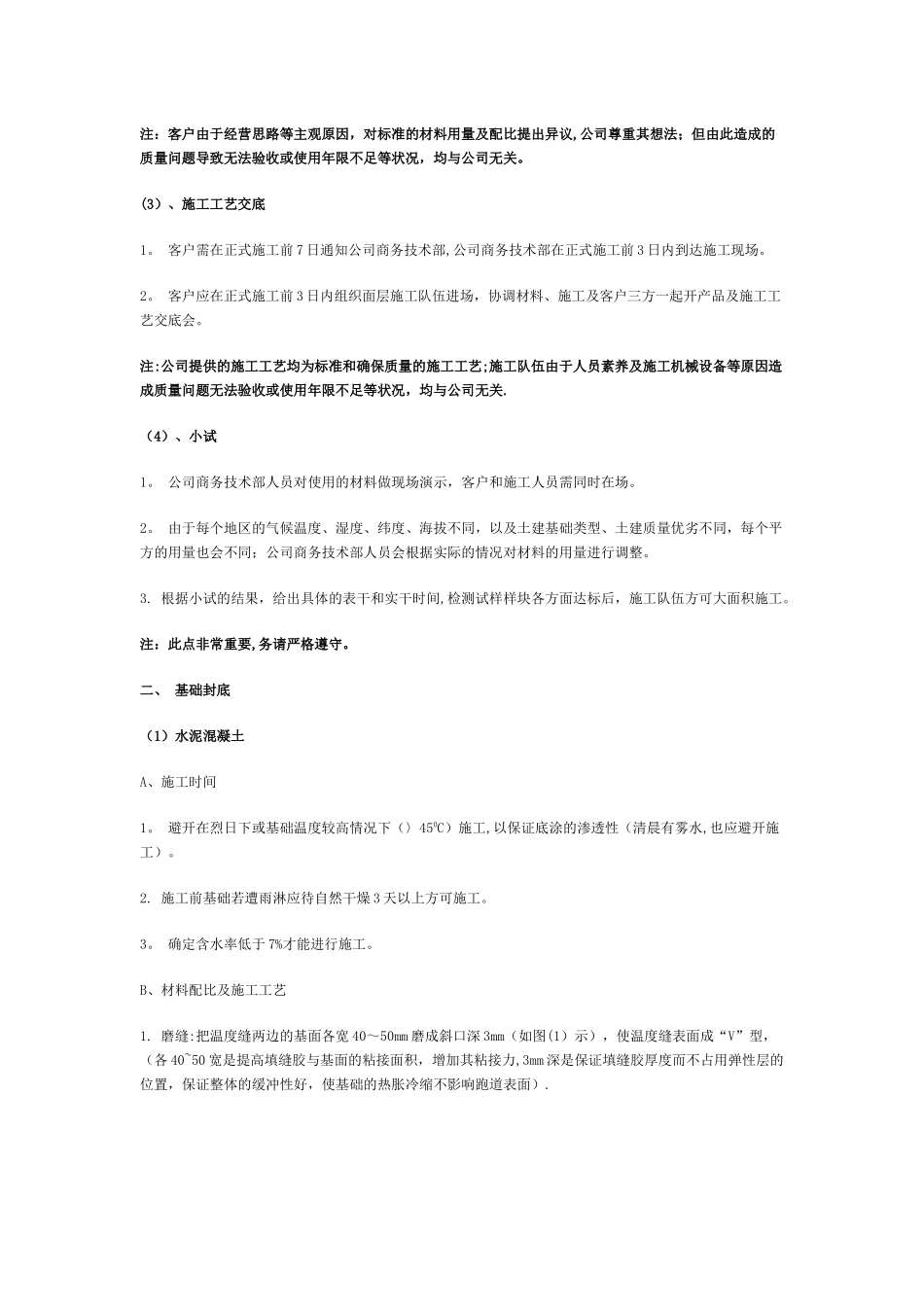

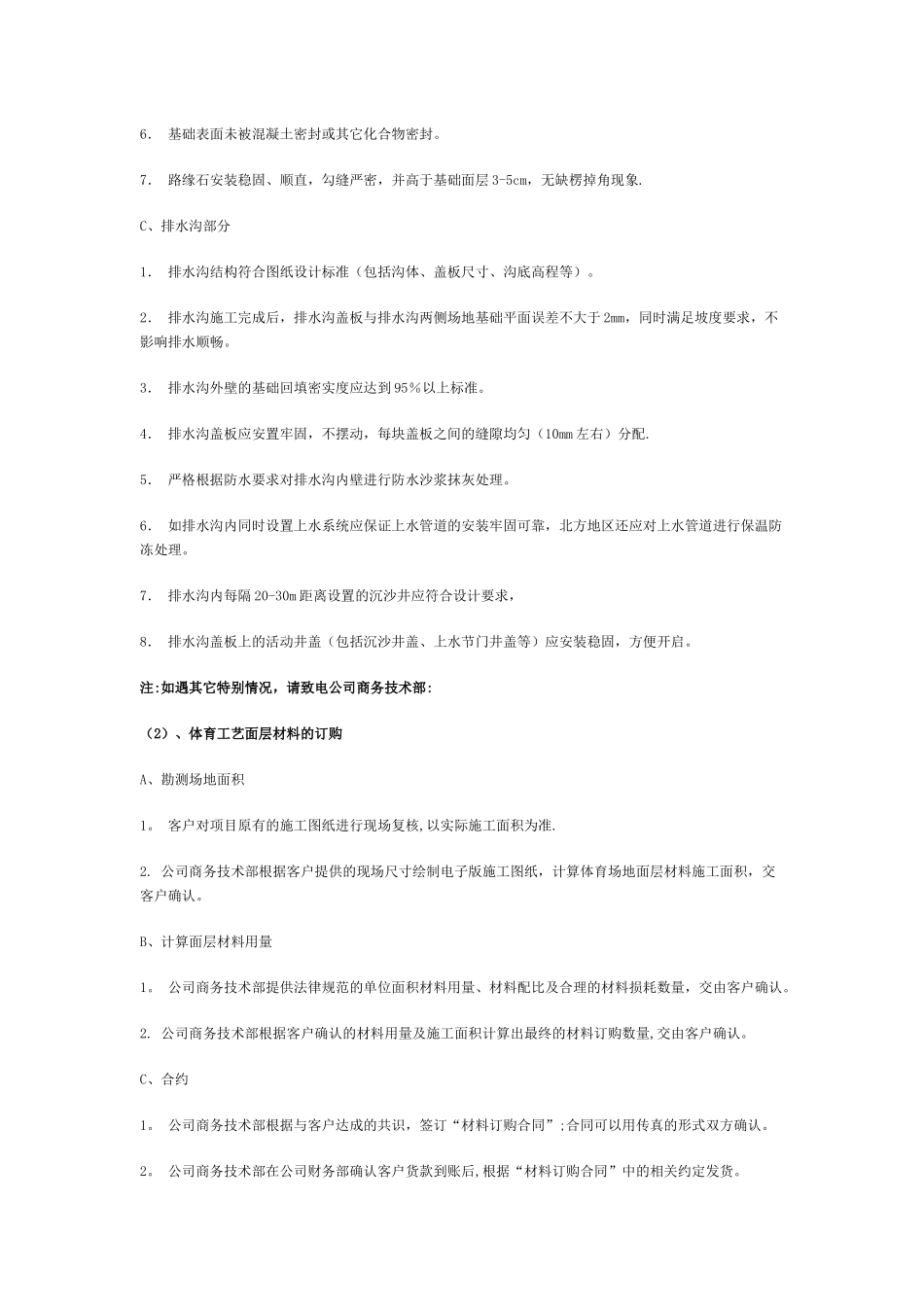

混合型跑道一、 施工前的准备(1)、土建基础的验收A、水泥混凝土1. 水泥混凝土基础要用钢筋混凝土,强度为 C25,基础伸缩缝部分应尽量平整,建议用商品砼,保水养护必须不少于 7 天,总养护期不少于 28 天
2. 基础各结构层的材质、强度、结构厚度及密实度符合设计要求
结构层中应加铺防水薄膜(0
0mm),搭接处需大于 10cm
3. 水泥混凝土结构层应一次浇筑完成,表面采纳铁抹子赶压处理,抹平,不得过于光滑细致;不能外露石子,不反砂,无蜂窝、麻面、露石、露筋、裂纹等现象发生
4. 场地坡度:根据国际田径联合会标准,跑道的纵向坡度应在跑进方向上向下小于 1‰;跑道的横向坡度应在左右方向上向内道小于 10‰;跑道的纵轴线应为南北朝向
5. 场地基础应平整、密实,半径 3 米范围内误差不得超过 3mm
6. 路缘石安装稳固、顺直,勾缝严密,并高于基础面层 3—5cm,无缺楞掉角现象
7. 伸缩缝:新水泥混凝土基础浇制后两天内必须切割合理温度缝,原则以不大于 6x6m 为一方块切割,若分板块浇制的板块间必须切割温度缝,切割温度缝要求宽为 6-8mm,深度不少于 30mm,(保证基础热胀冷缩能集中在温度缝中变化,不会导致基础其它地方开裂)
B、沥青混凝土1. 碾压重量不得低于 2
1 吨/m3,密实度大于 95%;沥青混凝土摊铺前必须均匀喷洒沥青底油;表层细沥青厚度不得低于 3cm,型号为 AC—10F,必须用摊铺机进行施工,总养护期不少于 28 天
结构层中应加铺防水薄膜(0
0mm),搭接处需大于 10cm
2. 场地坡度:根据国际田径联合会标准,跑道的纵向坡度应在跑进方向上向下小于 1‰;跑道的横向坡度应在左右方向上向内道小于 10‰;跑道的纵轴线应为南北朝向
3. 基础表面应保证夏季高温时不反油、无蜂窝、无麻面、无油、没有受柴油、汽油污染,如沥青混凝土遇水
