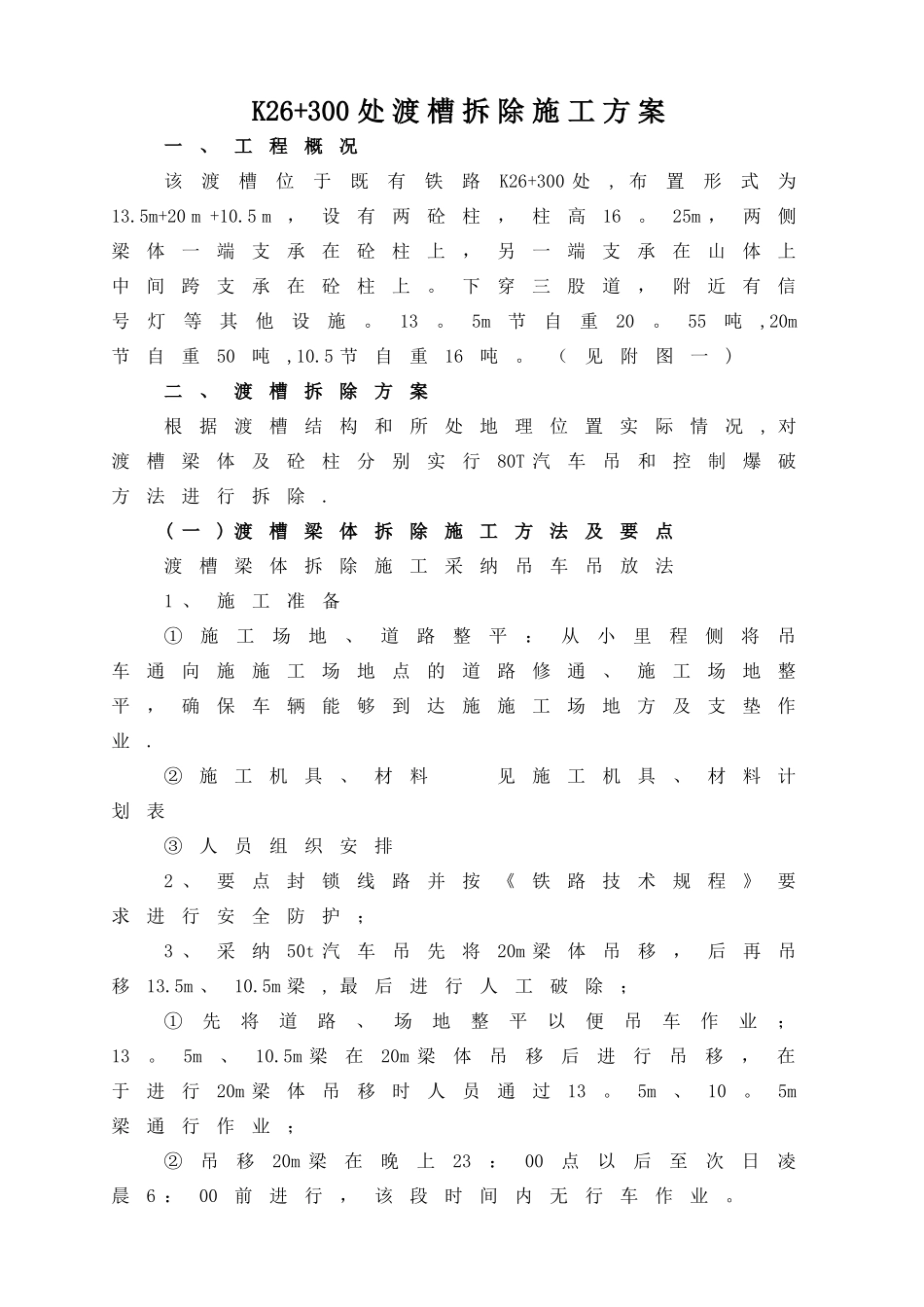

K26+300 处 渡 槽 拆 除 施 工 方 案一、工程概况该渡槽位于既有铁路K26+300 处, 布置形式为13
5m+20 m +10
5 m,设有两砼柱,柱高16
25m ,两侧梁体一端支承在砼柱上,另一端支承在山体上中间跨支承在砼柱上
下穿三股道,附近有信号灯等其他设施
5m节自重20
55吨,20m节自重50吨,10
5 节自重16吨
(见附图一)二、渡槽拆除方案根据渡槽结构和所处地理位置实际情况, 对渡槽梁体及砼柱分别实行80T 汽车吊和控制爆破方法进行拆除
( 一) 渡槽梁体拆除施工方法及要点渡槽梁体拆除施工采纳吊车吊放法1 、施工准备①施工场地、道路整平:从小里程侧将吊车通向施施工场地点的道路修通、施工场地整平,确保车辆能够到达施施工场地方及支垫作业
②施工机具、材料 见施工机具、材料计划表③人员组织安排2 、要点封锁线路并按《铁路技术规程》要求进行安全防护;3 、采纳50t 汽车吊先将20m 梁体吊移,后再吊移13
5m 、10
5m 梁, 最后进行人工破除;①先将道路、场地整平以便吊车作业;13
5m 梁在20m 梁体吊移后进行吊移,在于进行20m 梁体吊移时人员通过13
5m梁通行作业;②吊移20m 梁在晚上23:00点以后至次日凌晨6 :00前进行,该段时间内无行车作业
③吊移20m 梁体采纳2 台50t 汽车吊,分别置于线路两侧;通过吊车将梁体吊置线路上,放梁体位置处的钢轨先用覆盖枕木再在木枕上覆盖两层砂袋保护,梁体吊置线路上后, 再将梁体吊离线路进行破除
同时清除线路上的枕木等其他防护材料
附近铁路等其他设施采纳钢管排架及竹跳板进行防护
其施工步骤如下:第一步:在施工要点前,将渡槽两边的施工便道修通、整平, 以便支放吊车、人员上下作业之用
第二步: 在给点当天下午18:00点前将所用材料、机具(见计划表)运送至施施
