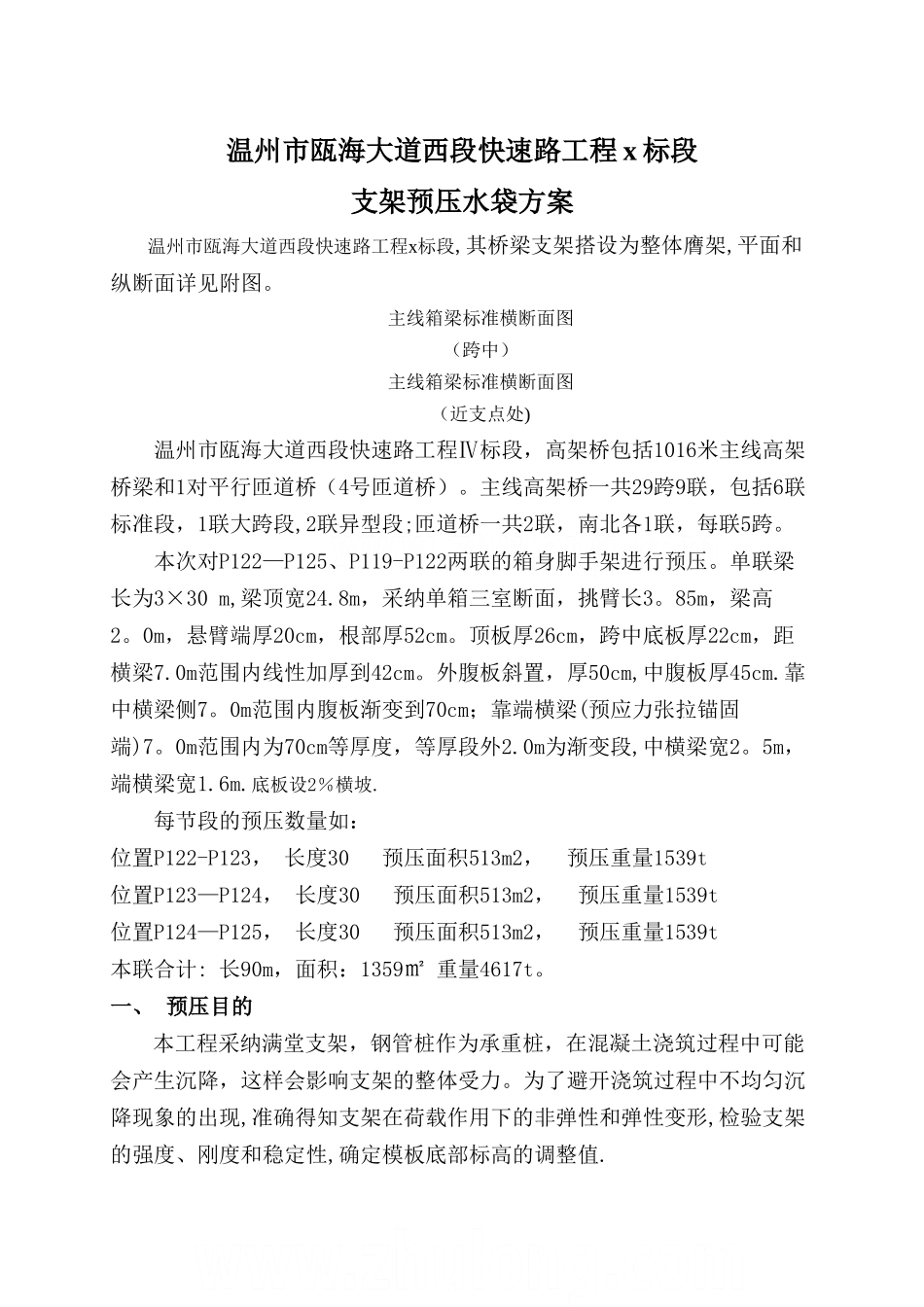

温州市瓯海大道西段快速路工程 x 标段支架预压水袋方案温州市瓯海大道西段快速路工程x标段,其桥梁支架搭设为整体膺架,平面和纵断面详见附图
主线箱梁标准横断面图(跨中)主线箱梁标准横断面图(近支点处)温州市瓯海大道西段快速路工程Ⅳ标段,高架桥包括1016米主线高架桥梁和1对平行匝道桥(4号匝道桥)
主线高架桥一共29跨9联,包括6联标准段,1联大跨段,2联异型段;匝道桥一共2联,南北各1联,每联5跨
本次对P122—P125、P119-P122两联的箱身脚手架进行预压
单联梁长为3×30 m,梁顶宽24
8m,采纳单箱三室断面,挑臂长3
85m,梁高2
0m,悬臂端厚20cm,根部厚52cm
顶板厚26cm,跨中底板厚22cm,距横梁7
0m范围内线性加厚到42cm
外腹板斜置,厚50cm,中腹板厚45cm
靠中横梁侧7
0m范围内腹板渐变到70cm;靠端横梁(预应力张拉锚固端)7
0m范围内为70cm等厚度,等厚段外2
0m为渐变段,中横梁宽2
5m,端横梁宽1
底板设2%横坡
每节段的预压数量如:位置P122-P123, 长度30 预压面积513m2, 预压重量1539t位置P123—P124, 长度30 预压面积513m2, 预压重量1539t位置P124—P125, 长度30 预压面积513m2, 预压重量1539t本联合计: 长90m,面积:1359㎡ 重量4617t

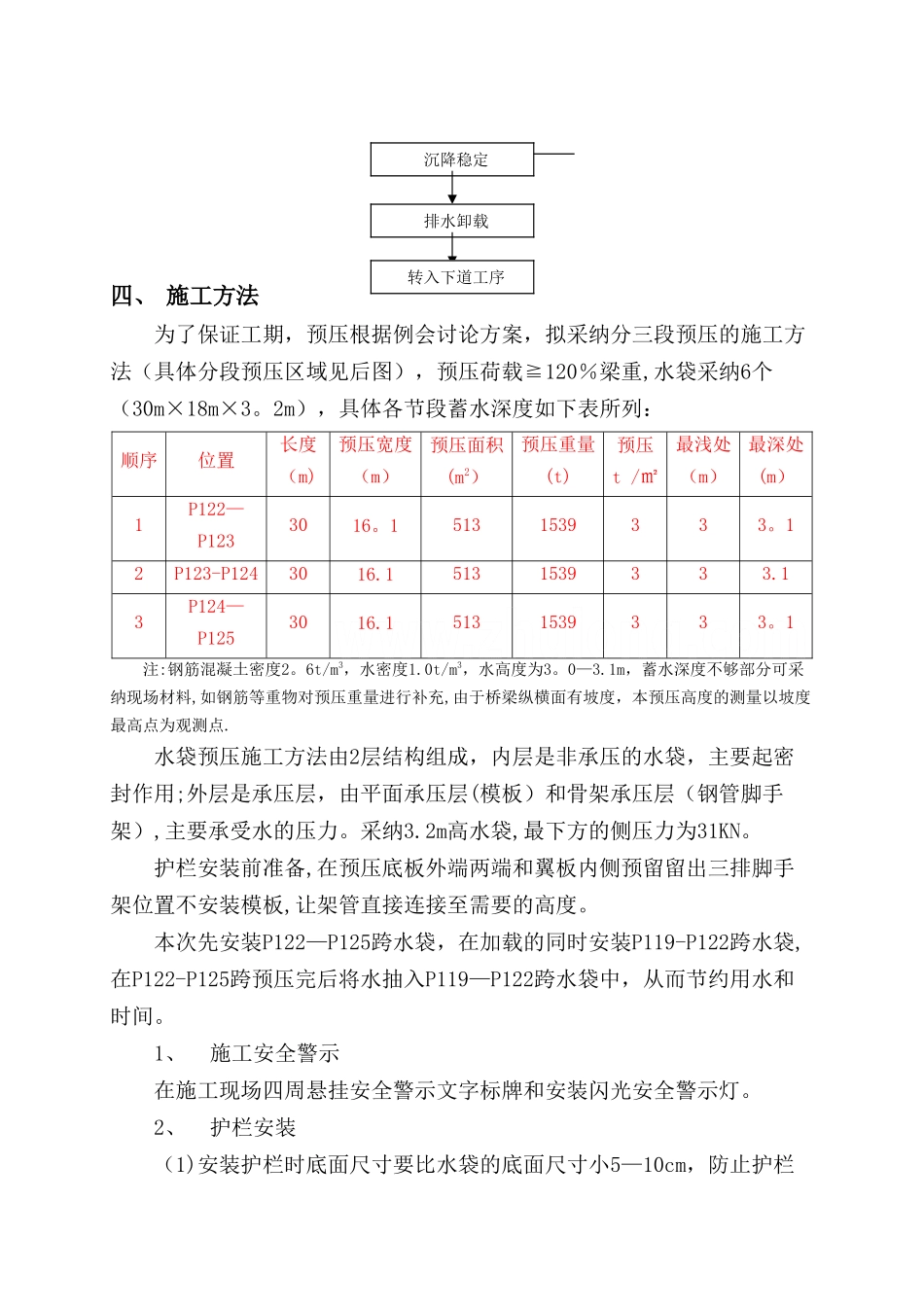

一、 预压目的本工程采纳满堂支架,钢管桩作为承重桩,在混凝土浇筑过程中可能会产生沉降,这样会影响支架的整体受力
为了避开浇筑过程中不均匀沉降现象的出现,准确得知支架在荷载作用下的非弹性和弹性变形,检验支架的强度、刚度和稳定性,确定模板底部标高的调整值

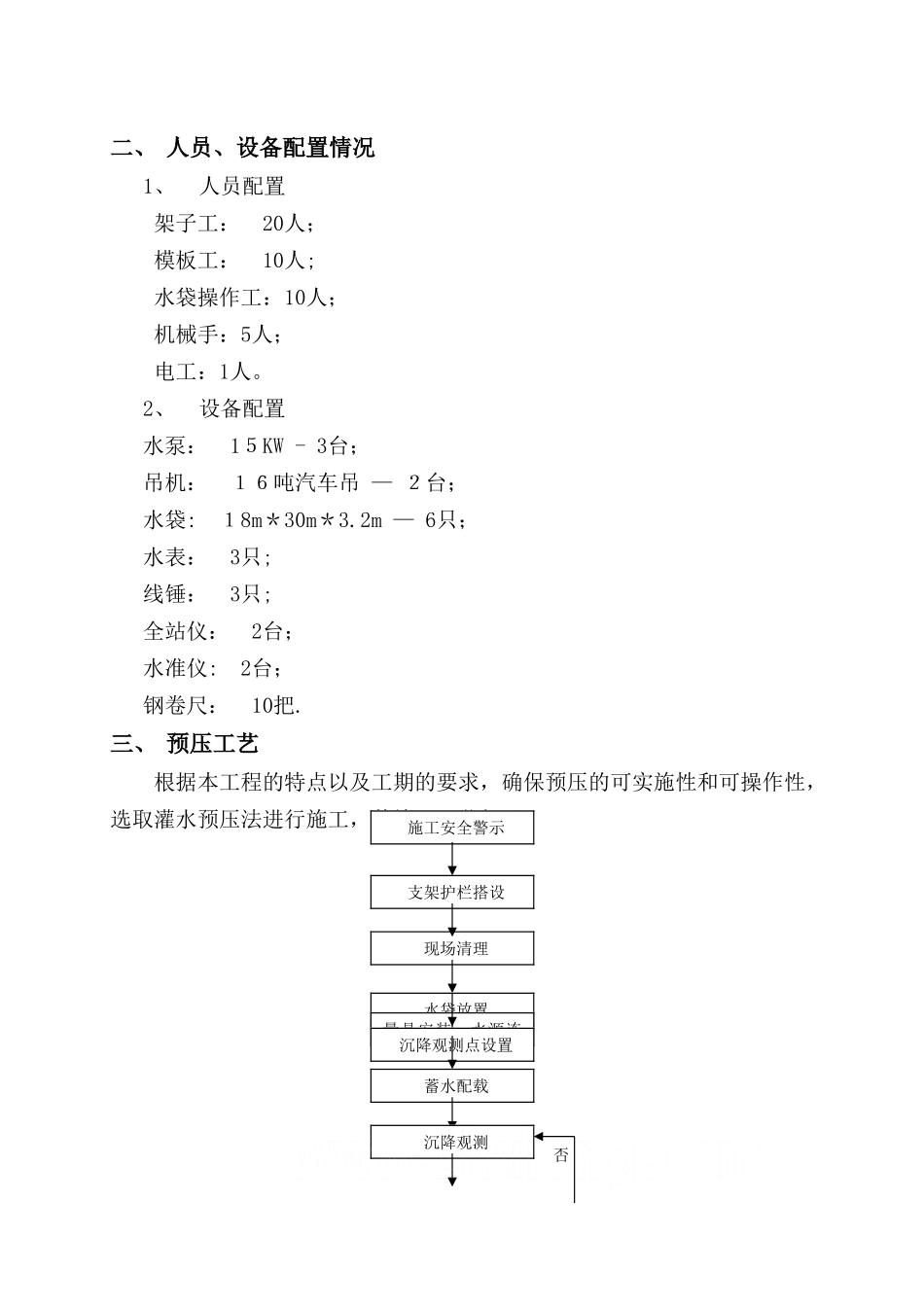

二、 人员、设备配置情况1、人员配置架子工: 20人;模板工: 10人;水袋操作工:10人;机械手:5人;电工:1人
2、设备配置水泵: 15KW
