满堂脚手架技术交底记录

满堂脚手架技术交底记录_第1页
1/3
满堂脚手架技术交底记录_第2页
2/3
满堂脚手架技术交底记录_第3页
3/3

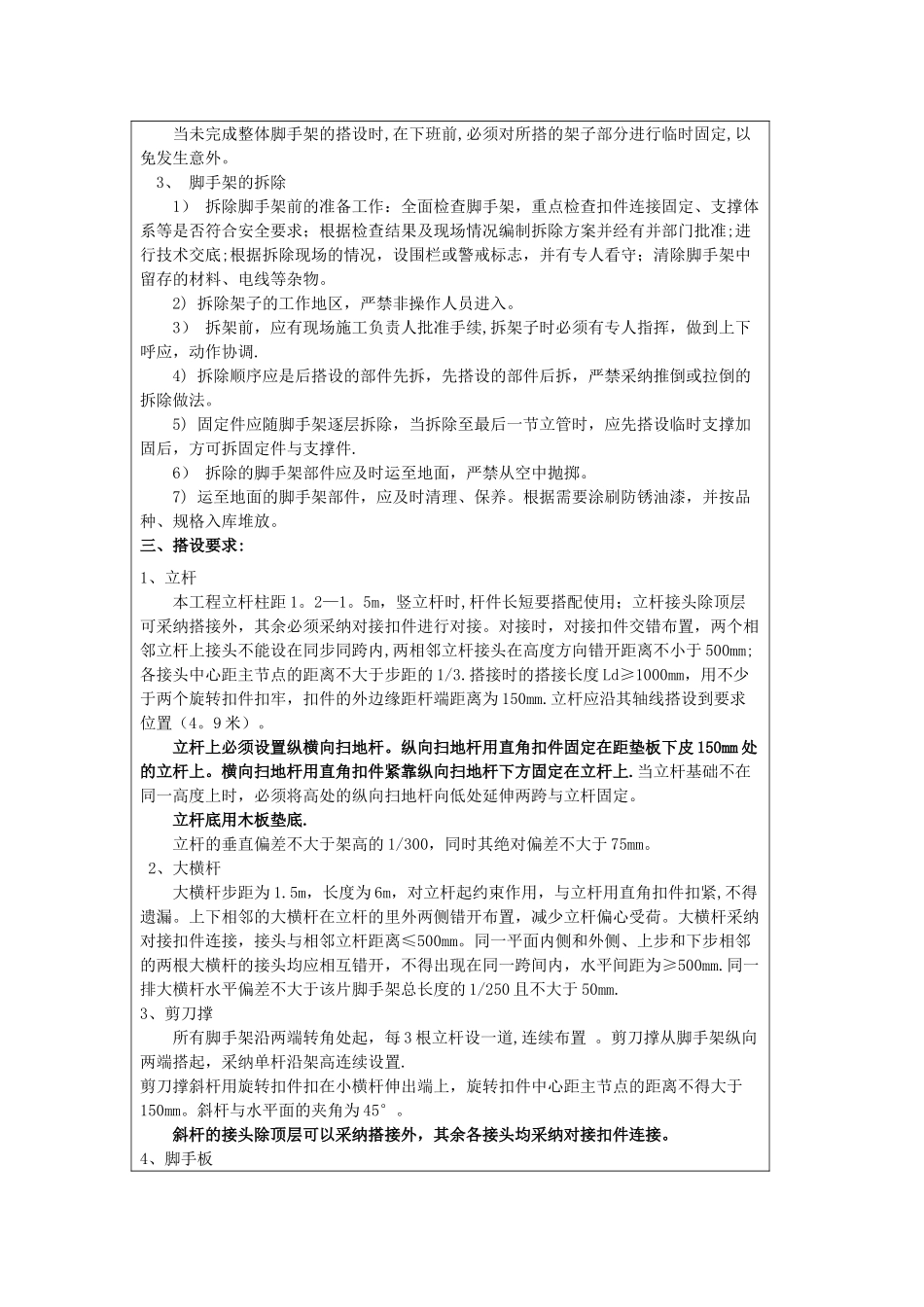

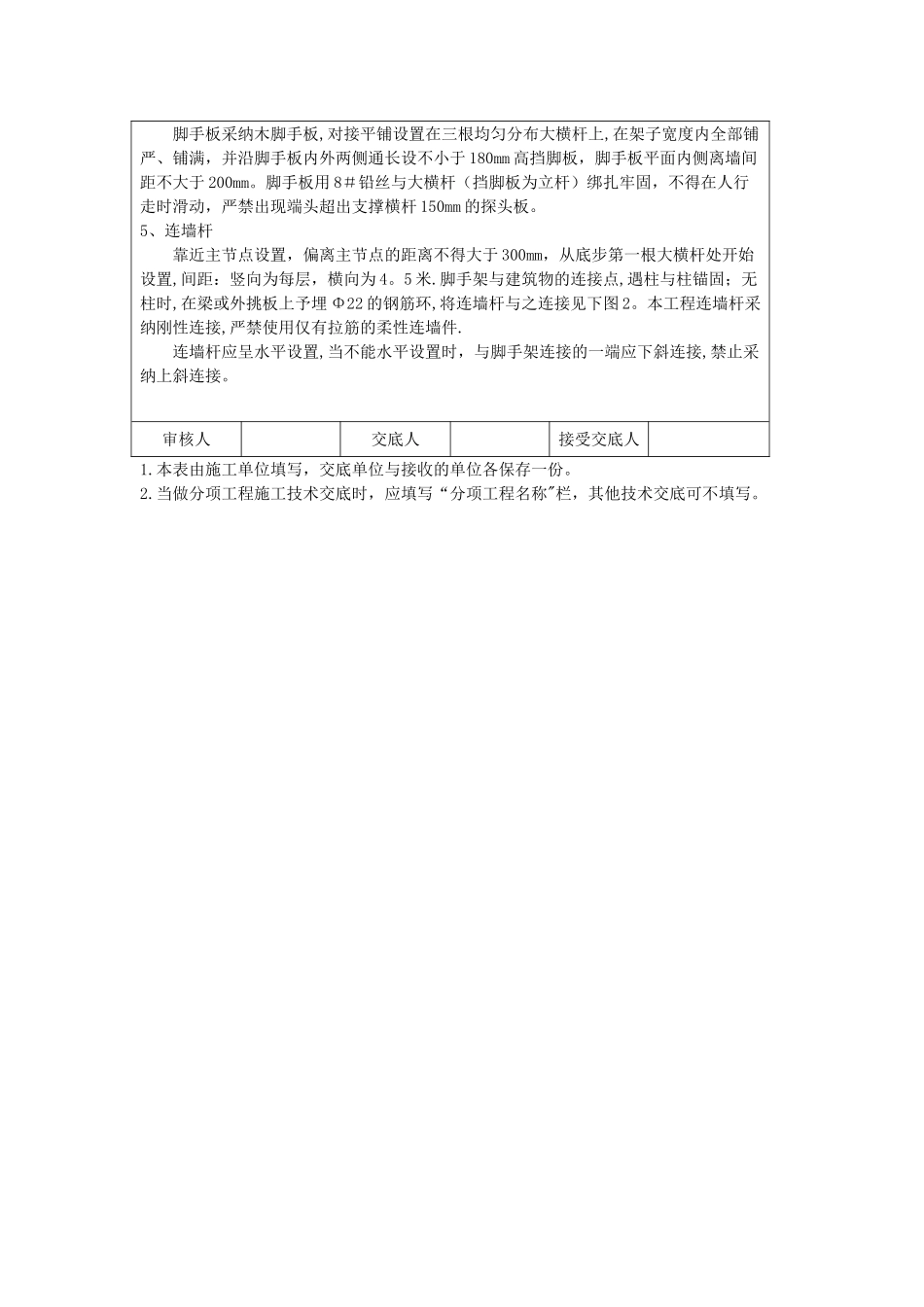

技术交底记录 编号 005 工程名称交底日期2024-10—14施工单位分项工程名称模板工程交底提要满堂脚手架搭设、拆除交底内容:一、施工准备(一)、作业条件根据本工程情况,满堂脚手架采纳钢管在地面上搭设满堂脚手架,解决主体结构施工和装饰施工。(二)、施工机具1、材料准备钢管:采纳 φ48*3。5 的焊接钢管,主要用于脚手架的各种受力杆件。扣件:直角扣件(十字扣)用于两根呈垂直交叉钢管的连接;旋转扣件(回转扣)用于两根呈任意角度交叉钢管的连接;对接扣件(一字扣)用于两根钢管对接连接。脚手板:采纳 3000*250*50 木板。2、材料供应及料场安排脚手架工程所用材料在架料租赁公司租赁,根据计划进场。由于本工程由一家施工队伍施工,较易管理,钢管应堆放整齐,不同长度钢管应分别堆放.堆料场内各挂一标示牌,注明料场的管理制度、负责人、钢管维护保养等。二、操作工艺1、 搭设的顺序 清理地面→摆放扫地杆→自角部起依次向两边竖立杆,底端与纵向扫地杆扣接固定后、装设横向扫地杆也与该立杆固定、在该扫地杆另一端连第二根立杆和第二根平行扫地杆、再这两根扫地杆上分别固定第三、四根立杆,待每边竖起 4 根立杆后,装设第一步大横杆、校正立杆垂直和横杆水平使其符合要求后,按 45±5KNm 力矩拧紧扣件螺栓,形成构架的起始段→按上述要求依次向前延伸搭设,直至第一步架交圈完成.交圈后,再全面检查一遍构架质量,严格确保设计要求和构架质量→设置连墙杆→随搭设进程及时装设连墙杆和剪刀撑→铺设脚手板和装设作业层栏杆、铺挡脚板。2、搭设的方法脚手架搭设前,依据建筑物形状放线,并根据柱距排好立杆。搭设大横杆时必须在角部交圈并与立杆连接固定。当搭至有连墙件的构造节时,在搭设完该处的立杆、大横杆后,应立即设置连墙件.在顶排连墙杆上的架高(以大横杆计)不得多于两步,搭设时及时设置剪刀撑,不得滞后超过两步距。扣件安装时应注意扣件规格必须与钢管外径相同,拧固时要用力矩扳手,扭力矩控制在 45±5KNm,防止用力过大螺栓溢扣。在主节点处固定大横杆、小横杆、剪力撑、斜撑等用的直角扣件、旋转扣件的中心点的相互距离不应大于 150mm。对接扣件的开口应朝架子内侧,螺栓向上,避开开口朝上,以防雨水进入。各杆件相交伸处的端头均大于 100mm,以防止杆件滑脱。工人在架上进行搭设作业时,作业面上需铺设临时脚手板并用铅丝绑扎固定。当未完成整体脚手架的搭设时,在下班前,必须对所搭的架子部分进行临时固定,以...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

满堂脚手架技术交底记录

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
