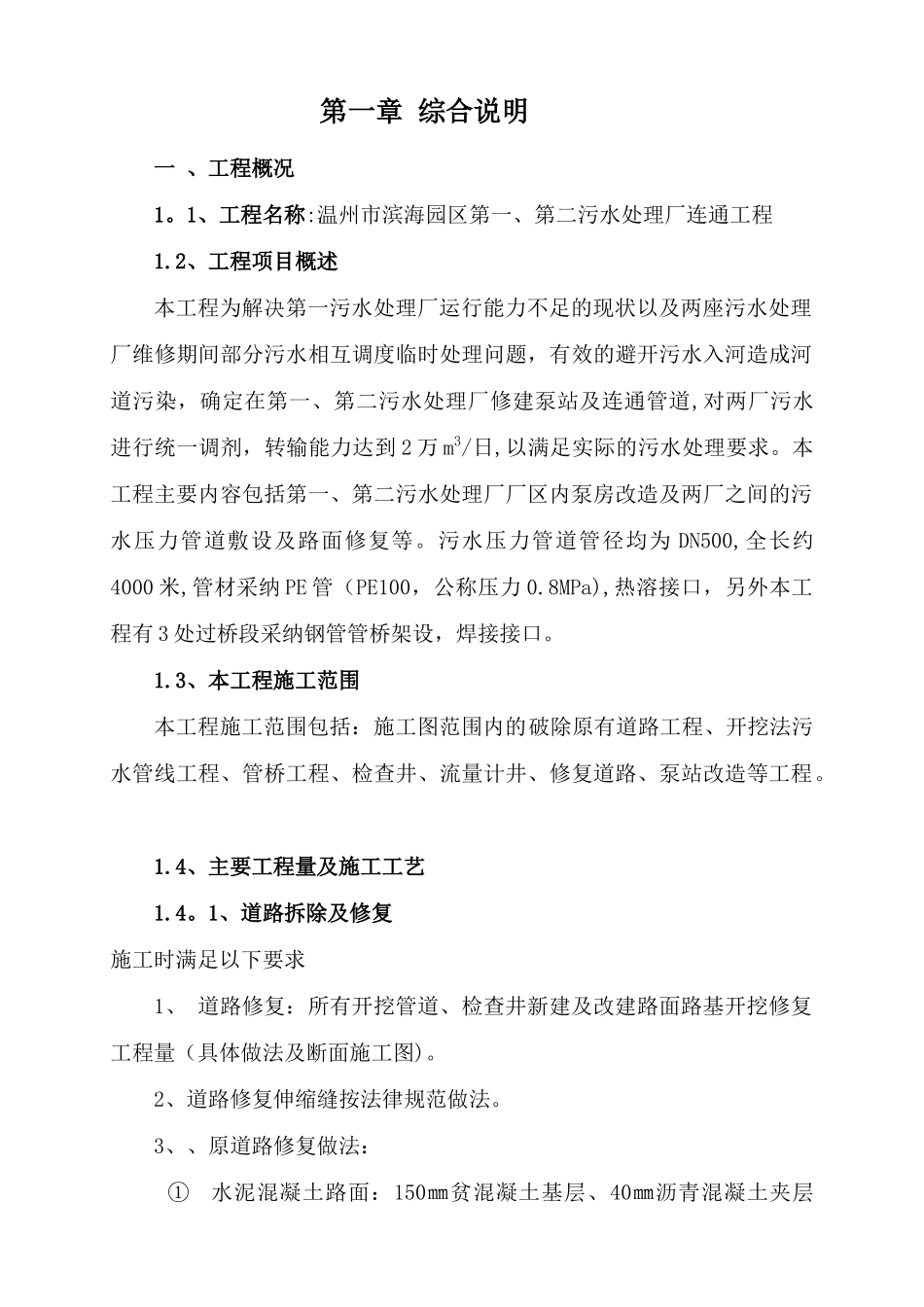

第一章 综合说明一 、工程概况1
1、工程名称:温州市滨海园区第一、第二污水处理厂连通工程1
2、工程项目概述本工程为解决第一污水处理厂运行能力不足的现状以及两座污水处理厂维修期间部分污水相互调度临时处理问题,有效的避开污水入河造成河道污染,确定在第一、第二污水处理厂修建泵站及连通管道,对两厂污水进行统一调剂,转输能力达到 2 万 m3/日,以满足实际的污水处理要求
本工程主要内容包括第一、第二污水处理厂厂区内泵房改造及两厂之间的污水压力管道敷设及路面修复等
污水压力管道管径均为 DN500,全长约4000 米,管材采纳 PE 管(PE100,公称压力 0
8MPa),热溶接口,另外本工程有 3 处过桥段采纳钢管管桥架设,焊接接口
3、本工程施工范围 本工程施工范围包括:施工图范围内的破除原有道路工程、开挖法污水管线工程、管桥工程、检查井、流量计井、修复道路、泵站改造等工程
4、主要工程量及施工工艺1
1、道路拆除及修复施工时满足以下要求1、 道路修复:所有开挖管道、检查井新建及改建路面路基开挖修复工程量(具体做法及断面施工图)
2、道路修复伸缩缝按法律规范做法

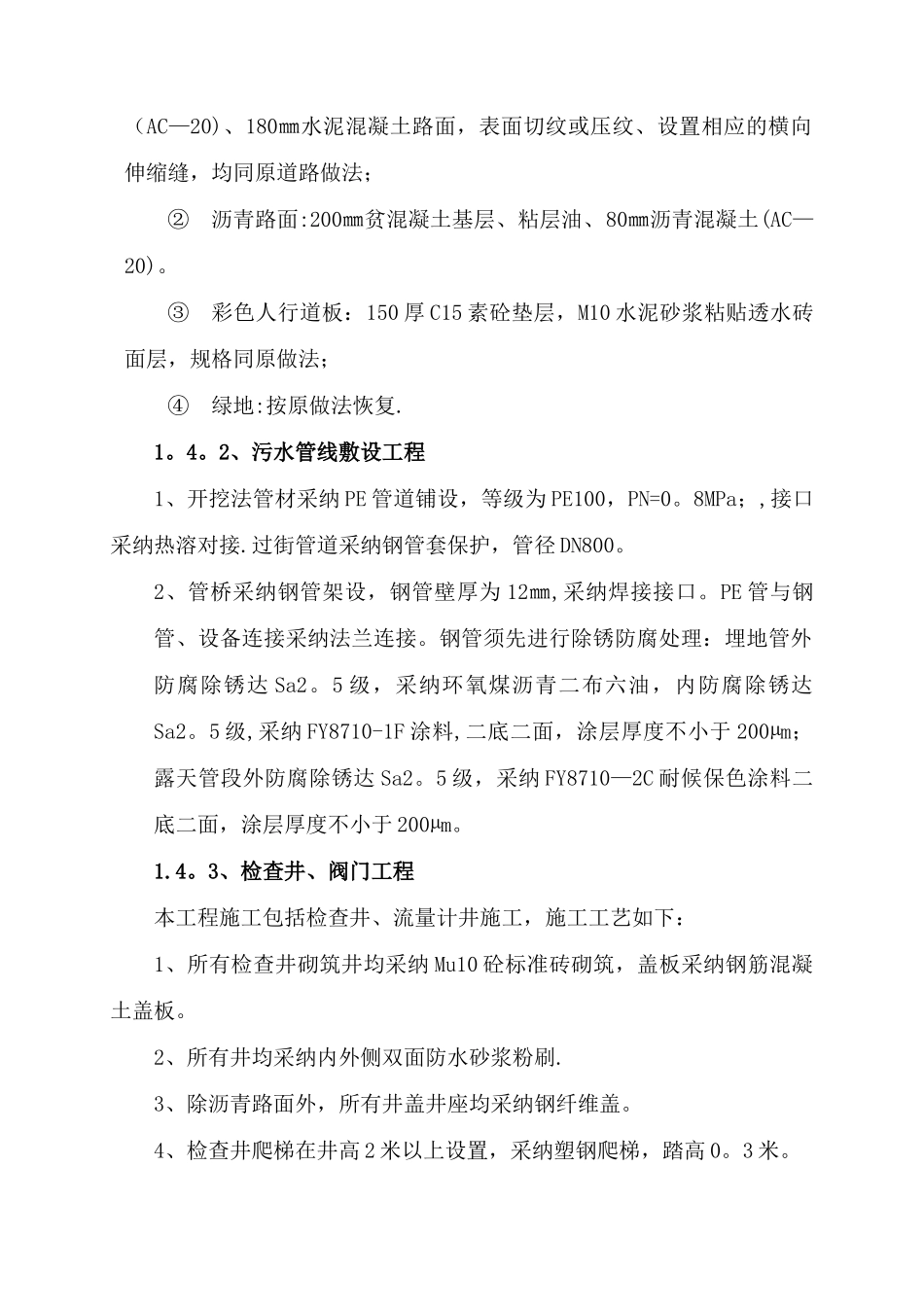

3、、原道路修复做法:① 水泥混凝土路面:150㎜贫混凝土基层、40㎜沥青混凝土夹层(AC—20)、180㎜水泥混凝土路面,表面切纹或压纹、设置相应的横向伸缩缝,均同原道路做法;② 沥青路面:200㎜贫混凝土基层、粘层油、80㎜沥青混凝土(AC—20)
③ 彩色人行道板:150 厚 C15 素砼垫层,M10 水泥砂浆粘贴透水砖面层,规格同原做法;④ 绿地:按原做法恢复
2、污水管线敷设工程1、开挖法管材采纳 PE 管道铺设,等级为 PE100,PN=0
8MPa;,接口采纳热溶对接
过街管道采纳钢管套保护,管径 DN800
2、管桥采纳钢管架设,钢管壁厚为 12㎜,采纳焊接接口

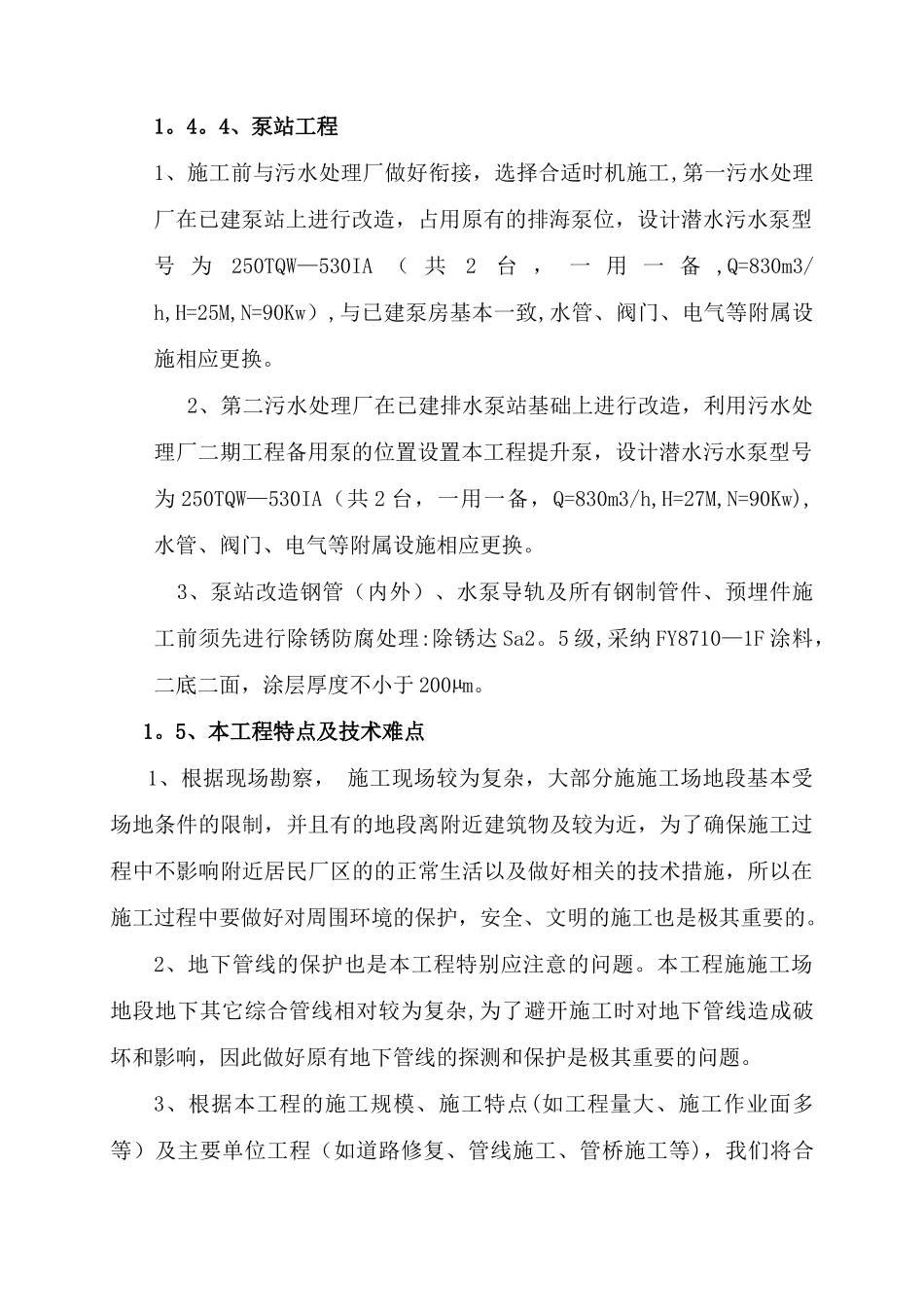

PE 管与钢管
