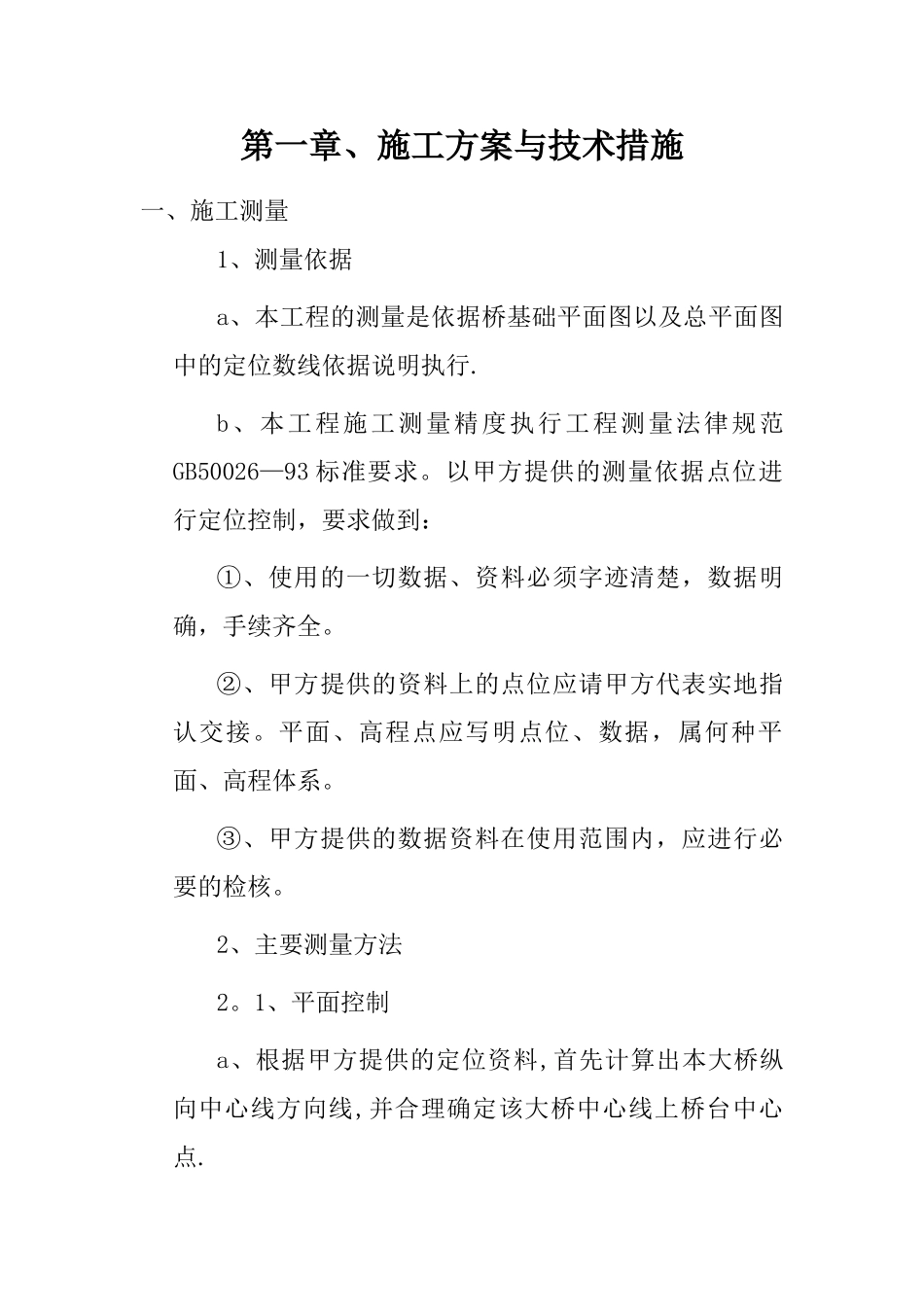

第一章、施工方案与技术措施一、施工测量1、测量依据a、本工程的测量是依据桥基础平面图以及总平面图中的定位数线依据说明执行
b、本工程施工测量精度执行工程测量法律规范GB50026—93 标准要求
以甲方提供的测量依据点位进行定位控制,要求做到:①、使用的一切数据、资料必须字迹清楚,数据明确,手续齐全
②、甲方提供的资料上的点位应请甲方代表实地指认交接
平面、高程点应写明点位、数据,属何种平面、高程体系
③、甲方提供的数据资料在使用范围内,应进行必要的检核
2、主要测量方法2
1、平面控制a、根据甲方提供的定位资料,首先计算出本大桥纵向中心线方向线,并合理确定该大桥中心线上桥台中心点

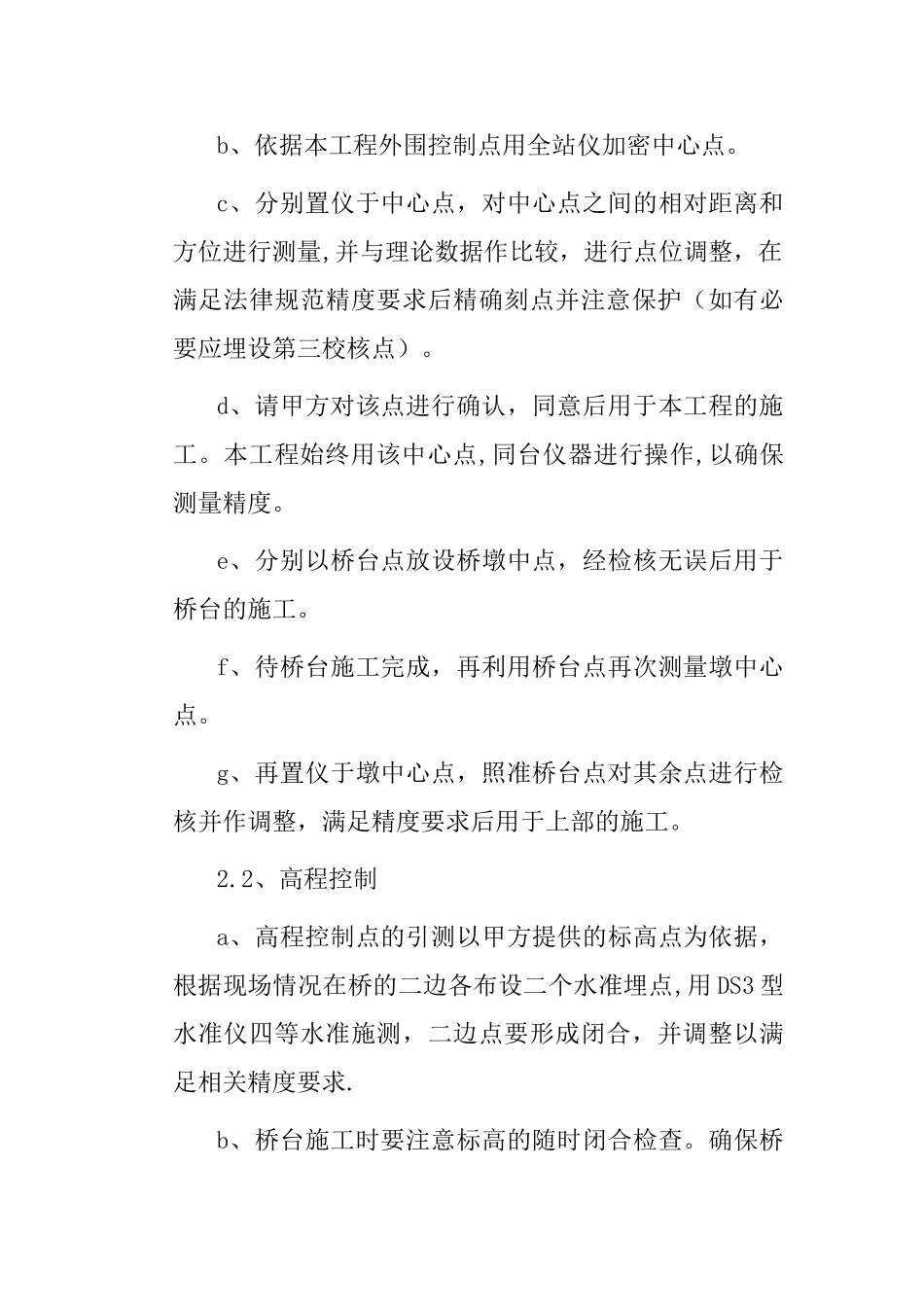

b、依据本工程外围控制点用全站仪加密中心点
c、分别置仪于中心点,对中心点之间的相对距离和方位进行测量,并与理论数据作比较,进行点位调整,在满足法律规范精度要求后精确刻点并注意保护(如有必要应埋设第三校核点)
d、请甲方对该点进行确认,同意后用于本工程的施工
本工程始终用该中心点,同台仪器进行操作,以确保测量精度
e、分别以桥台点放设桥墩中点,经检核无误后用于桥台的施工
f、待桥台施工完成,再利用桥台点再次测量墩中心点
g、再置仪于墩中心点,照准桥台点对其余点进行检核并作调整,满足精度要求后用于上部的施工
2、高程控制a、高程控制点的引测以甲方提供的标高点为依据,根据现场情况在桥的二边各布设二个水准埋点,用 DS3 型水准仪四等水准施测,二边点要形成闭合,并调整以满足相关精度要求
b、桥台施工时要注意标高的随时闭合检查
确保桥台完成标高一致

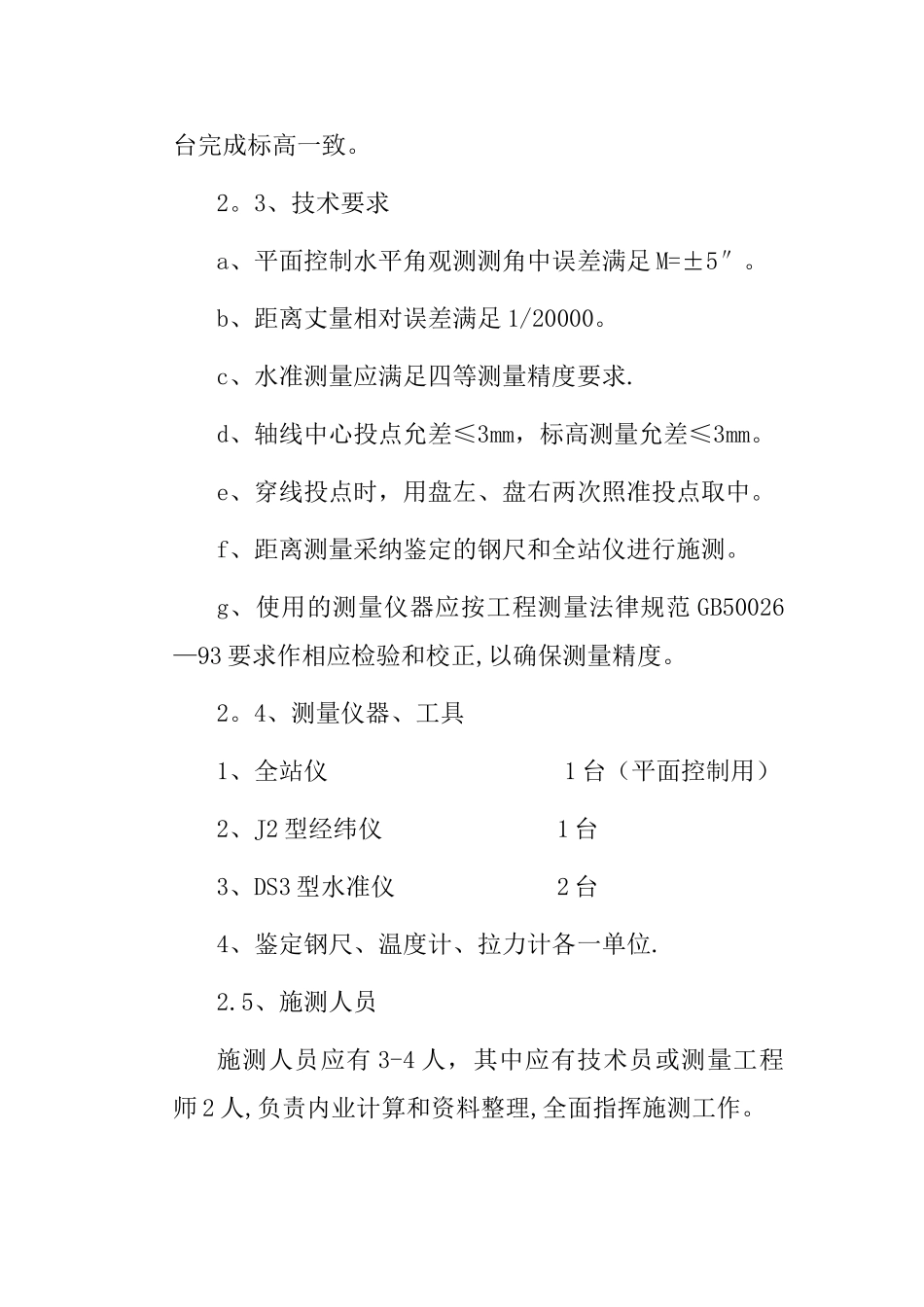

3、技术要求a、平面控制水平角观测测角中误差满足 M=±5″
b、距离丈量相对误差满足 1/20000
c、水准测量应满足四等测量精度要求
d、轴线中心投点允差≤3mm,标高测量允差≤3mm
e、穿线投点时,用盘左、盘右两次照准投点取中
f、距离测量
