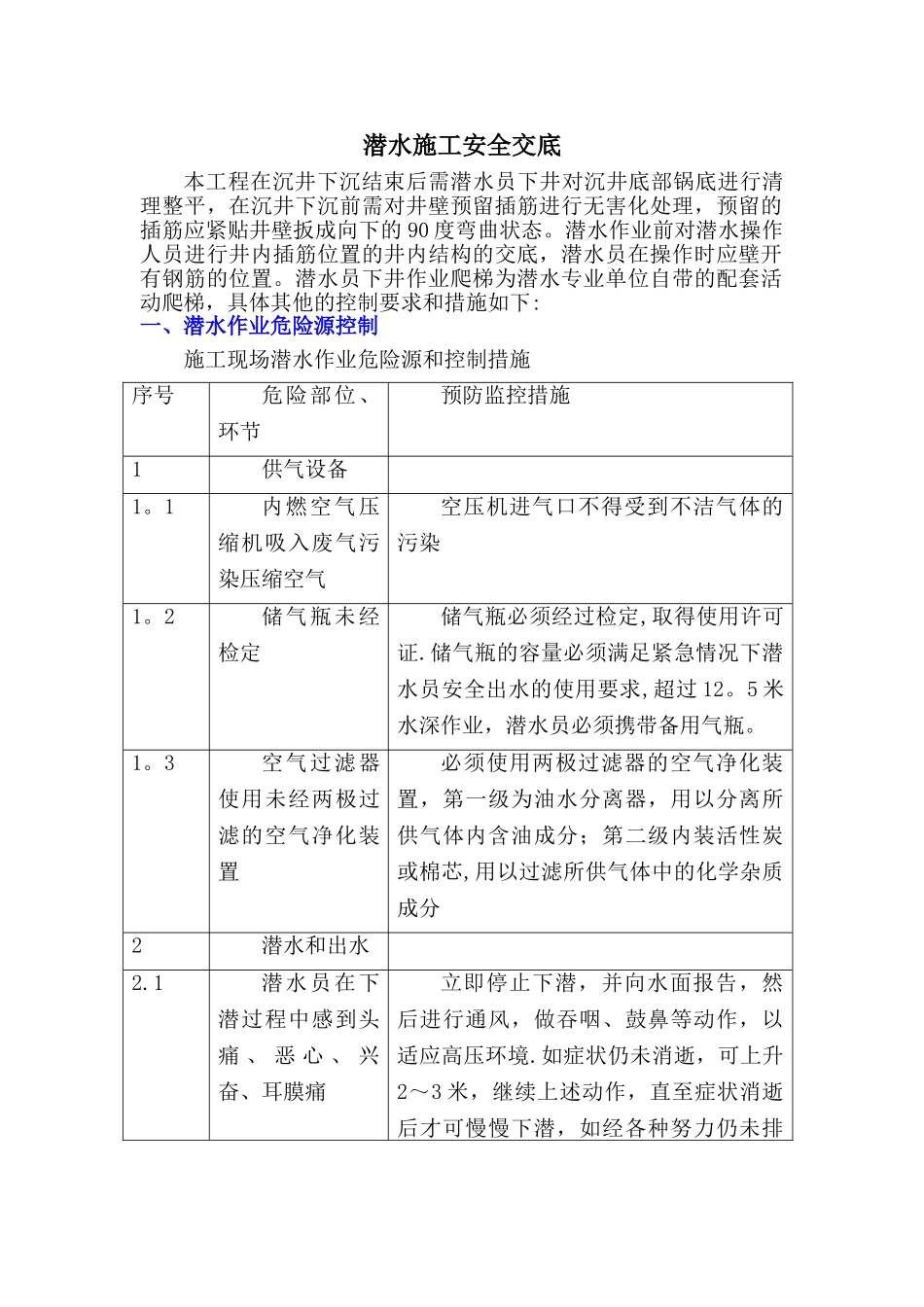

潜水施工安全交底本工程在沉井下沉结束后需潜水员下井对沉井底部锅底进行清理整平,在沉井下沉前需对井壁预留插筋进行无害化处理,预留的插筋应紧贴井壁扳成向下的 90 度弯曲状态
潜水作业前对潜水操作人员进行井内插筋位置的井内结构的交底,潜水员在操作时应壁开有钢筋的位置
潜水员下井作业爬梯为潜水专业单位自带的配套活动爬梯,具体其他的控制要求和措施如下:一、潜水作业危险源控制施工现场潜水作业危险源和控制措施序号危险部位、环节预防监控措施 1供气设备1
1内燃空气压缩机吸入废气污染压缩空气空压机进气口不得受到不洁气体的污染1
2储气瓶未经检定储气瓶必须经过检定,取得使用许可证
储气瓶的容量必须满足紧急情况下潜水员安全出水的使用要求,超过 12
5 米水深作业,潜水员必须携带备用气瓶
3空气过滤器使用未经两极过滤的空气净化装置必须使用两极过滤器的空气净化装置,第一级为油水分离器,用以分离所供气体内含油成分;第二级内装活性炭或棉芯,用以过滤所供气体中的化学杂质成分2潜水和出水2
1潜水员在下潜过程中感到头痛 、 恶 心 、 兴奋、耳膜痛立即停止下潜,并向水面报告,然后进行通风,做吞咽、鼓鼻等动作,以适应高压环境

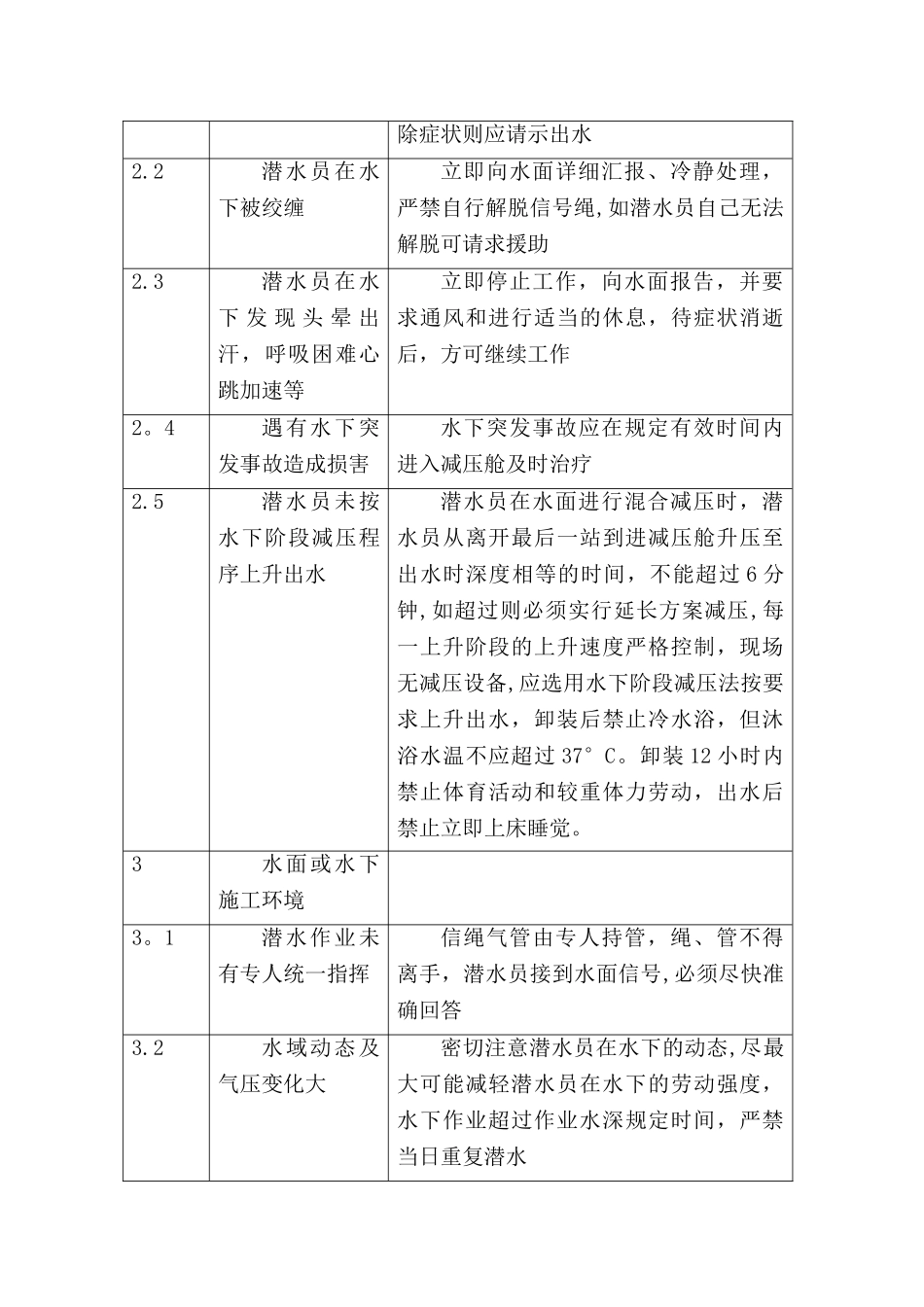

如症状仍未消逝,可上升2~3 米,继续上述动作,直至症状消逝后才可慢慢下潜,如经各种努力仍未排除症状则应请示出水2
2潜水员在水下被绞缠立即向水面详细汇报、冷静处理,严禁自行解脱信号绳,如潜水员自己无法解脱可请求援助2
3潜水员在水下 发 现 头 晕 出汗,呼吸困难心跳加速等立即停止工作,向水面报告,并要求通风和进行适当的休息,待症状消逝后,方可继续工作2
4遇有水下突发事故造成损害水下突发事故应在规定有效时间内进入减压舱及时治疗2
5潜水员未按水下阶段减压程序上升出水潜水员在水面进行混合减压时,潜水员从离开最后一站到进减压舱升压至出水时深度相等的时间,不能超过 6 分钟,如超
