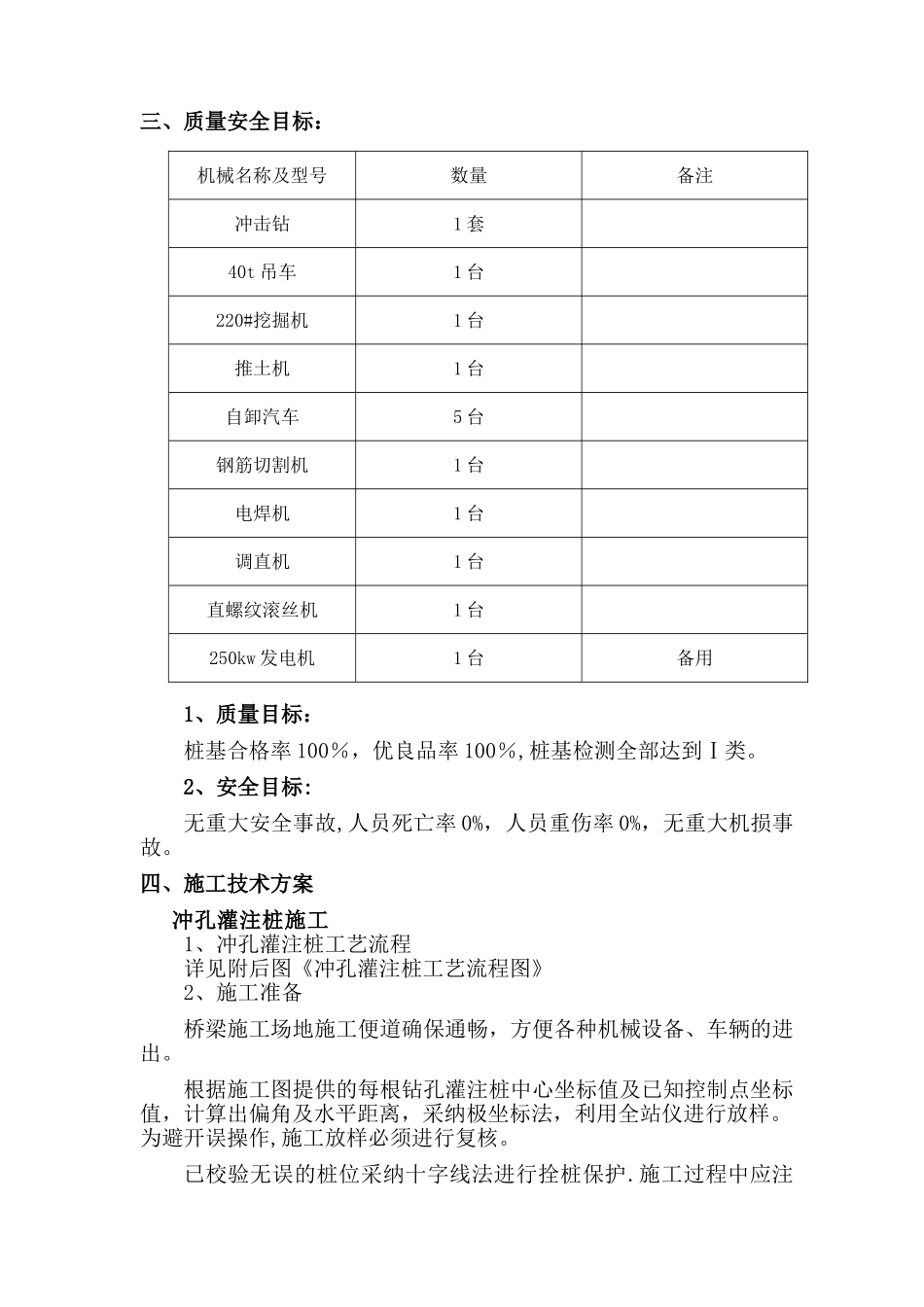

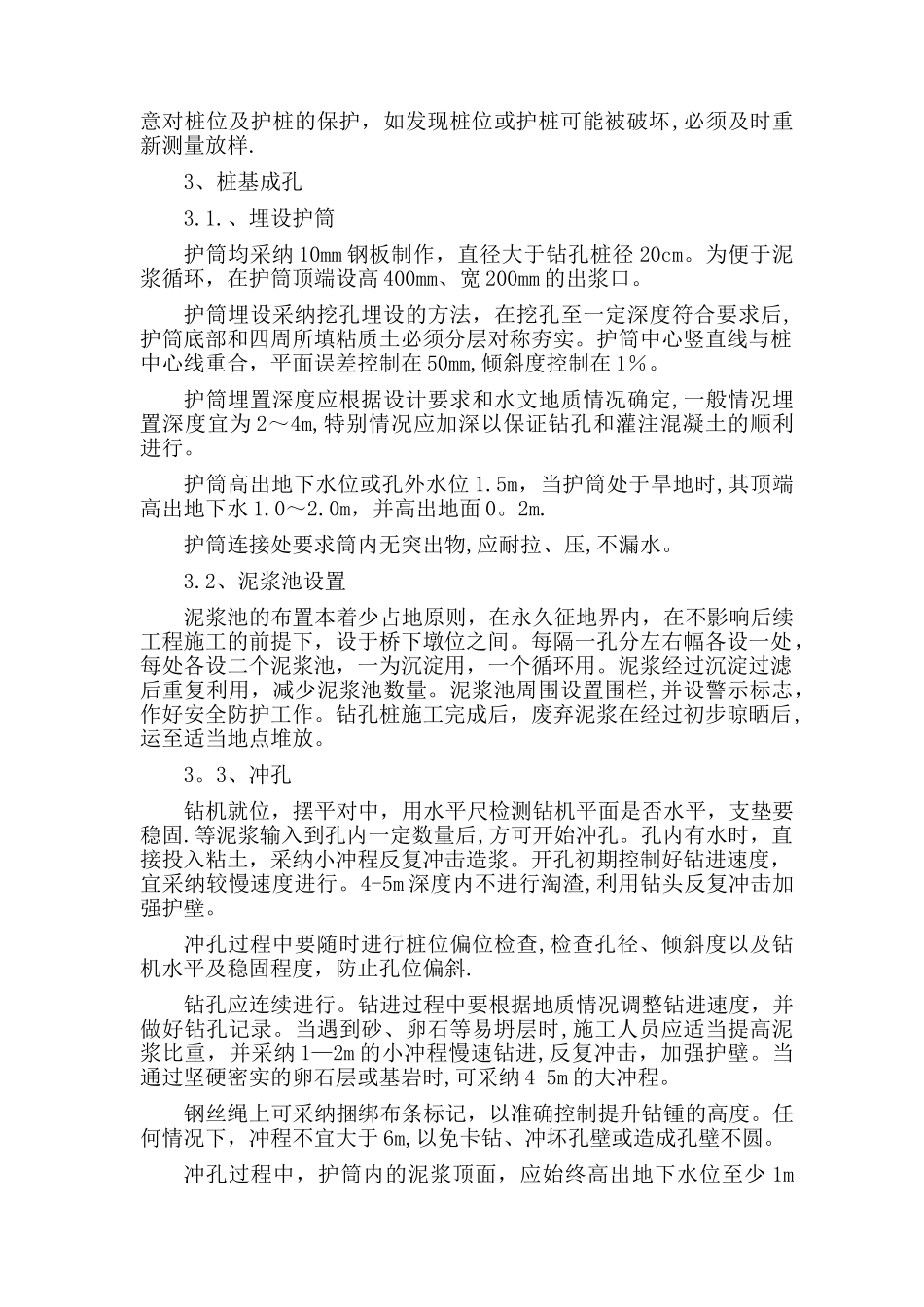

浏阳市张坊镇上洪社区蟹形桥危桥改建工程 桩基专项施工方案一、工程概况该桥位于浏阳市张坊镇上洪社区,桥梁上部结构为 3×20 米预应力砼空心板,结构简支桥桥面连续;下部结构桥墩采纳圆柱式墩配桩基,桥台采纳桩柱式台配桩基础,桥粱长 65。08 米,宽度为 6 米。该工程桩基施工采纳冲孔灌注桩,桩径为 D120cm,共 12 根桩,设计混凝土强度为 C30。二、施工组织1、人员组织:拟为桩基施工配置以下人员: 人员职位人数备注现场管理人员1现场技术人员 2 现场质检人员1 试验人员1 测量人员2 钢筋工: 4机械操作人员5普通工人202、设备组织: 拟为本项工程配置的施工机械设备如下:三、质量安全目标:1、质量目标:桩基合格率 100%,优良品率 100%,桩基检测全部达到Ⅰ类。2、安全目标:无重大安全事故,人员死亡率 0%,人员重伤率 0%,无重大机损事故。四、施工技术方案冲孔灌注桩施工1、冲孔灌注桩工艺流程详见附后图《冲孔灌注桩工艺流程图》2、施工准备桥梁施工场地施工便道确保通畅,方便各种机械设备、车辆的进出。根据施工图提供的每根钻孔灌注桩中心坐标值及已知控制点坐标值,计算出偏角及水平距离,采纳极坐标法,利用全站仪进行放样。为避开误操作,施工放样必须进行复核。已校验无误的桩位采纳十字线法进行拴桩保护.施工过程中应注机械名称及型号数量备注冲击钻1 套40t 吊车1 台220#挖掘机1 台推土机1 台自卸汽车5 台钢筋切割机1 台电焊机1 台调直机1 台直螺纹滚丝机1 台250kw 发电机1 台备用 意对桩位及护桩的保护,如发现桩位或护桩可能被破坏,必须及时重新测量放样.3、桩基成孔3.1.、埋设护筒护筒均采纳 10mm 钢板制作,直径大于钻孔桩径 20cm。为便于泥浆循环,在护筒顶端设高 400mm、宽 200mm 的出浆口。护筒埋设采纳挖孔埋设的方法,在挖孔至一定深度符合要求后,护筒底部和四周所填粘质土必须分层对称夯实。护筒中心竖直线与桩中心线重合,平面误差控制在 50mm,倾斜度控制在 1%。护筒埋置深度应根据设计要求和水文地质情况确定,一般情况埋置深度宜为 2~4m,特别情况应加深以保证钻孔和灌注混凝土的顺利进行。护筒高出地下水位或孔外水位 1.5m,当护筒处于旱地时,其顶端高出地下水 1.0~2.0m,并高出地面 0。2m.护筒连接处要求筒内无突出物,应耐拉、压,不漏水。3.2、泥浆池设置泥浆池的布置本着少占地原则,在永久征地界内,在不影响后续工程施工的前提下,设于桥下墩位之间。每隔一孔...
