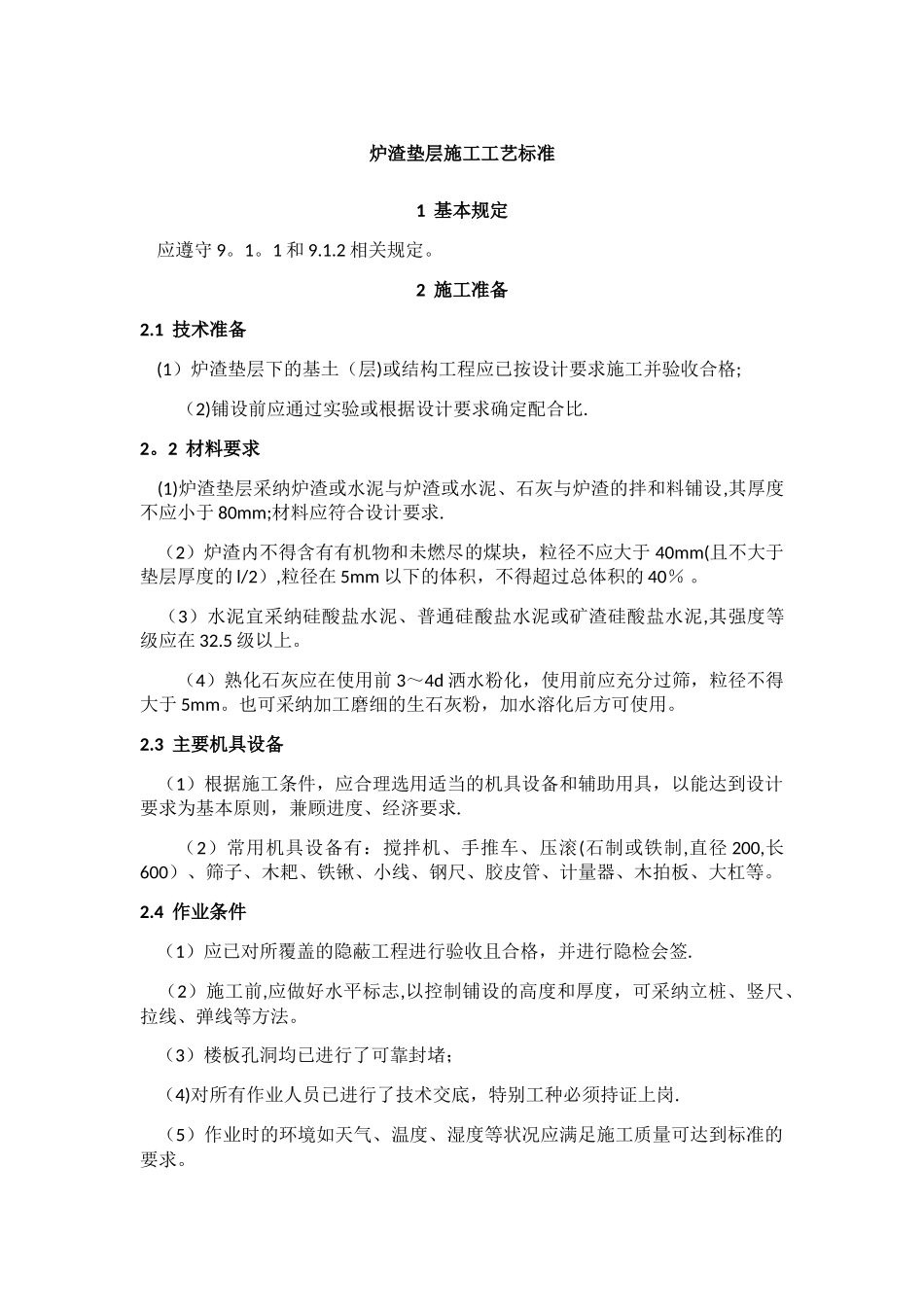

炉渣垫层施工工艺标准1 基本规定 应遵守 9
2 相关规定
2 施工准备2
1 技术准备 (1)炉渣垫层下的基土(层)或结构工程应已按设计要求施工并验收合格;(2)铺设前应通过实验或根据设计要求确定配合比
2 材料要求 (1)炉渣垫层采纳炉渣或水泥与炉渣或水泥、石灰与炉渣的拌和料铺设,其厚度不应小于 80mm;材料应符合设计要求
(2)炉渣内不得含有有机物和未燃尽的煤块,粒径不应大于 40mm(且不大于垫层厚度的 l/2),粒径在 5mm 以下的体积,不得超过总体积的 40%
(3)水泥宜采纳硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其强度等级应在 32
(4)熟化石灰应在使用前 3~4d 洒水粉化,使用前应充分过筛,粒径不得大于 5mm
也可采纳加工磨细的生石灰粉,加水溶化后方可使用
3 主要机具设备 (1)根据施工条件,应合理选用适当的机具设备和辅助用具,以能达到设计要求为基本原则,兼顾进度、经济要求
(2)常用机具设备有:搅拌机、手推车、压滚(石制或铁制,直径 200,长600)、筛子、木耙、铁锹、小线、钢尺、胶皮管、计量器、木拍板、大杠等
4 作业条件 (1)应已对所覆盖的隐蔽工程进行验收且合格,并进行隐检会签
(2)施工前,应做好水平标志,以控制铺设的高度和厚度,可采纳立桩、竖尺、拉线、弹线等方法
(3)楼板孔洞均已进行了可靠封堵; (4)对所有作业人员已进行了技术交底,特别工种必须持证上岗
(5)作业时的环境如天气、温度、湿度等状况应满足施工质量可达到标准的要求
3 施工工艺3
1 工艺流程检验炉渣、水泥、石灰质量→技术交底→炉渣过筛水闷→准备机具设备→基底清理→找标高→弹水平线→作灰饼→洒水湿润→搅拌→分层铺炉渣垫层→刮平、滚压→养护→检查验收3
2 操作工艺 (1)炉渣的过筛与水闷: 1)铺设垫层前应
