烧结环冷机大修施工方案

烧结环冷机大修施工方案_第1页
1/6
烧结环冷机大修施工方案_第2页
2/6
烧结环冷机大修施工方案_第3页
3/6

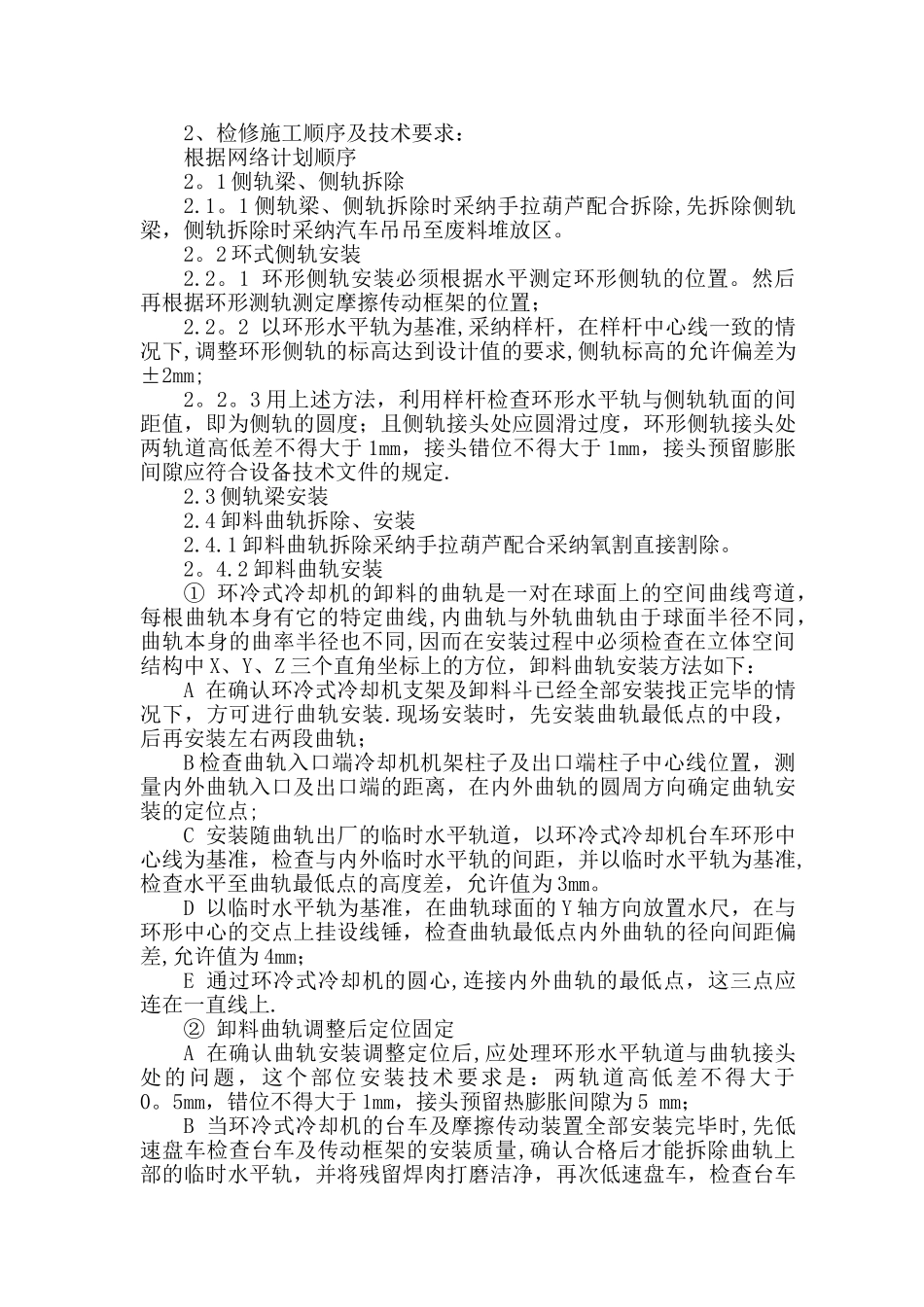

烧结环冷机大修施工方案一、工程概况1.1 工程简介本工程为钢铁公司烧结环冷机大修工程,由于该设备使用年限已久,主要零部件磨损严重,需对其进行更换,因此特对该机进行大修,本次大修项目如下:1.1。1 更换内环侧轨梁、与立柱连接槽内加筋板焊接;1。1。2 更换侧轨、按图找中、调整(拆除侧轨各种垫板保留);1。1.3 更换 60 个台车轮;1.1。4 更换台车百页形蓖板 48 台;1。1。5 恢复台车底部散料回收百叶板;1.1.6 破损台车墙板更换 40 件、数字板恢复;1.1。7 卸料曲轨更换;1。1。8 末端罩子腐烂更换;1.1。9 1#、3#风机风门更换、风机执行器更换;1.1。10 三角梁本体开裂更换 3 件;1。1.11 给料漏斗两侧 2。2 米以下侧板更换、导料平台更换;1。1。12 内外环上墙板挡板全部更换;1。1.13 更换摩擦板;1.1.14 内外板密封皮恢复、密封板调平紧固;1。1.15 更换 2#传动、主从动摩擦轮;1。1.16 环冷机防雨罩加固;1。1。17 环冷机除尘罩顶部变形的地方恢复;1。1。18 风道弧形密封板恢复。1。2 工程特点本工程是现有生产区大修项目,场地狭窄,吊装困难,环境差,工期短,任务重,我公司承诺工程保证在业主要求工期(绝对工期 15天)内按期完工. 二、施工应具备的外部条件及施工进度保证措施:1、施工前,所有施工机具必须到位,所有吊点必须布置就绪。2、施工前,所有的备品备件全部到位,并会同甲方现场技术人员对所有的备品备件尺寸进行核对,作好标识。3、施工用电应由甲方指定地方,并落实到位。4、为了保证进度,必须采纳 24 小时连续作业。5、突发事情的备品备件要及时联系解决。6、搞好文明施工,保证现场洁净卫生,备品备件不得随意丢放.三、主要施工方法及技术措施:1、吊点及吊装机具的布置:由于环冷机和烧结机同时检修,检修烧结机需要用环冷机车间内桥式起重机,所以只能实行用汽车吊来配合吊装检修,因受场地的限制,汽车吊采纳 QY—25t 型,由环冷机车间进入到指定位置。考虑到工期紧张,为了节约时间,在环冷机停机维修前,吊车必须就位,需要拆除的重、大构配件应提前布置好吊点。2、检修施工顺序及技术要求:根据网络计划顺序2。1 侧轨梁、侧轨拆除2.1。1 侧轨梁、侧轨拆除时采纳手拉葫芦配合拆除,先拆除侧轨梁,侧轨拆除时采纳汽车吊吊至废料堆放区。2。2 环式侧轨安装2.2。1 环形侧轨安装必须根据水平测定环形侧轨的位置。然后再根据环形测轨测定摩擦传动框架的位置;2.2。2 以环形水平轨为...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

烧结环冷机大修施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
