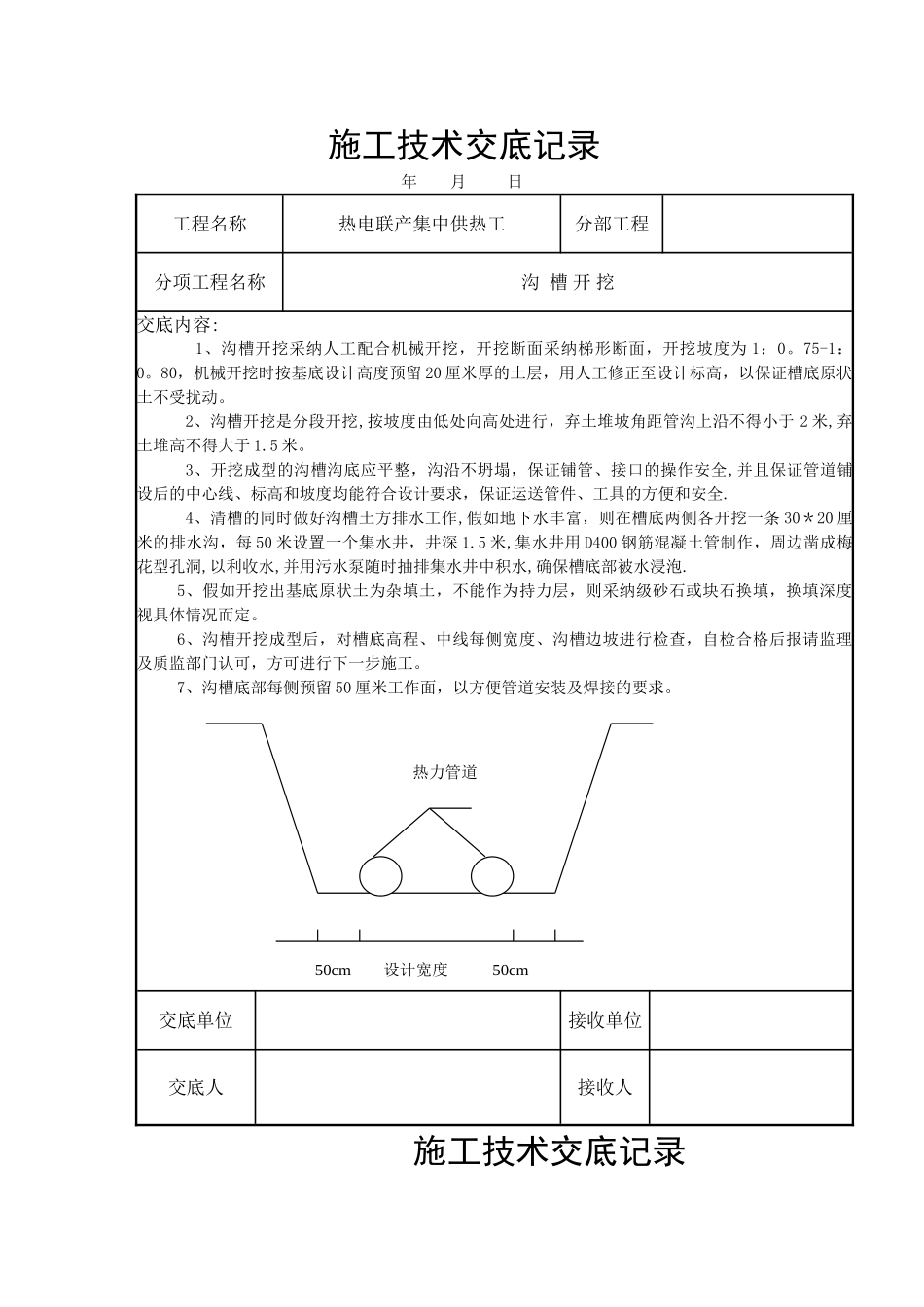

施工技术交底记录 年 月 日工程名称热电联产集中供热工分部工程分项工程名称沟 槽 开 挖交底内容: 1、沟槽开挖采纳人工配合机械开挖,开挖断面采纳梯形断面,开挖坡度为 1:0
75-1:0
80,机械开挖时按基底设计高度预留 20 厘米厚的土层,用人工修正至设计标高,以保证槽底原状土不受扰动
2、沟槽开挖是分段开挖,按坡度由低处向高处进行,弃土堆坡角距管沟上沿不得小于 2 米,弃土堆高不得大于 1
3、开挖成型的沟槽沟底应平整,沟沿不坍塌,保证铺管、接口的操作安全,并且保证管道铺设后的中心线、标高和坡度均能符合设计要求,保证运送管件、工具的方便和安全
4、清槽的同时做好沟槽土方排水工作,假如地下水丰富,则在槽底两侧各开挖一条 30*20 厘米的排水沟,每 50 米设置一个集水井,井深 1
5 米,集水井用 D400 钢筋混凝土管制作,周边凿成梅花型孔洞,以利收水,并用污水泵随时抽排集水井中积水,确保槽底部被水浸泡
5、假如开挖出基底原状土为杂填土,不能作为持力层,则采纳级砂石或块石换填,换填深度视具体情况而定
6、沟槽开挖成型后,对槽底高程、中线每侧宽度、沟槽边坡进行检查,自检合格后报请监理及质监部门认可,方可进行下一步施工
7、沟槽底部每侧预留 50 厘米工作面,以方便管道安装及焊接的要求

交底单位接收单位交底人接收人施工技术交底记录 50cm 设计宽度 50cm 热力管道年 月 日工程名称热电联产集中供热工程分部工程分项工程名称钢 管 焊 接交底内容: 1、管道对口前先将管中的杂物清除洁净,停止工作时用堵板封口,以减少管道冲洗工作量
2、焊接前应将管口的油污及其它杂物打磨洁净,露出金属光泽方可对口
3、本工程管道材质为螺旋缝钢管,焊接方式采纳手工电弧焊接,焊缝全部用对接坡口焊缝
对于钢管,所有焊缝均采纳氩弧焊打底,手工电弧焊填充盖面
4、管道组装前,应对坡口及其
