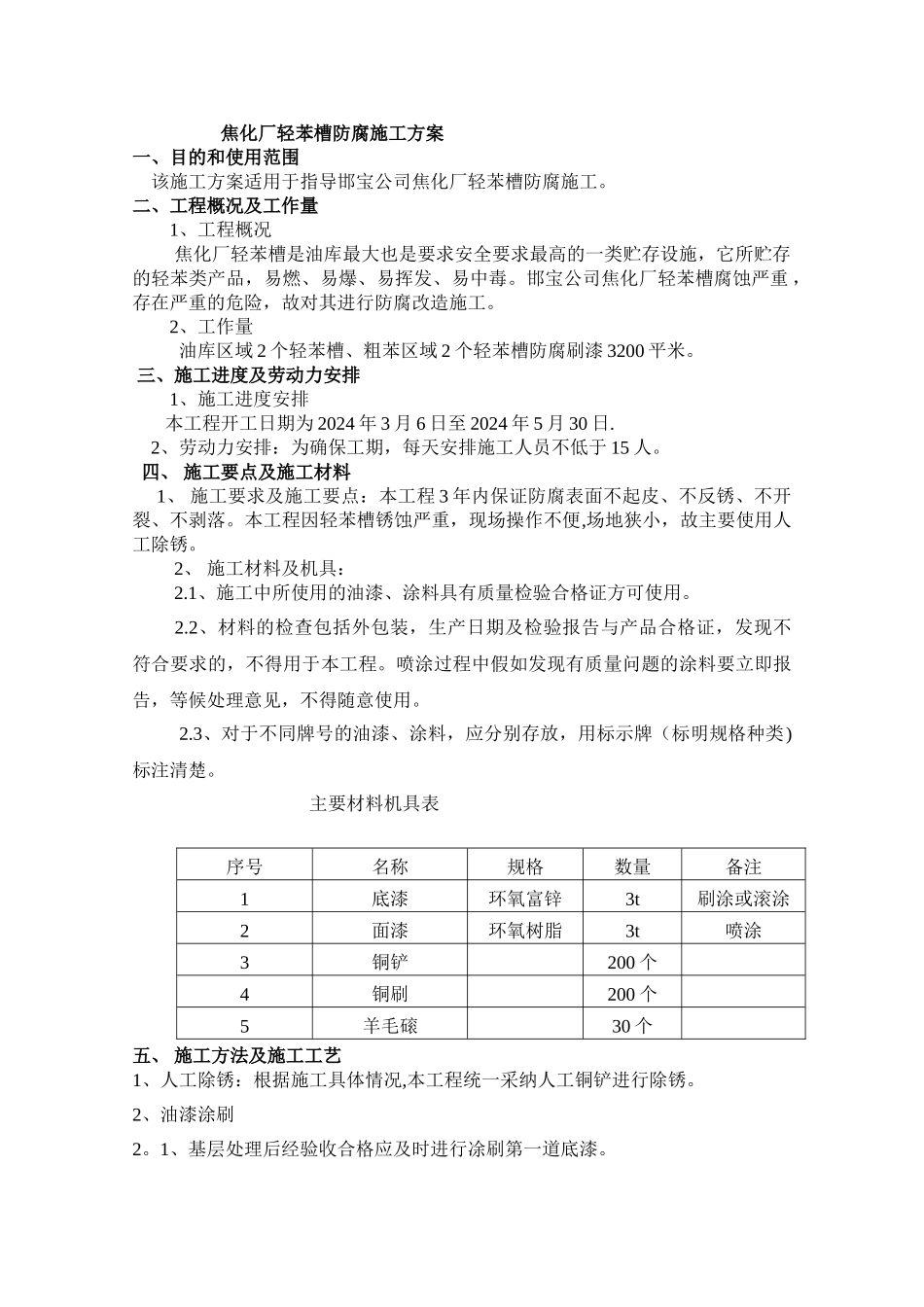

焦化厂轻苯槽防腐施工方案一、目的和使用范围 该施工方案适用于指导邯宝公司焦化厂轻苯槽防腐施工
二、工程概况及工作量1、工程概况 焦化厂轻苯槽是油库最大也是要求安全要求最高的一类贮存设施,它所贮存的轻苯类产品,易燃、易爆、易挥发、易中毒
邯宝公司焦化厂轻苯槽腐蚀严重 ,存在严重的危险,故对其进行防腐改造施工
2、工作量 油库区域 2 个轻苯槽、粗苯区域 2 个轻苯槽防腐刷漆 3200 平米
三、施工进度及劳动力安排 1、施工进度安排 本工程开工日期为 2024 年 3 月 6 日至 2024 年 5 月 30 日
2、劳动力安排:为确保工期,每天安排施工人员不低于 15 人
四、 施工要点及施工材料 1、 施工要求及施工要点:本工程 3 年内保证防腐表面不起皮、不反锈、不开裂、不剥落
本工程因轻苯槽锈蚀严重,现场操作不便,场地狭小,故主要使用人工除锈
2、 施工材料及机具: 2
1、施工中所使用的油漆、涂料具有质量检验合格证方可使用
2、材料的检查包括外包装,生产日期及检验报告与产品合格证,发现不符合要求的,不得用于本工程
喷涂过程中假如发现有质量问题的涂料要立即报告,等候处理意见,不得随意使用
3、对于不同牌号的油漆、涂料,应分别存放,用标示牌(标明规格种类)标注清楚

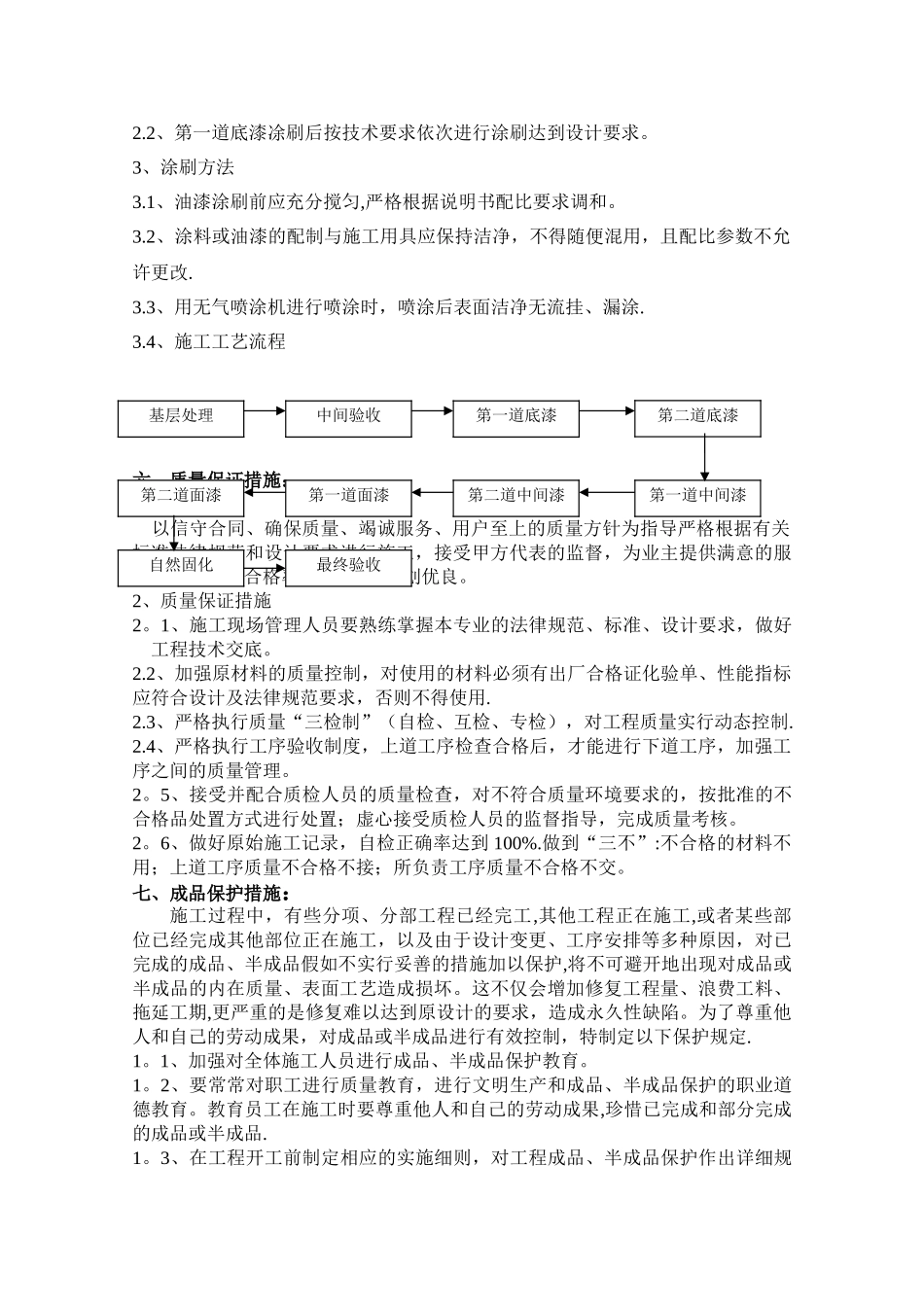

主要材料机具表 五、 施工方法及施工工艺1、人工除锈:根据施工具体情况,本工程统一采纳人工铜铲进行除锈
2、油漆涂刷2
1、基层处理后经验收合格应及时进行凃刷第一道底漆
序号名称规格数量备注1底漆环氧富锌3t刷涂或滚涂2面漆环氧树脂3t喷涂3铜铲200 个4铜刷200 个5羊毛磙30 个2
2、第一道底漆凃刷后按技术要求依次进行涂刷达到设计要求
3、涂刷方法3
1、油漆涂刷前应充分搅匀,严格根据说明书配比要求调和
2、涂料或油漆的配制与施工用具应保持洁净,不得随便混用,且配比参数不允
