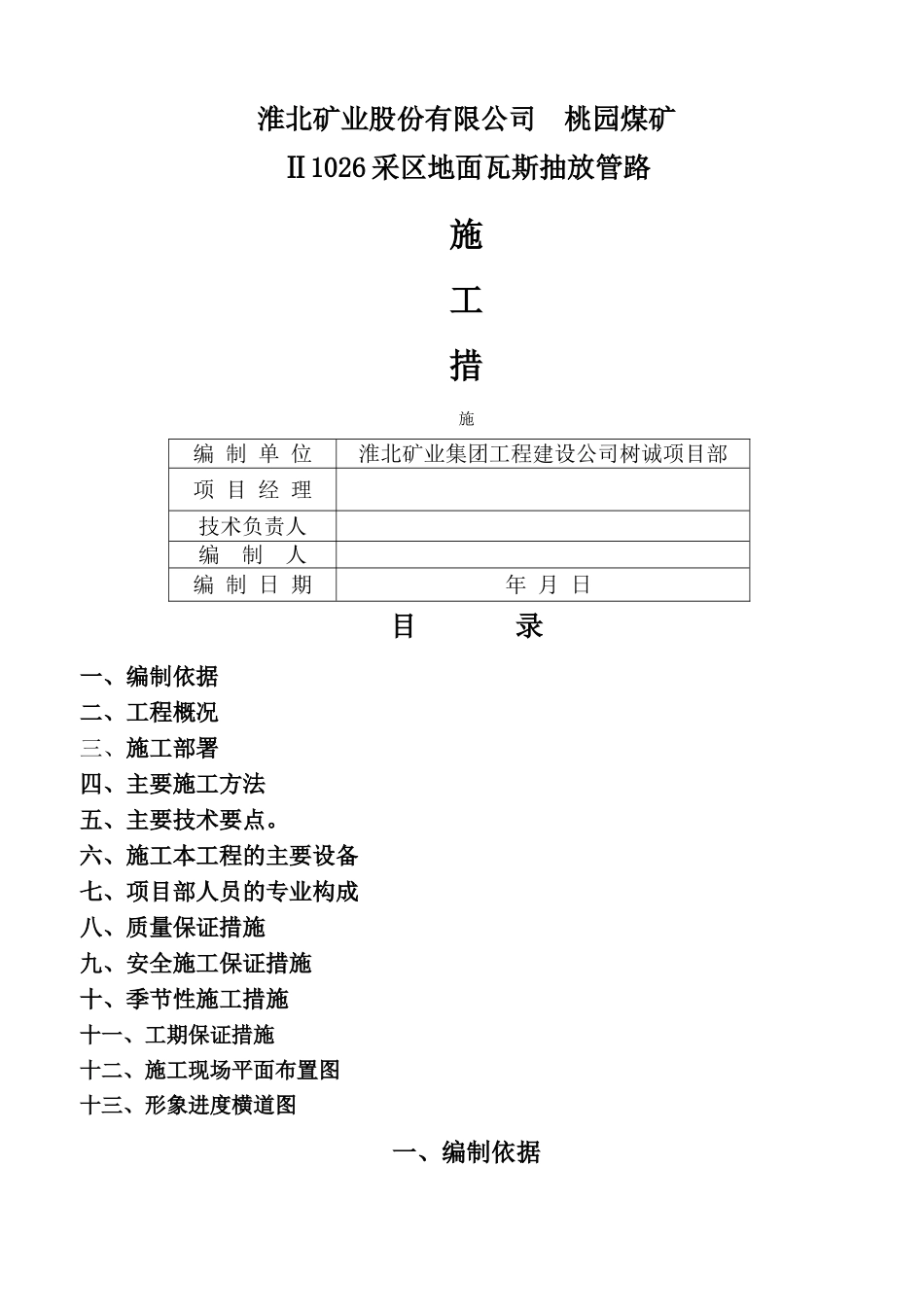

淮北矿业股份有限公司 桃园煤矿Ⅱ1026 采区地面瓦斯抽放管路 施工措施编 制 单 位淮北矿业集团工程建设公司树诚项目部项 目 经 理技术负责人编 制 人编 制 日 期 年 月 日目 录一、编制依据 二、工程概况 三、施工部署 四、主要施工方法 五、主要技术要点
六、施工本工程的主要设备 七、项目部人员的专业构成 八、质量保证措施 九、安全施工保证措施 十、季节性施工措施 十一、工期保证措施十二、施工现场平面布置图十三、形象进度横道图一、编制依据1、《煤矿安装工程质量检验评定标准》(MT5010—95)2、《煤矿安全规程》(国家煤矿安全监察局 2001 年版)3、《建筑电气工程施工质量验收法律规范》GB50303—-20244、《建筑电气工程施工工艺标准》5、《建筑电气安装工程标准法律规范》6、《建筑电气安装工程图集(第二版)》7、《管道工程安装手册》8、《工业金属管道工程施工及验收法律规范》GB5023579、《煤矿低浓度瓦斯管道输送安全保障系统设计法律规范 AQ1076—2099》10、《城镇燃气设计法律规范》GB50028—202411、淮北矿业集团工程建设公司《质量手册》、《质量体系程序》及有关管理文件12、施工图纸及施工现场二、工程概况工程名称:淮北矿业股份有限公司桃园矿Ⅱ 1026 采区地面瓦斯抽排管路工程 工程地点:安徽省濉溪县建设单位:淮北矿业股份有限公司桃园煤矿设计单位:淮北煤炭工业设计院工程质量:合格施工工期:60 天该工程主要施工内容为: 钢管法兰连接计 2120m,钢制支架 283 个,砼支墩 480 个,放水器 20 个,15米跨铁路钢桁架 4 榀,避雷针 2 座
三、施工部署3

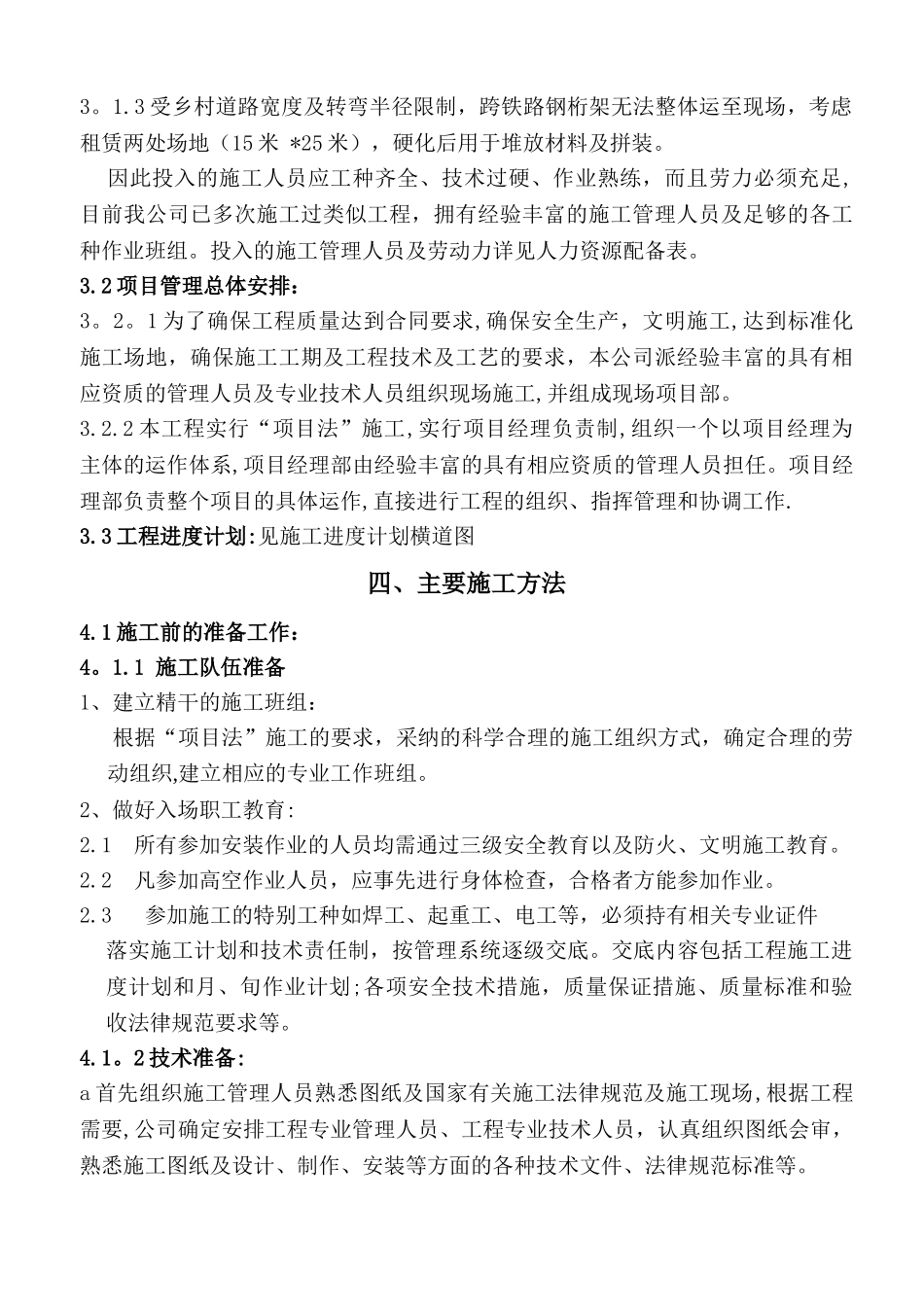

1 施工条件及施工环境:3
1 本工程工作量大,施工路线较长,穿过数个自然村,大部分管道均位于矿外农田之中,牵扯与地方关系协调较多
2 现场道路均为乡村小路
