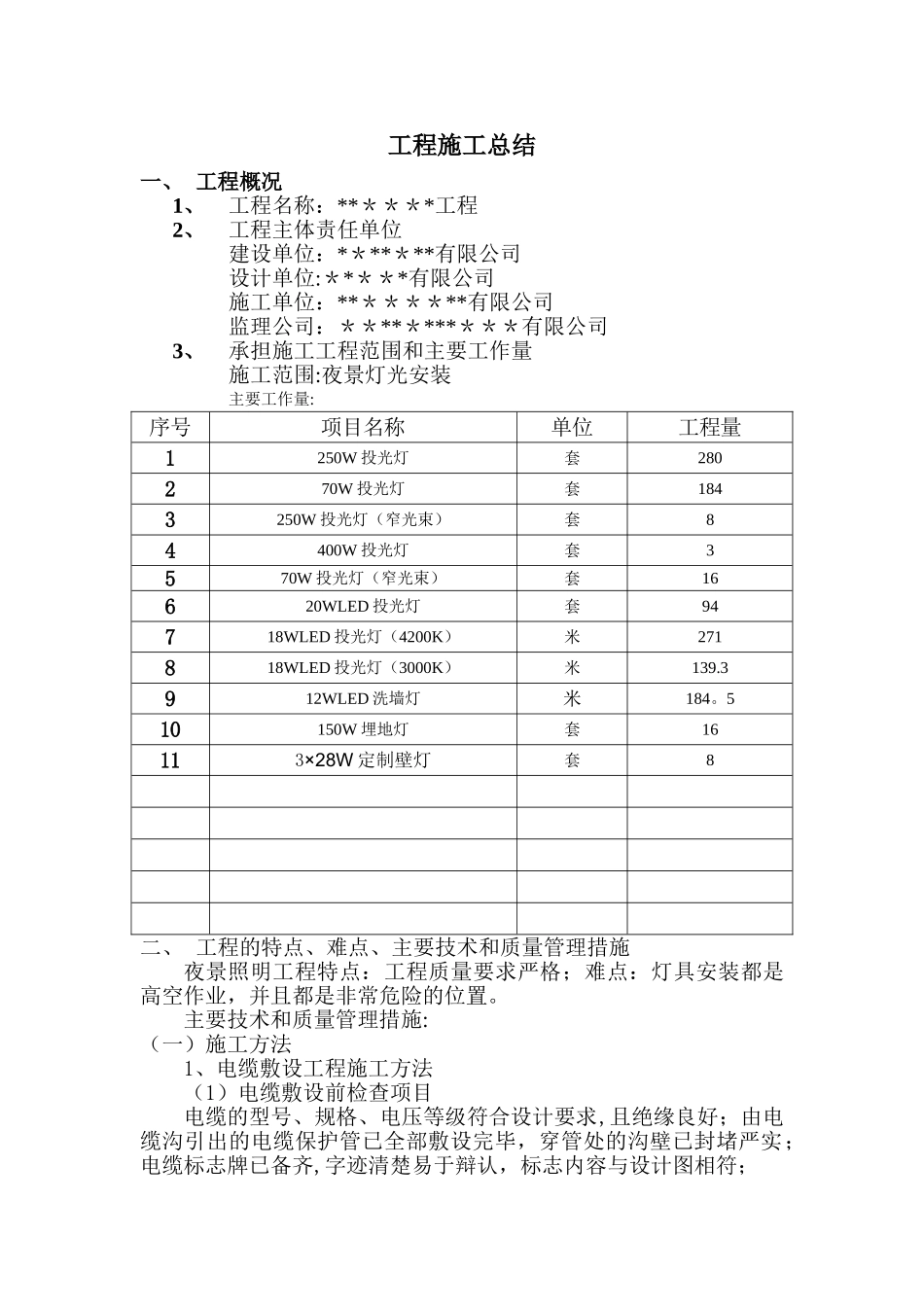

工程施工总结一、 工程概况1、工程名称:******工程2、工程主体责任单位建设单位:*******有限公司设计单位:*****有限公司施工单位:********有限公司监理公司:***********有限公司3、承担施工工程范围和主要工作量施工范围:夜景灯光安装主要工作量:序号项目名称单位工程量1250W 投光灯套280270W 投光灯套1843250W 投光灯(窄光束)套84400W 投光灯套3570W 投光灯(窄光束)套16620WLED 投光灯套94718WLED 投光灯(4200K)米271818WLED 投光灯(3000K)米139
3912WLED 洗墙灯米184
510150W 埋地灯套16113×28W 定制壁灯套8二、 工程的特点、难点、主要技术和质量管理措施夜景照明工程特点:工程质量要求严格;难点:灯具安装都是高空作业,并且都是非常危险的位置

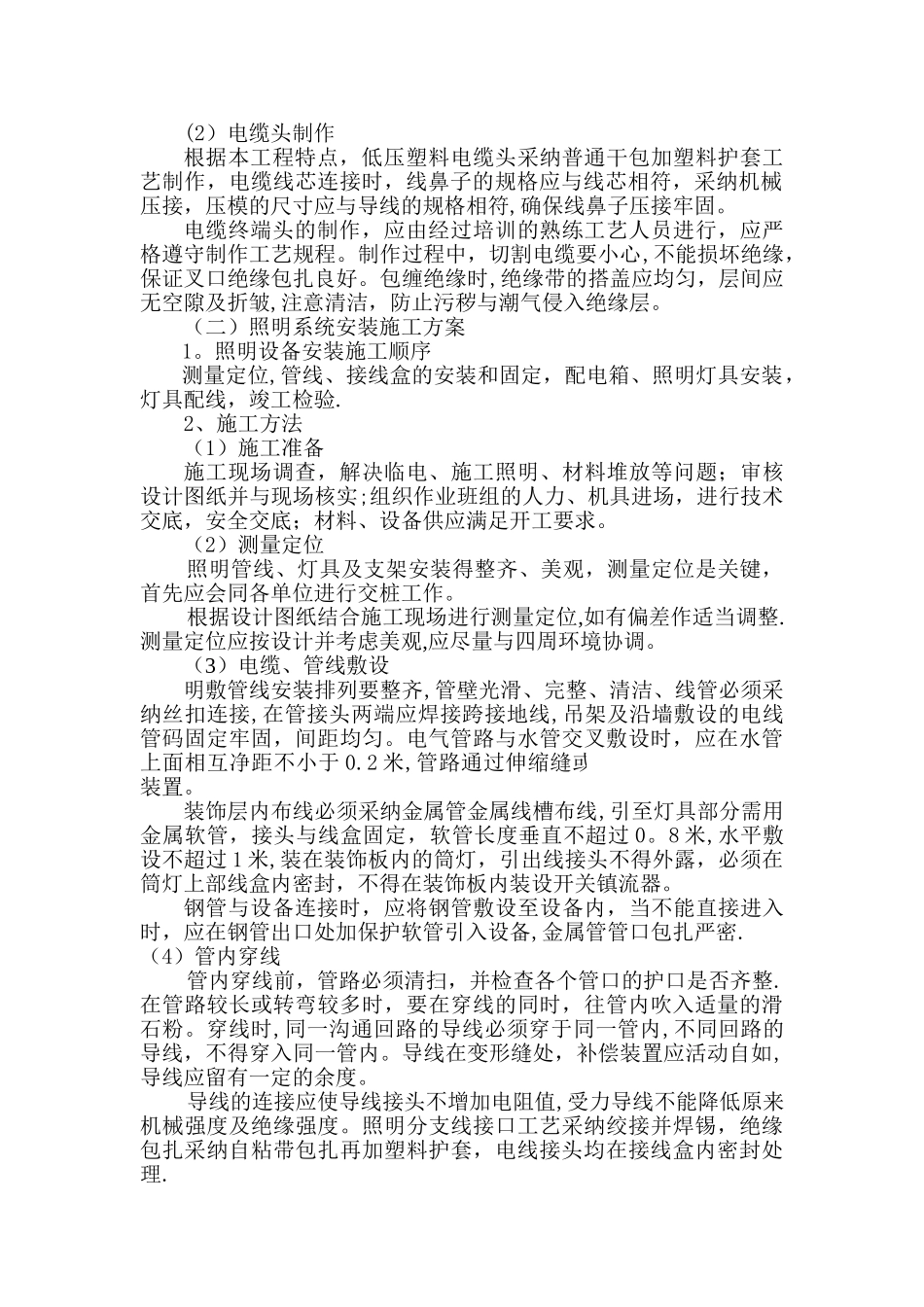

主要技术和质量管理措施:(一)施工方法1、电缆敷设工程施工方法(1)电缆敷设前检查项目电缆的型号、规格、电压等级符合设计要求,且绝缘良好;由电缆沟引出的电缆保护管已全部敷设完毕,穿管处的沟壁已封堵严实;电缆标志牌已备齐,字迹清楚易于辩认,标志内容与设计图相符; (2)电缆头制作根据本工程特点,低压塑料电缆头采纳普通干包加塑料护套工艺制作,电缆线芯连接时,线鼻子的规格应与线芯相符,采纳机械压接,压模的尺寸应与导线的规格相符,确保线鼻子压接牢固
电缆终端头的制作,应由经过培训的熟练工艺人员进行,应严格遵守制作工艺规程
制作过程中,切割电缆要小心,不能损坏绝缘,保证叉口绝缘包扎良好
包缠绝缘时,绝缘带的搭盖应均匀,层间应无空隙及折皱,注意清洁,防止污秽与潮气侵入绝缘层
(二)照明系统安装施工方案1
照明设备安装施工顺序测量定位,管线、接线盒的安装和固定,配电箱、照明灯具安装,灯具配线,竣工检验

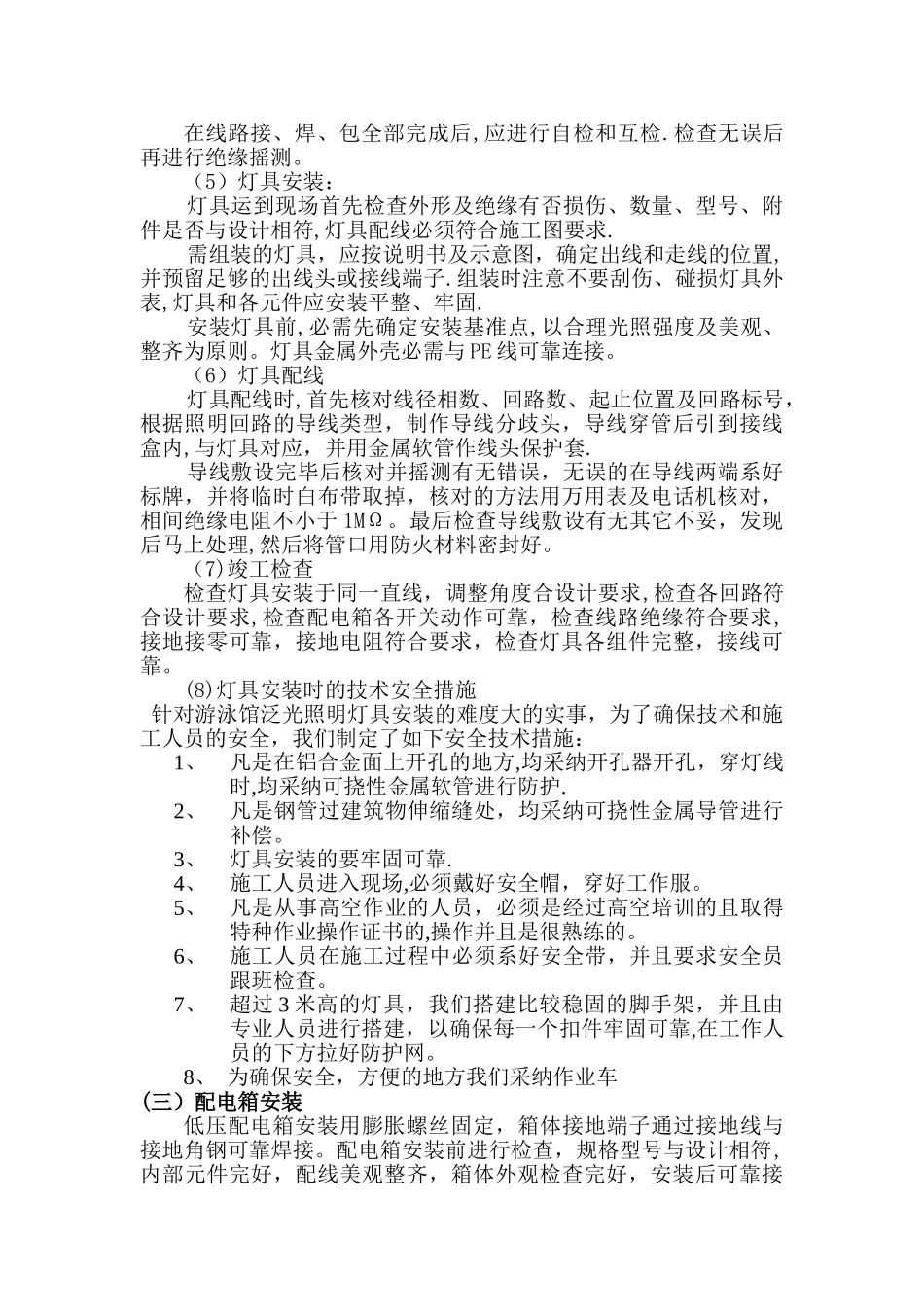

2、施工方法(1)施工准
