照明工程施工一、电缆沟开挖根据测量标示的线路人工开挖土方
本工程要求挖深 1m,挖沟时,遇树根处一律从树根底下穿过不得砍断树根
土方开挖时应根据沟深和土质情况适当放坡,以防塌方
沟底操平,填10cm 细土,长度方向顺直,先自检后再经甲方或监理人员检查验收后,方可敷设电缆保护管和回填,回填时不准填腐殖土、淤泥和较大石块等
如沟内有积水时需要排水后回填,回填时应分层夯实,夯填时应一夯压半夯、排夯进行,每填 20cm 厚夯实一次
二、电缆保护管和接地线的敷设本工程过车行道处每一处放置一根 Φ90PE 管(壁厚 5
4毫米),埋深 1
0 米,管道伸入隔车带或人行道 0
采纳的管材内壁应光滑,并且应具有质量证明书,经施工场地质量检验人员验收后方可办理入库手续和领用
护管敷设完毕后,应检查各管口是否光滑,管内应无异物并穿 10#铅丝备牵引电缆用

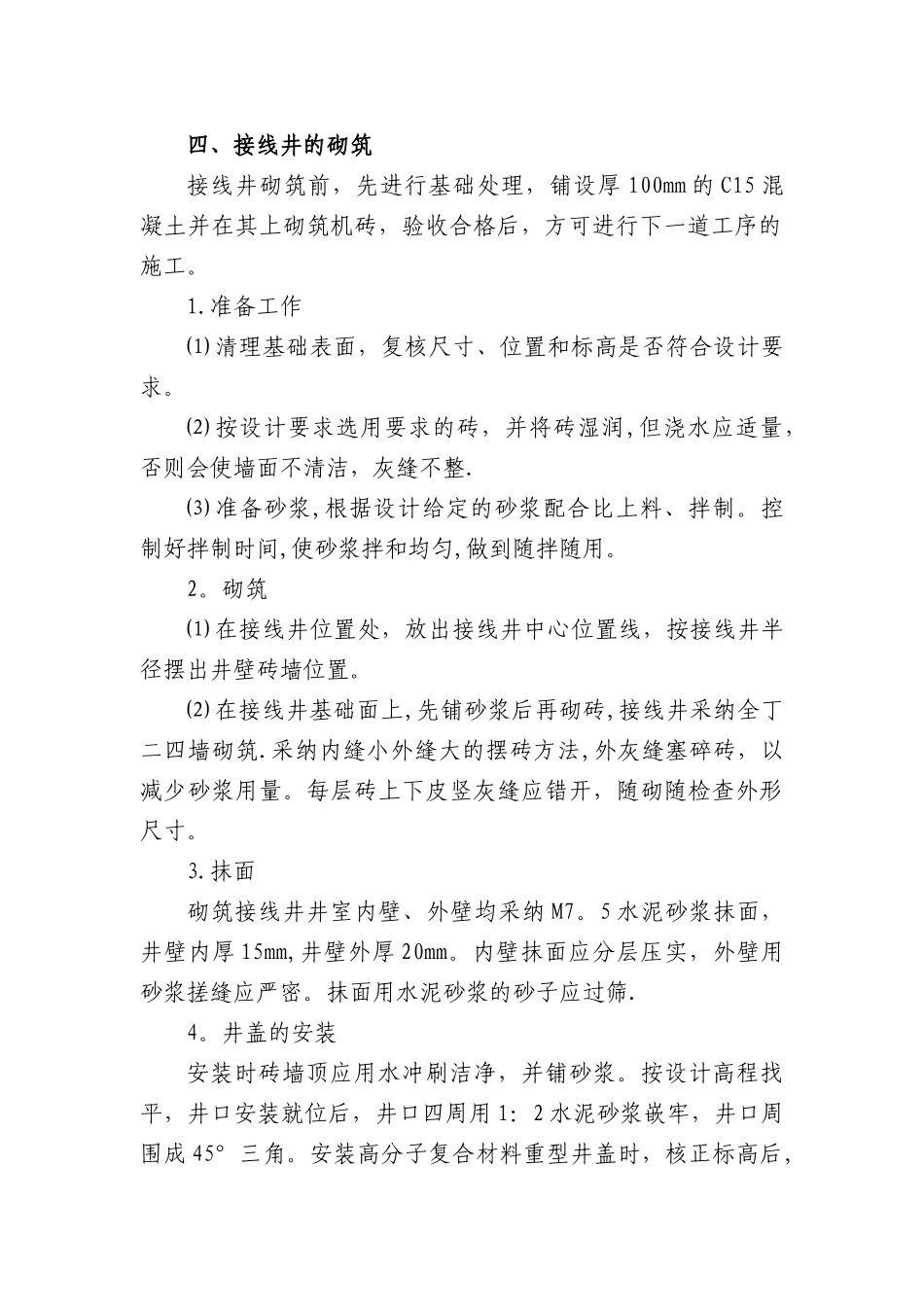

三、灯基工程和电缆井基础电缆井规格根据设计要求的标准砌筑
挖土方采纳人工挖方方式,预留支模空间放大,挖好后复测几何尺寸和位置尺寸及标高并将坑底铲平夯实
基坑挖好后浇筑 15 厘米厚 C15 混凝土垫层,后现浇灯基,尺寸参照设计图纸,C20 砼,预埋底板法兰盘
控制预埋地脚螺栓位置尺寸
混凝土配比严格执行配合比申请单的配比,严把材料检验和计量关
四、接线井的砌筑接线井砌筑前,先进行基础处理,铺设厚 100mm 的 C15 混凝土并在其上砌筑机砖,验收合格后,方可进行下一道工序的施工
准备工作⑴ 清理基础表面,复核尺寸、位置和标高是否符合设计要求
⑵ 按设计要求选用要求的砖,并将砖湿润,但浇水应适量,否则会使墙面不清洁,灰缝不整
⑶ 准备砂浆,根据设计给定的砂浆配合比上料、拌制
控制好拌制时间,使砂浆拌和均匀,做到随拌随用
砌筑⑴ 在接线井位置处,放出接线井中心位置线,按接线井半径摆出井壁砖墙位置
⑵ 在接线井基础面上,先铺砂浆后
