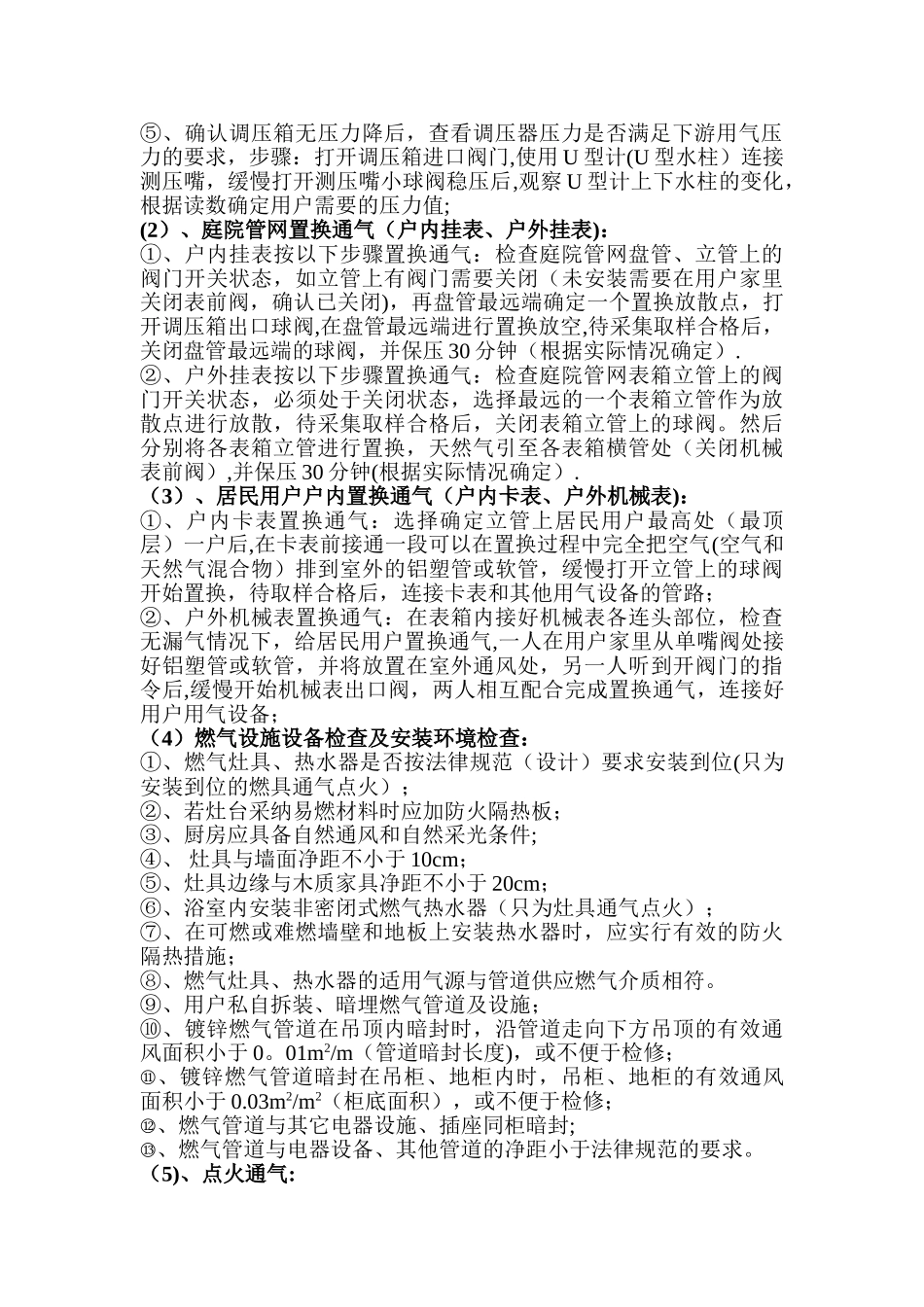

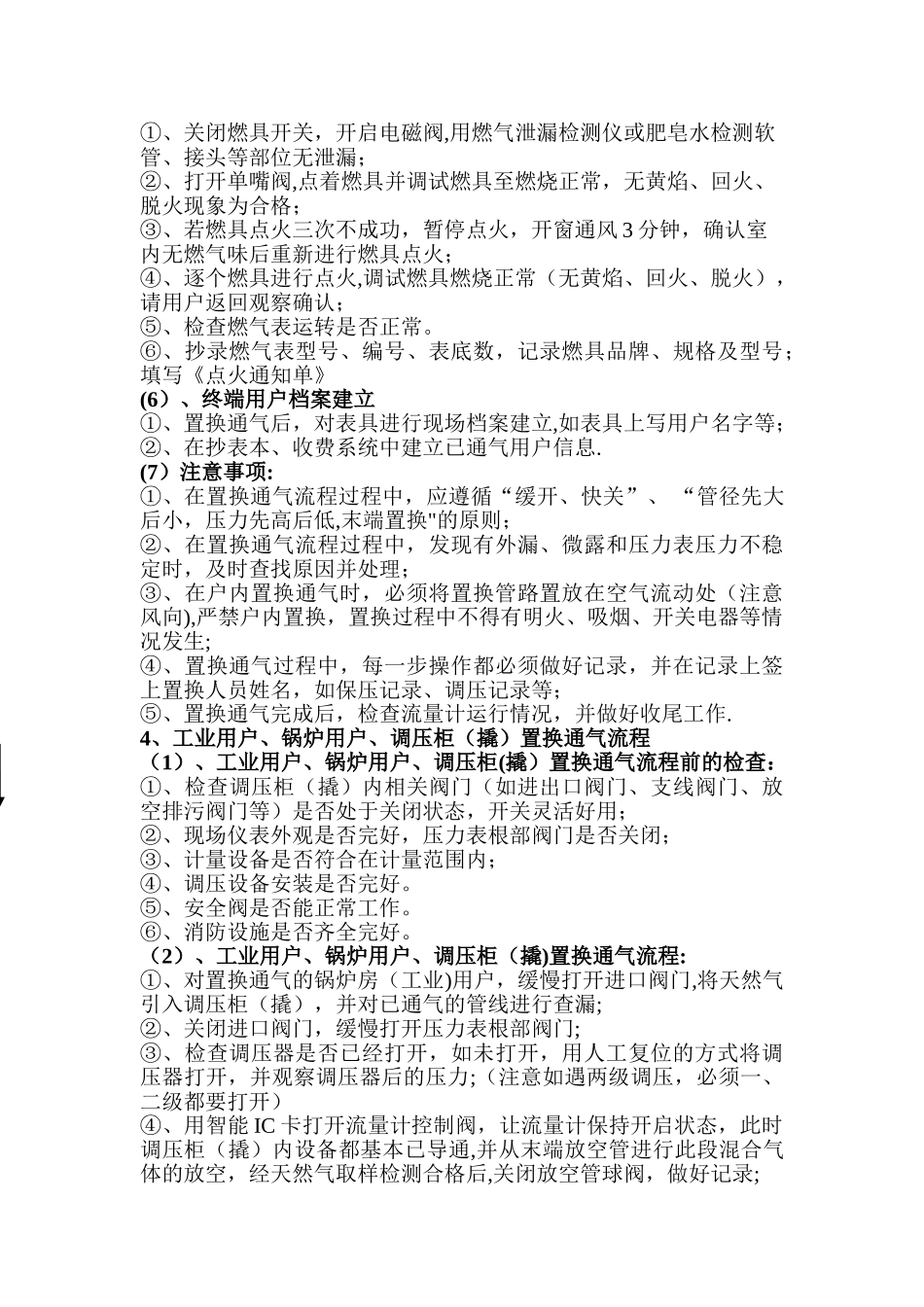

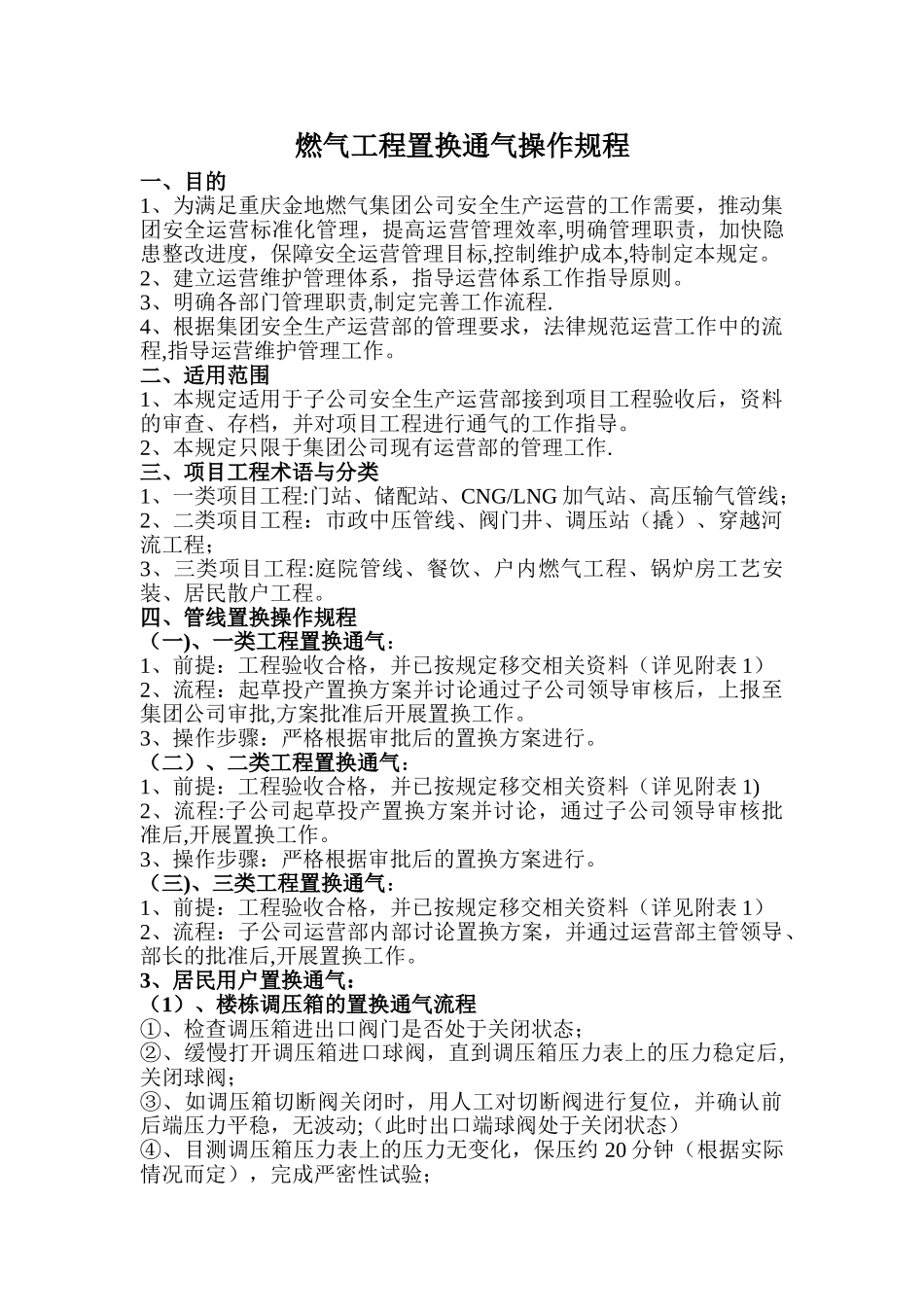

燃气工程置换通气操作规程一、目的1、为满足重庆金地燃气集团公司安全生产运营的工作需要,推动集团安全运营标准化管理,提高运营管理效率,明确管理职责,加快隐患整改进度,保障安全运营管理目标,控制维护成本,特制定本规定。2、建立运营维护管理体系,指导运营体系工作指导原则。3、明确各部门管理职责,制定完善工作流程.4、根据集团安全生产运营部的管理要求,法律规范运营工作中的流程,指导运营维护管理工作。二、适用范围1、本规定适用于子公司安全生产运营部接到项目工程验收后,资料的审查、存档,并对项目工程进行通气的工作指导。2、本规定只限于集团公司现有运营部的管理工作.三、项目工程术语与分类1、一类项目工程:门站、储配站、CNG/LNG 加气站、高压输气管线;2、二类项目工程:市政中压管线、阀门井、调压站(撬)、穿越河流工程;3、三类项目工程:庭院管线、餐饮、户内燃气工程、锅炉房工艺安装、居民散户工程。四、管线置换操作规程(一)、一类工程置换通气:1、前提:工程验收合格,并已按规定移交相关资料(详见附表 1)2、流程:起草投产置换方案并讨论通过子公司领导审核后,上报至集团公司审批,方案批准后开展置换工作。3、操作步骤:严格根据审批后的置换方案进行。(二)、二类工程置换通气:1、前提:工程验收合格,并已按规定移交相关资料(详见附表 1)2、流程:子公司起草投产置换方案并讨论,通过子公司领导审核批准后,开展置换工作。3、操作步骤:严格根据审批后的置换方案进行。(三)、三类工程置换通气:1、前提:工程验收合格,并已按规定移交相关资料(详见附表 1)2、流程:子公司运营部内部讨论置换方案,并通过运营部主管领导、部长的批准后,开展置换工作。3、居民用户置换通气:(1)、楼栋调压箱的置换通气流程①、检查调压箱进出口阀门是否处于关闭状态;②、缓慢打开调压箱进口球阀,直到调压箱压力表上的压力稳定后,关闭球阀;③、如调压箱切断阀关闭时,用人工对切断阀进行复位,并确认前后端压力平稳,无波动;(此时出口端球阀处于关闭状态)④、目测调压箱压力表上的压力无变化,保压约 20 分钟(根据实际情况而定),完成严密性试验;⑤、确认调压箱无压力降后,查看调压器压力是否满足下游用气压力的要求,步骤:打开调压箱进口阀门,使用 U 型计(U 型水柱)连接测压嘴,缓慢打开测压嘴小球阀稳压后,观察 U 型计上下水柱的变化,根据读数确定用户需要的压力值;(2)、庭院管网置换通气(户...
