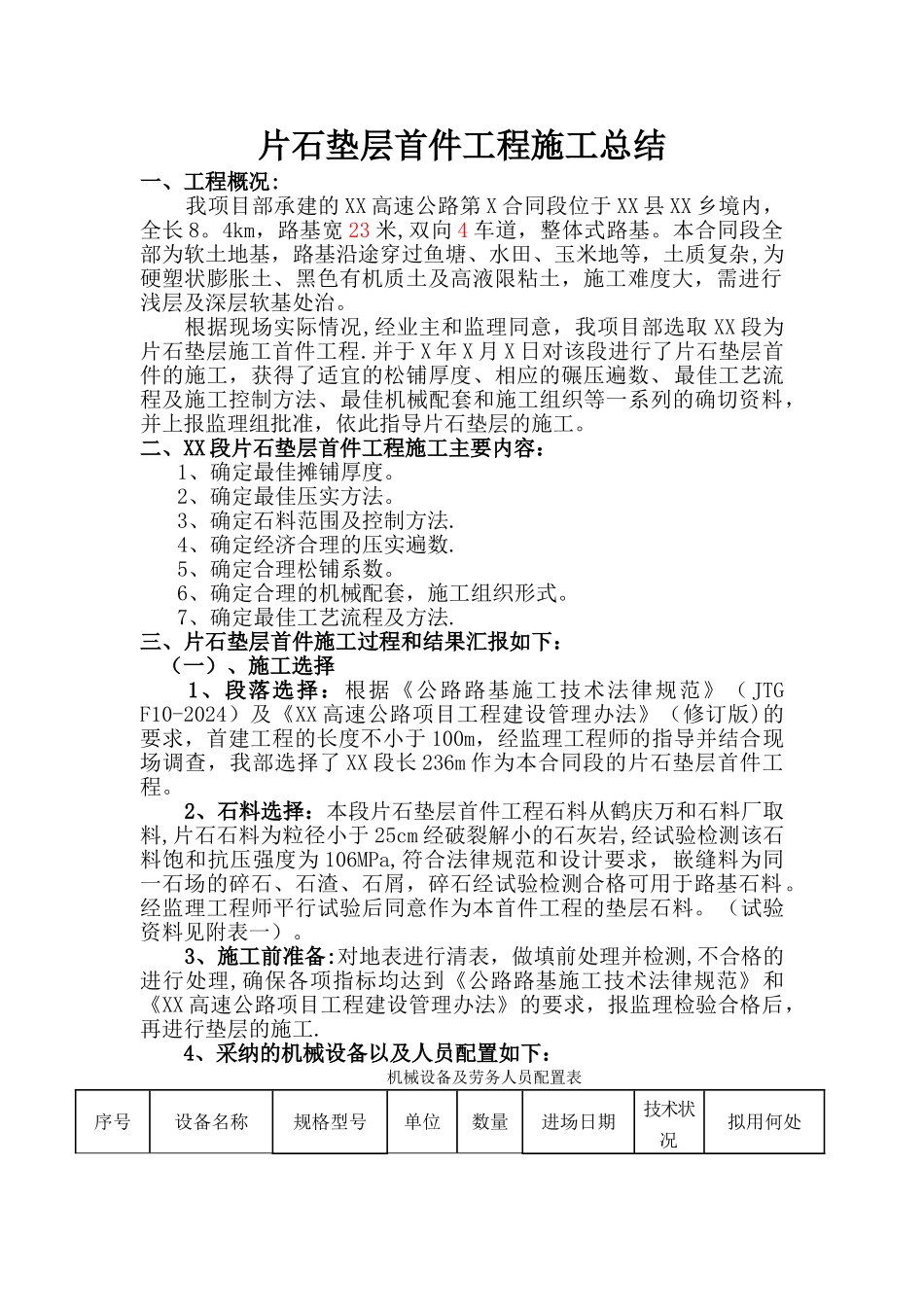

片石垫层首件工程施工总结一、工程概况: 我项目部承建的 XX 高速公路第 X 合同段位于 XX 县 XX 乡境内,全长 8
4km,路基宽 23 米,双向 4 车道,整体式路基
本合同段全部为软土地基,路基沿途穿过鱼塘、水田、玉米地等,土质复杂,为硬塑状膨胀土、黑色有机质土及高液限粘土,施工难度大,需进行浅层及深层软基处治
根据现场实际情况,经业主和监理同意,我项目部选取 XX 段为片石垫层施工首件工程
并于 X 年 X 月 X 日对该段进行了片石垫层首件的施工,获得了适宜的松铺厚度、相应的碾压遍数、最佳工艺流程及施工控制方法、最佳机械配套和施工组织等一系列的确切资料,并上报监理组批准,依此指导片石垫层的施工
二、XX 段片石垫层首件工程施工主要内容:1、确定最佳摊铺厚度
2、确定最佳压实方法
3、确定石料范围及控制方法
4、确定经济合理的压实遍数
5、确定合理松铺系数
6、确定合理的机械配套,施工组织形式
7、确定最佳工艺流程及方法

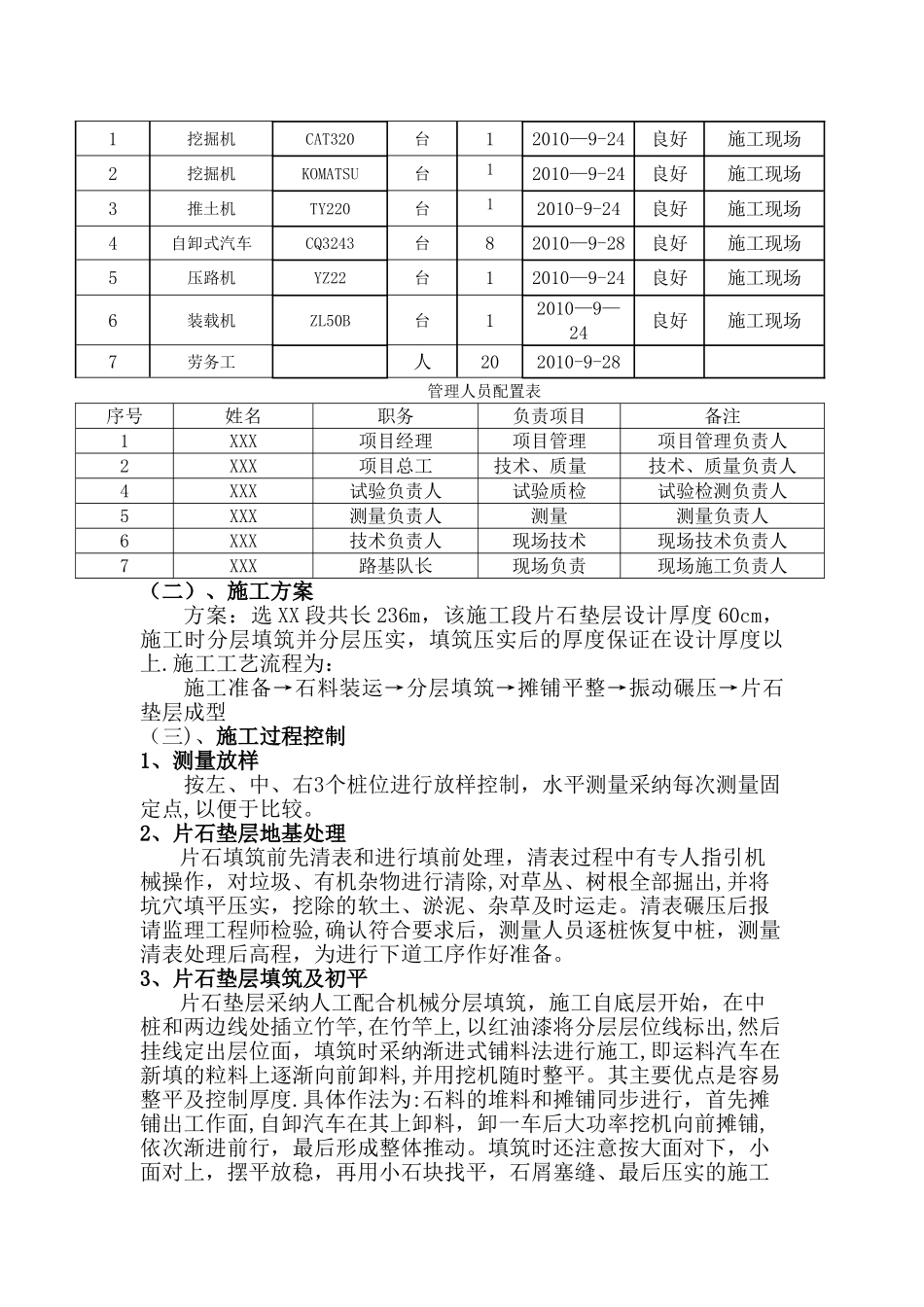

三、片石垫层首件施工过程和结果汇报如下:(一)、施工选择 1、段落选择:根据《公路路基施工技术法律规范》( JTG F10-2024)及《XX 高速公路项目工程建设管理办法》(修订版)的要求,首建工程的长度不小于 100m,经监理工程师的指导并结合现场调查,我部选择了 XX 段长 236m 作为本合同段的片石垫层首件工程
2、石料选择:本段片石垫层首件工程石料从鹤庆万和石料厂取料,片石石料为粒径小于 25cm 经破裂解小的石灰岩,经试验检测该石料饱和抗压强度为 106MPa,符合法律规范和设计要求,嵌缝料为同一石场的碎石、石渣、石屑,碎石经试验检测合格可用于路基石料
经监理工程师平行试验后同意作为本首件工程的垫层石料
(试验资料见附表一)

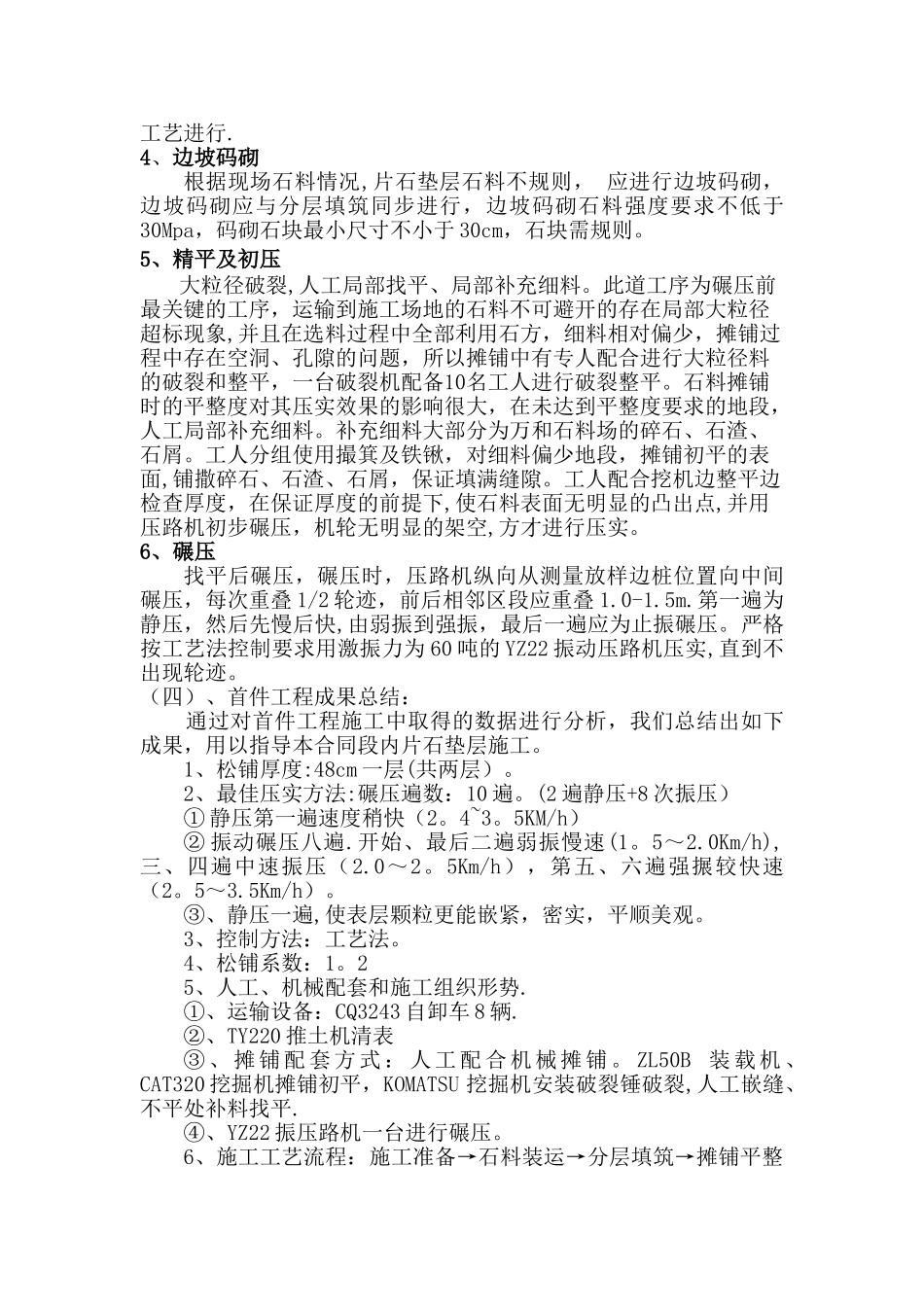

3、施工前准备:对地表进行清表,做填前处理并检测,不合格的进行处理,确保各项指标均达到《公路路基施工技术
