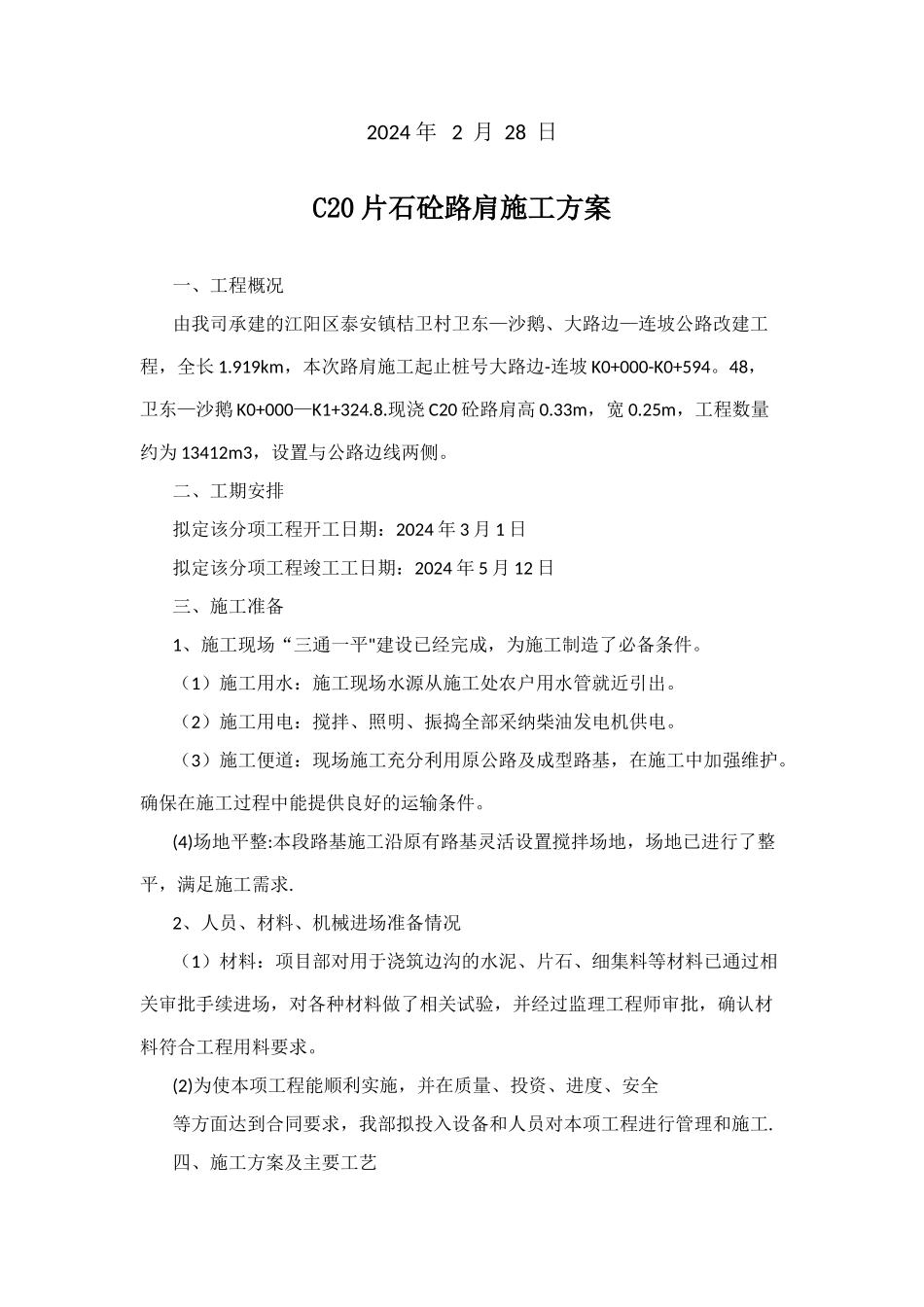

江阳区泰安镇桔卫村卫东-沙鹅、大路边—连坡公路改建工程C20片石砼路肩施工方案四川兴林建设工程有限公司2024 年 2 月 28 日C20 片石砼路肩施工方案一、工程概况由我司承建的江阳区泰安镇桔卫村卫东—沙鹅、大路边—连坡公路改建工程,全长 1
919km,本次路肩施工起止桩号大路边-连坡 K0+000-K0+594
48,卫东—沙鹅 K0+000—K1+324
现浇 C20 砼路肩高 0
33m,宽 0
25m,工程数量约为 13412m3,设置与公路边线两侧
二、工期安排拟定该分项工程开工日期:2024 年 3 月 1 日拟定该分项工程竣工工日期:2024 年 5 月 12 日三、施工准备1、施工现场“三通一平"建设已经完成,为施工制造了必备条件
(1)施工用水:施工现场水源从施工处农户用水管就近引出
(2)施工用电:搅拌、照明、振捣全部采纳柴油发电机供电
(3)施工便道:现场施工充分利用原公路及成型路基,在施工中加强维护
确保在施工过程中能提供良好的运输条件
(4)场地平整:本段路基施工沿原有路基灵活设置搅拌场地,场地已进行了整平,满足施工需求
2、人员、材料、机械进场准备情况(1)材料:项目部对用于浇筑边沟的水泥、片石、细集料等材料已通过相关审批手续进场,对各种材料做了相关试验,并经过监理工程师审批,确认材料符合工程用料要求
(2)为使本项工程能顺利实施,并在质量、投资、进度、安全等方面达到合同要求,我部拟投入设备和人员对本项工程进行管理和施工

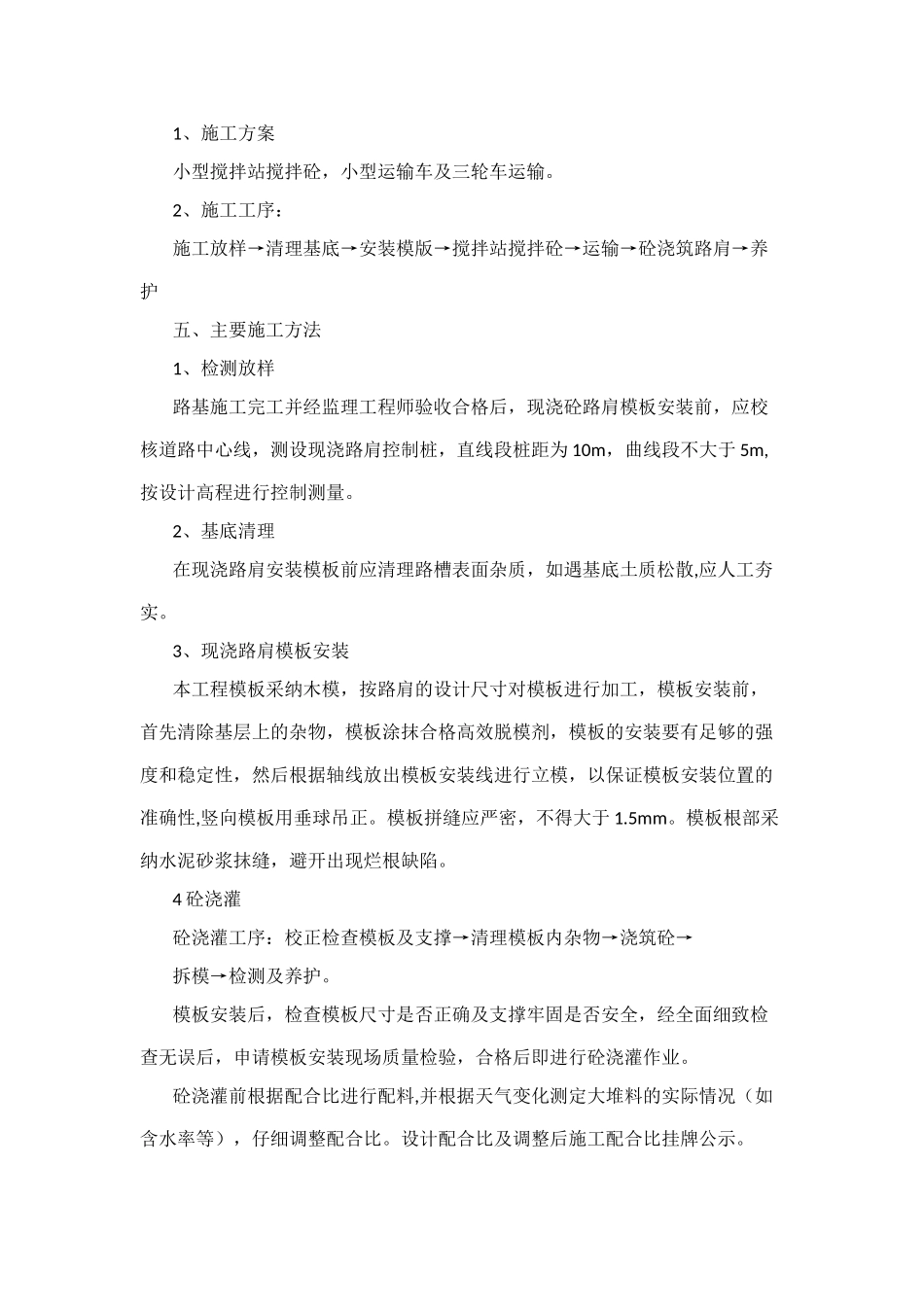

四、施工方案及主要工艺1、施工方案小型搅拌站搅拌砼,小型运输车及三轮车运输
2、施工工序:施工放样→清理基底→安装模版→搅拌站搅拌砼→运输→砼浇筑路肩→养护五、主要施工方法1、检测放样路基施工完工并经监理工程师验收合格后,现浇砼路肩模板安装前,应校核道路中心线,测设现浇路肩控制桩,直线段桩距为 10m,曲线段不大于 5
