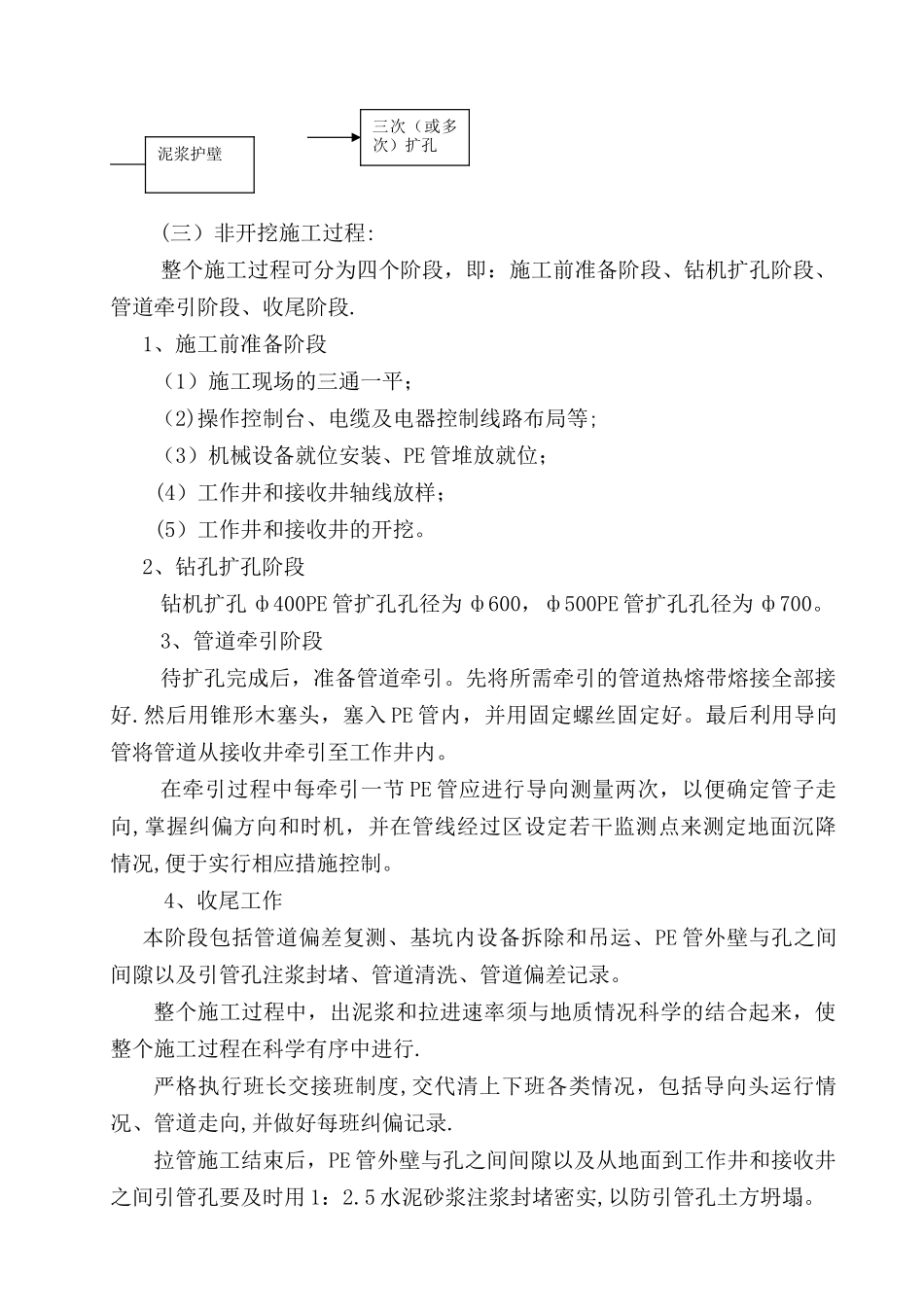

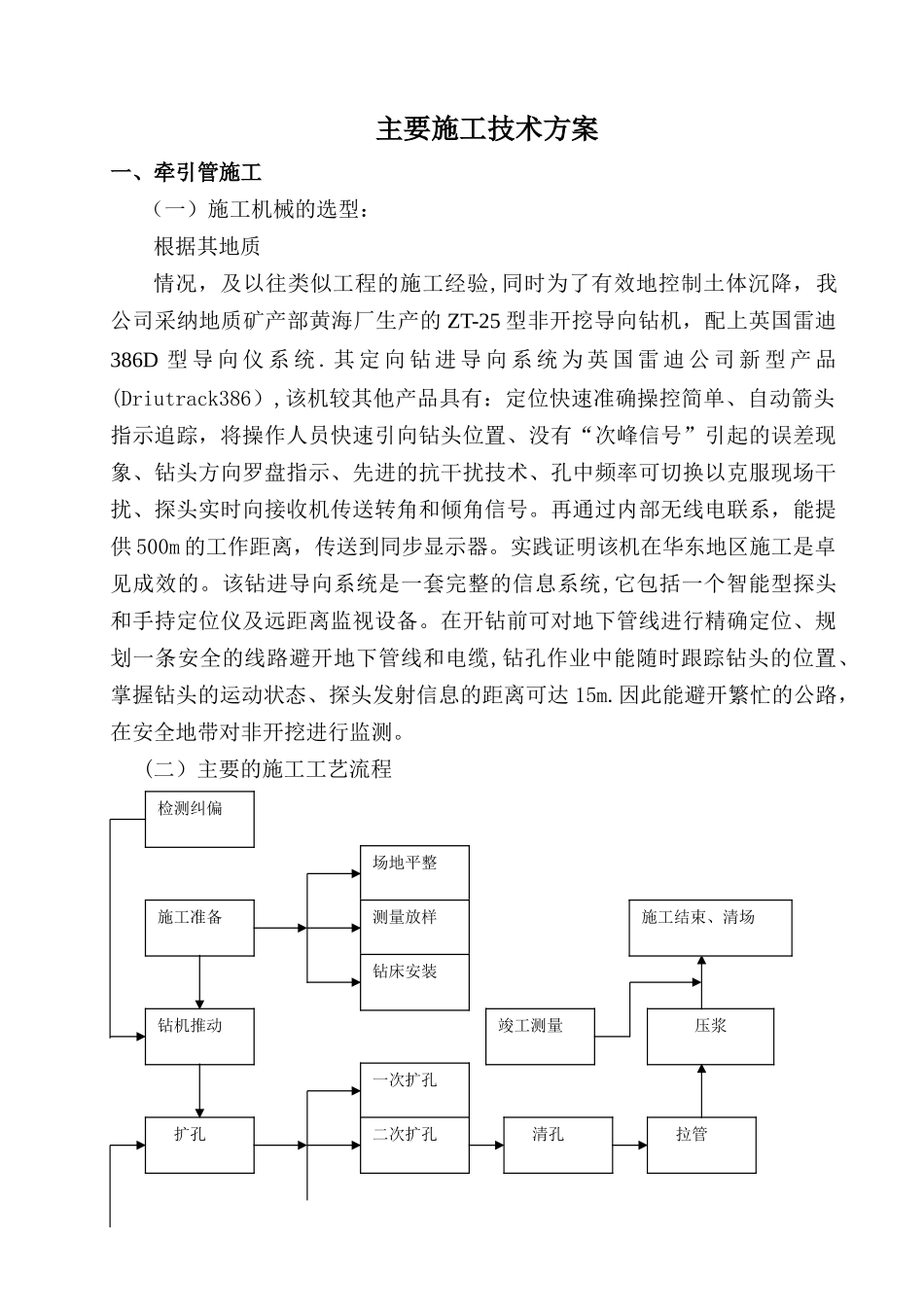

主要施工技术方案一、牵引管施工(一)施工机械的选型:根据其地质情况,及以往类似工程的施工经验,同时为了有效地控制土体沉降,我公司采纳地质矿产部黄海厂生产的 ZT-25 型非开挖导向钻机,配上英国雷迪386D 型 导 向 仪 系 统 . 其 定 向 钻 进 导 向 系 统 为 英 国 雷 迪 公 司 新 型 产 品(Driutrack386),该机较其他产品具有:定位快速准确操控简单、自动箭头指示追踪,将操作人员快速引向钻头位置、没有“次峰信号”引起的误差现象、钻头方向罗盘指示、先进的抗干扰技术、孔中频率可切换以克服现场干扰、探头实时向接收机传送转角和倾角信号。再通过内部无线电联系,能提供 500m 的工作距离,传送到同步显示器。实践证明该机在华东地区施工是卓见成效的。该钻进导向系统是一套完整的信息系统,它包括一个智能型探头和手持定位仪及远距离监视设备。在开钻前可对地下管线进行精确定位、规划一条安全的线路避开地下管线和电缆,钻孔作业中能随时跟踪钻头的位置、掌握钻头的运动状态、探头发射信息的距离可达 15m.因此能避开繁忙的公路,在安全地带对非开挖进行监测。(二)主要的施工工艺流程]检测纠偏场地平整施工准备测量放样一次扩孔钻机推动扩孔钻床安装二次扩孔清孔压浆拉管施工结束、清场竣工测量(三)非开挖施工过程:整个施工过程可分为四个阶段,即:施工前准备阶段、钻机扩孔阶段、管道牵引阶段、收尾阶段.1、施工前准备阶段(1)施工现场的三通一平;(2)操作控制台、电缆及电器控制线路布局等;(3)机械设备就位安装、PE 管堆放就位;(4)工作井和接收井轴线放样; (5)工作井和接收井的开挖。2、钻孔扩孔阶段钻机扩孔 ф400PE 管扩孔孔径为 ф600,ф500PE 管扩孔孔径为 ф700。3、管道牵引阶段待扩孔完成后,准备管道牵引。先将所需牵引的管道热熔带熔接全部接好.然后用锥形木塞头,塞入 PE 管内,并用固定螺丝固定好。最后利用导向管将管道从接收井牵引至工作井内。在牵引过程中每牵引一节 PE 管应进行导向测量两次,以便确定管子走向,掌握纠偏方向和时机,并在管线经过区设定若干监测点来测定地面沉降情况,便于实行相应措施控制。4、收尾工作本阶段包括管道偏差复测、基坑内设备拆除和吊运、PE 管外壁与孔之间间隙以及引管孔注浆封堵、管道清洗、管道偏差记录。整个施工过程中,出泥浆和拉进速率须与地质情况科学的结合起来,使整个施工过程在科学有序中进行.严格执行班长交接班制度...
