特别过程、重要工序质量保证措施为贯彻中建系统的质量理念,根据公司下达的《质量管理手册》及《项目策划书》,严格执行国家、行业、地方标准法律规范、操作规程,特制定以下适用于 XX 工程的“工程质量特别过程、重要工序质量保证措施”,以确保本工程的特别过程、重要工序的质量处于受控状态:本质量保证措施主要从模板工程、钢筋工程、混凝土工程、大体积混凝土、砌筑工程、钢结构工程、焊接质量、直螺纹套丝加工及连接、防水施工等方面着手
一、模板工程质量保证措施 1、 材料控制 1
1 模板必须满足结构工程周转使用、混凝土侧压力的要求,从而确保在施工中模板不变形、不错位、不胀模
2 模板的制作必须板面平整,无翘曲、无卷边、无毛刺
2、操作过程控制 2
1 模板与混凝土的接触面应清理洁净,隔离剂涂刷均匀
2 在模板安装过程中,加固用的穿墙螺栓必须具备足够强度,且安装时螺杆上螺栓必须拧紧
3 当混凝土强度达到拆模强度后,由技术负责人签发拆模令,方可脱模,以确保脱模后混凝土表面及其棱角不被损坏
3、成品保护 3
1 模板应及时清理、清理时将模板适当后退,然后彻底清理,并对模板及相关部件进行检查、校正、紧固和修理
2 混凝土脱模后及时进行养护
3 安装前检查模板的杂物、浮浆清理情况、板面修整情况、脱模剂涂刷情况等
4 施工时,留置墙、柱、梁的同条件试块,试块强度达到规定要求再予拆模
5 拆模后,及时对模板及缝隙进行彻底清理
6 按下表要求对木模板翻模体系进行质量控制

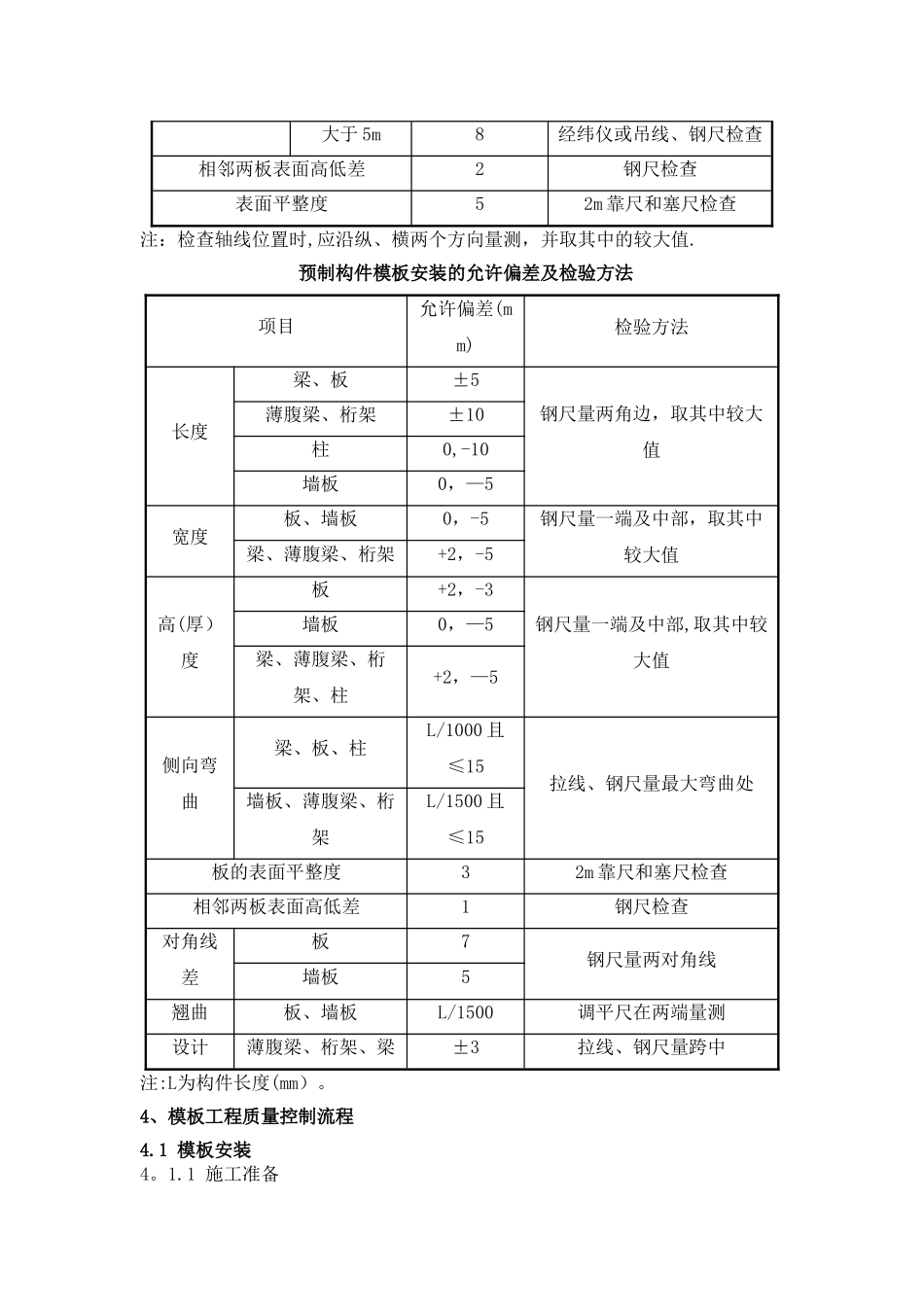

现浇结构模板安装的允许偏差及检验方法项目允许偏差(mm)检验方法轴线位置5钢尺检查底模上表面标高±5水准仪或拉线、钢尺检查截面内部尺寸基础±10钢尺检查柱、墙、梁+4,—5钢尺检查层高垂直度不大于 5m6经纬仪或吊线、钢尺检查大于 5m8经纬仪或吊线、钢尺检查相邻两板表面高低差2钢尺检查表面
