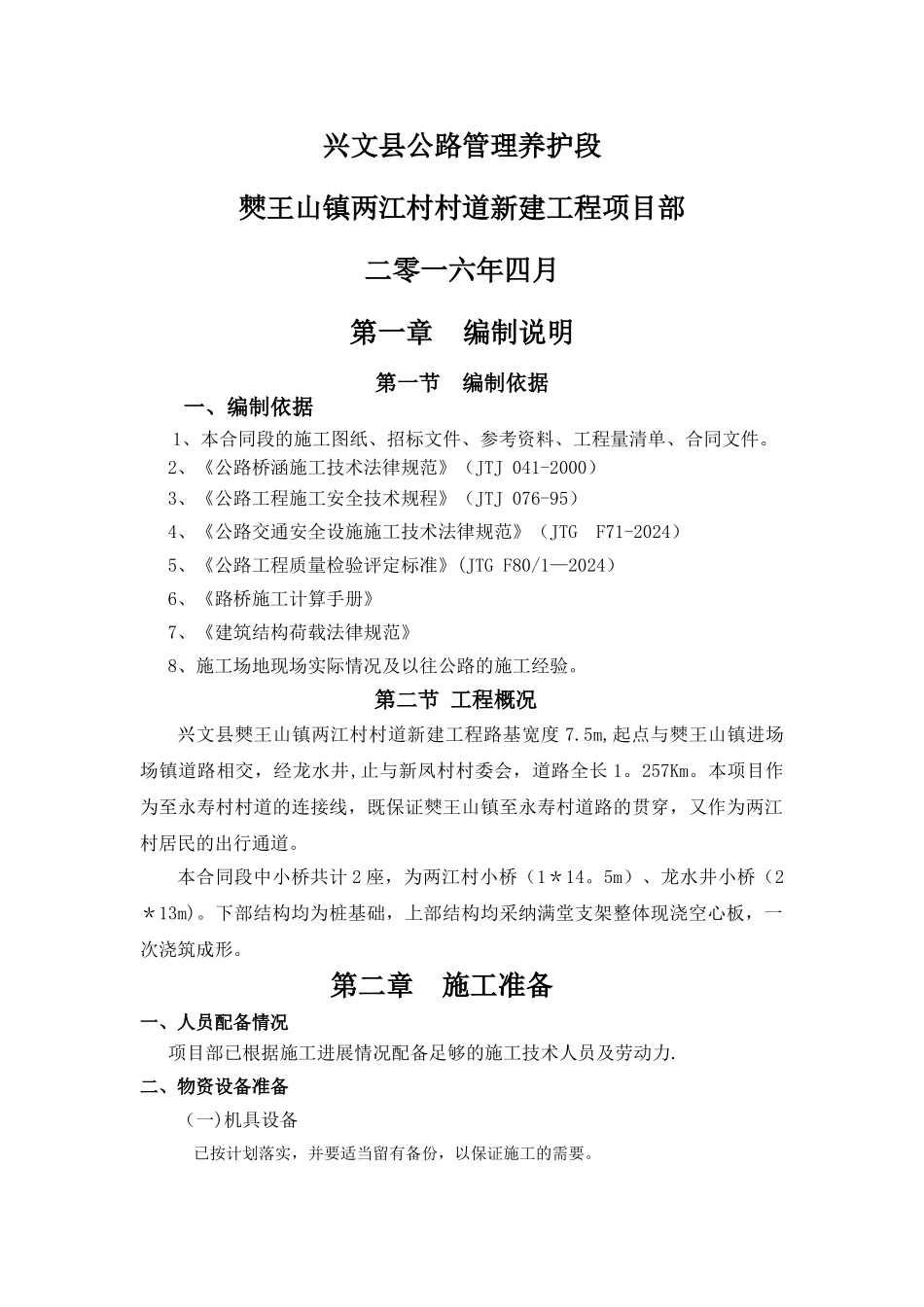

兴文县僰王山镇两江村村道新建工程现浇空心板梁施工方案兴文县公路管理养护段僰王山镇两江村村道新建工程项目部二零一六年四月第一章编制说明第一节 编制依据一、编制依据1、本合同段的施工图纸、招标文件、参考资料、工程量清单、合同文件
2、《公路桥涵施工技术法律规范》(JTJ 041-2000)3、《公路工程施工安全技术规程》(JTJ 076-95)4、《公路交通安全设施施工技术法律规范》(JTG F71-2024)5、《公路工程质量检验评定标准》(JTG F80/1—2024)6、《路桥施工计算手册》7、《建筑结构荷载法律规范》8、施工场地现场实际情况及以往公路的施工经验
第二节 工程概况兴文县僰王山镇两江村村道新建工程路基宽度 7
5m,起点与僰王山镇进场场镇道路相交,经龙水井,止与新凤村村委会,道路全长 1
本项目作为至永寿村村道的连接线,既保证僰王山镇至永寿村道路的贯穿,又作为两江村居民的出行通道
本合同段中小桥共计 2 座,为两江村小桥(1*14
5m)、龙水井小桥(2*13m)
下部结构均为桩基础,上部结构均采纳满堂支架整体现浇空心板,一次浇筑成形
第二章 施工准备一、人员配备情况 项目部已根据施工进展情况配备足够的施工技术人员及劳动力
二、物资设备准备(一)机具设备 已按计划落实,并要适当留有备份,以保证施工的需要
工程项目机具设备名称型号单位数量桥梁工程挖掘机EX300台1吊车20T台1装载机ZL-50台1电焊机BX-300台8钢筋弯曲机GYJ6—40台2钢筋切断机G Q40D台2切割机台1发电机50KW台2汽车20T梁1插入振动器LH5台4(二)材料钢筋原材料已进场,满足施工需要
砼采纳商品砼,已与砼拌和站签定协议,要求保证砼的及时供应
三、现场准备进场后,将迅速展开施工现场准备工作,主要做好以下几项工作:1、详细踏勘现场的地形、地质,了解当地的风情、文
