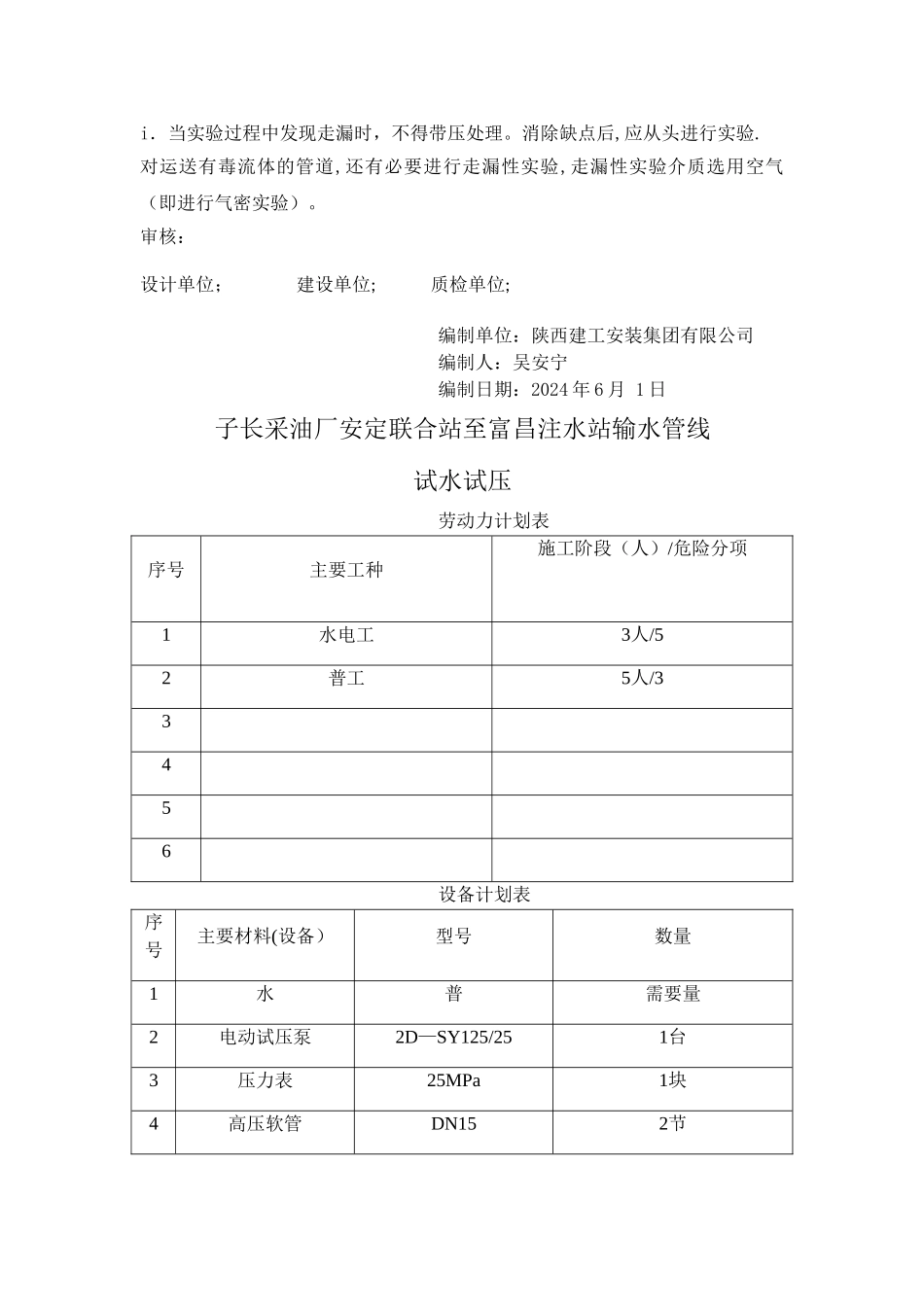

玻璃钢管道试压方案工程名称:子长采油厂安定联合站至富昌注水站输水管线编制单位:陕西建工安装集团有限公司编制日期:2024 年 6 月 1 日 为了节约玻璃钢输水管试压吹扫时间,提高试压吹扫合格率,管道试压、吹扫工作按体系、片区、压力等级进行,试压、吹扫前有必要编制计划指导施工
根据管道试压和冲刷程序执行总包商的规则;依据子长采油厂安定联合站至富昌注水站输水管线工程施工图编制试压方案
玻璃钢管道的试压冲洗方案1、压力实验时,无关人员不得进入试压区域
压力 MPa 实验结束、泄压前不得在管道上进行修补
2、压力实验前,应具有下列条件:a.实验范围内的管道设备工程除涂漆、绝热外,已按规划图纸悉数完结,设备质量符合有关规则
b.焊缝和其它待检部位没有涂漆和绝热
c.管道上的膨胀节已设置了临时束缚设备
d.实验用压力表现已校验,并在周期内,其精度不得低于 1
5 级,表的满刻度值应为被测最大压力的 1
e.符合压力实验要求的液体或气体已备齐
f.按实验要求,管道现已加固
g.待试管道与无关体系已用盲板或采纳其它办法离隔
h.待试管道上的安全阀及仪表元件等现已拆下或加以阻隔
i.实验计划现已赞同,并进行了技能交底
3、水压试验
采纳注水站两台已安装好的泵加水,打压至管道工作压力(操作过程中要打开排水阀排气),后缓慢升压至设计压力的 1
25 倍后停泵,观察 4 小时,压降值不超过试验压力的 1%,且管口没有渗漏现象时
管口试压即为合格
若压降降低较快
说明密封效果不佳 ,需重新安装,以确保整个管道系统总体试压成功
试压时,安排人员对全线进行巡线,如发现有漏点,泄压后对漏点进行修补,修补合格后,再次进行试压,直到合格为止

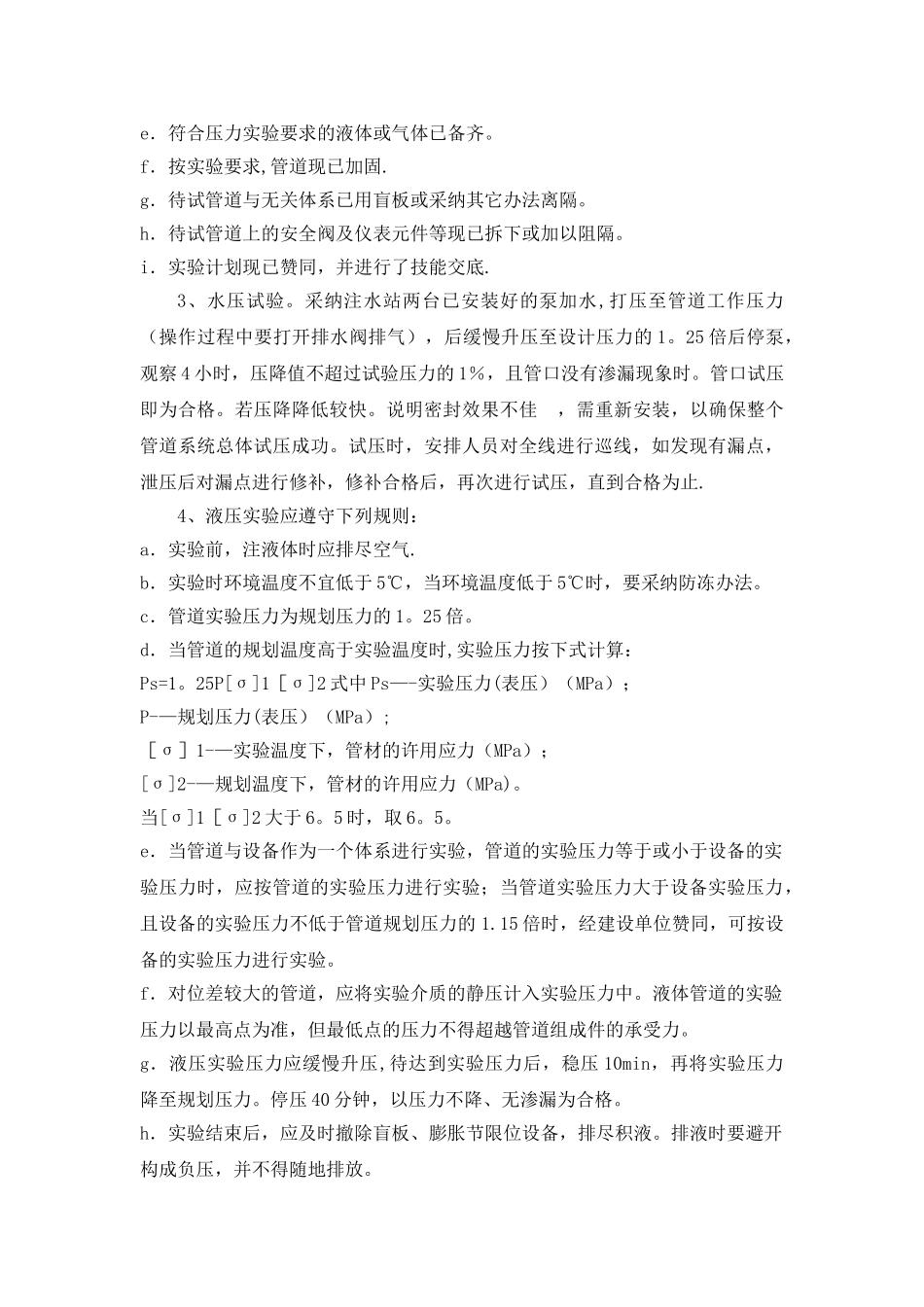

4、液压实验应遵守下列规则:a.实验前,注液体时应排尽空气
b.实验时环境温度不宜低于 5℃,当环境温度低于 5℃时,要采纳防冻办法
c.管道实验压力为规划
