玻璃铝板幕墙专项方案编制人: 审核人: 批准人: 湖北弘毅建筑装饰工程有限公司2010 年 3 月 2 日玻璃、铝板幕墙安装方案一、施工工艺流程1.建筑物或构筑物外轮廓测量 1

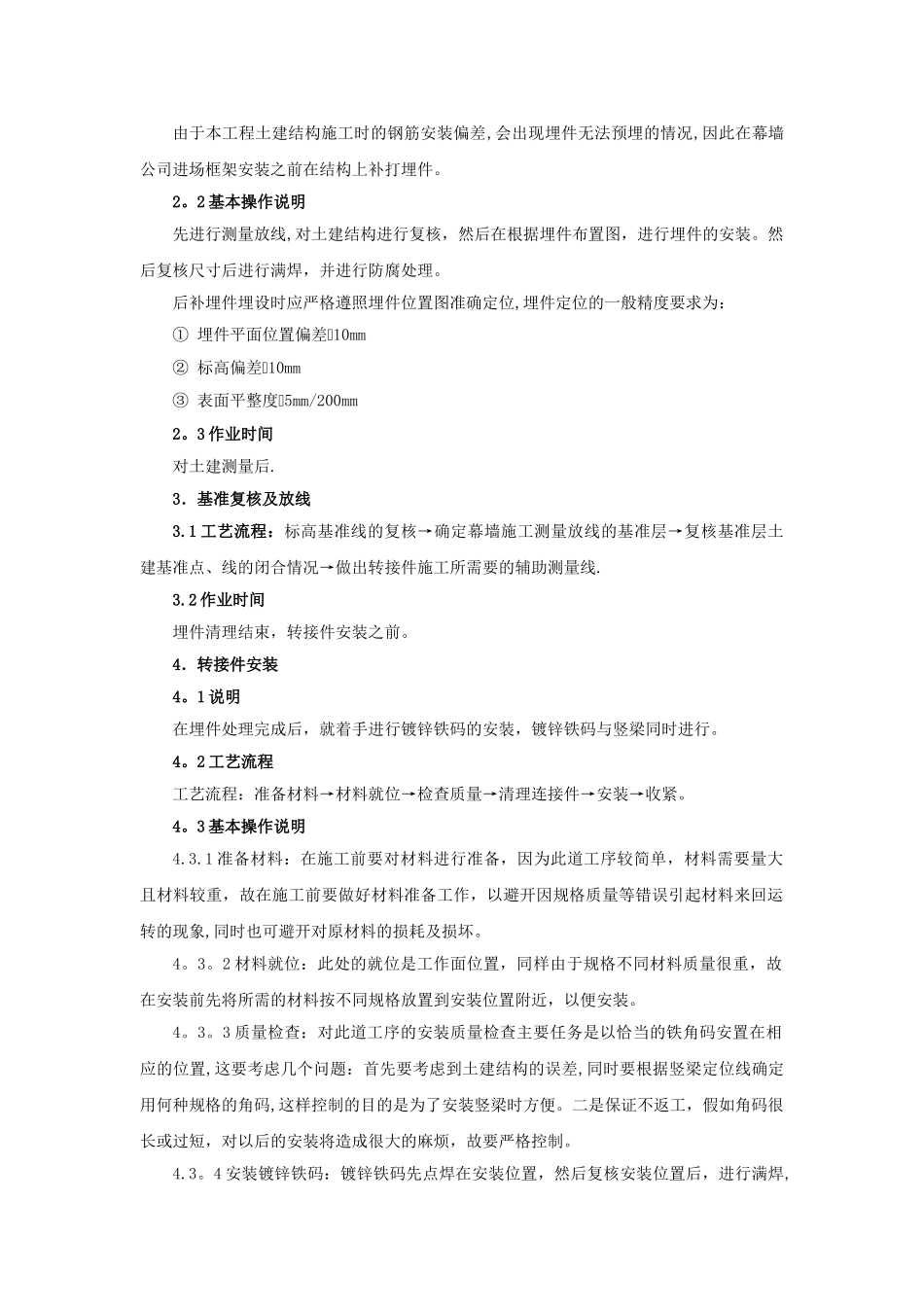

1 说明由于幕墙的高精级的特征,所有对土建的要求就相对提高(土建施工的误差与建筑结构的难易,施工单位的水平等有着密切关系),这就造成了幕墙施工与土建误差的矛盾
而解决这一矛盾的唯一途径就是幕墙施工单位对结构误差进行调整,这就需要我们对主体已完或局部完成的建筑物进行外轮廓测量,根据测量结果确定幕墙的调整处理方法,提供给设计室作出设计更改
2.埋件安装2
1 说明由于本工程土建结构施工时的钢筋安装偏差,会出现埋件无法预埋的情况,因此在幕墙公司进场框架安装之前在结构上补打埋件
2 基本操作说明先进行测量放线,对土建结构进行复核,然后在根据埋件布置图,进行埋件的安装
然后复核尺寸后进行满焊,并进行防腐处理
后补埋件埋设时应严格遵照埋件位置图准确定位,埋件定位的一般精度要求为:① 埋件平面位置偏差10mm② 标高偏差10mm③ 表面平整度5mm/200mm2
3 作业时间对土建测量后
3.基准复核及放线3
1 工艺流程:标高基准线的复核→确定幕墙施工测量放线的基准层→复核基准层土建基准点、线的闭合情况→做出转接件施工所需要的辅助测量线
2 作业时间埋件清理结束,转接件安装之前
4.转接件安装 4
1 说明在埋件处理完成后,就着手进行镀锌铁码的安装,镀锌铁码与竖梁同时进行
2 工艺流程工艺流程:准备材料→材料就位→检查质量→清理连接件→安装→收紧
3 基本操作说明4
1 准备材料:在施工前要对材料进行准备,因为此道工序较简单,材料需要量大且材料较重,故在施工前要做好材料准备工作,以避开因规格质量等错误引起材料来回运转的现象,同时也可避开对原材料的损耗及损坏
2 材料就位:此处
