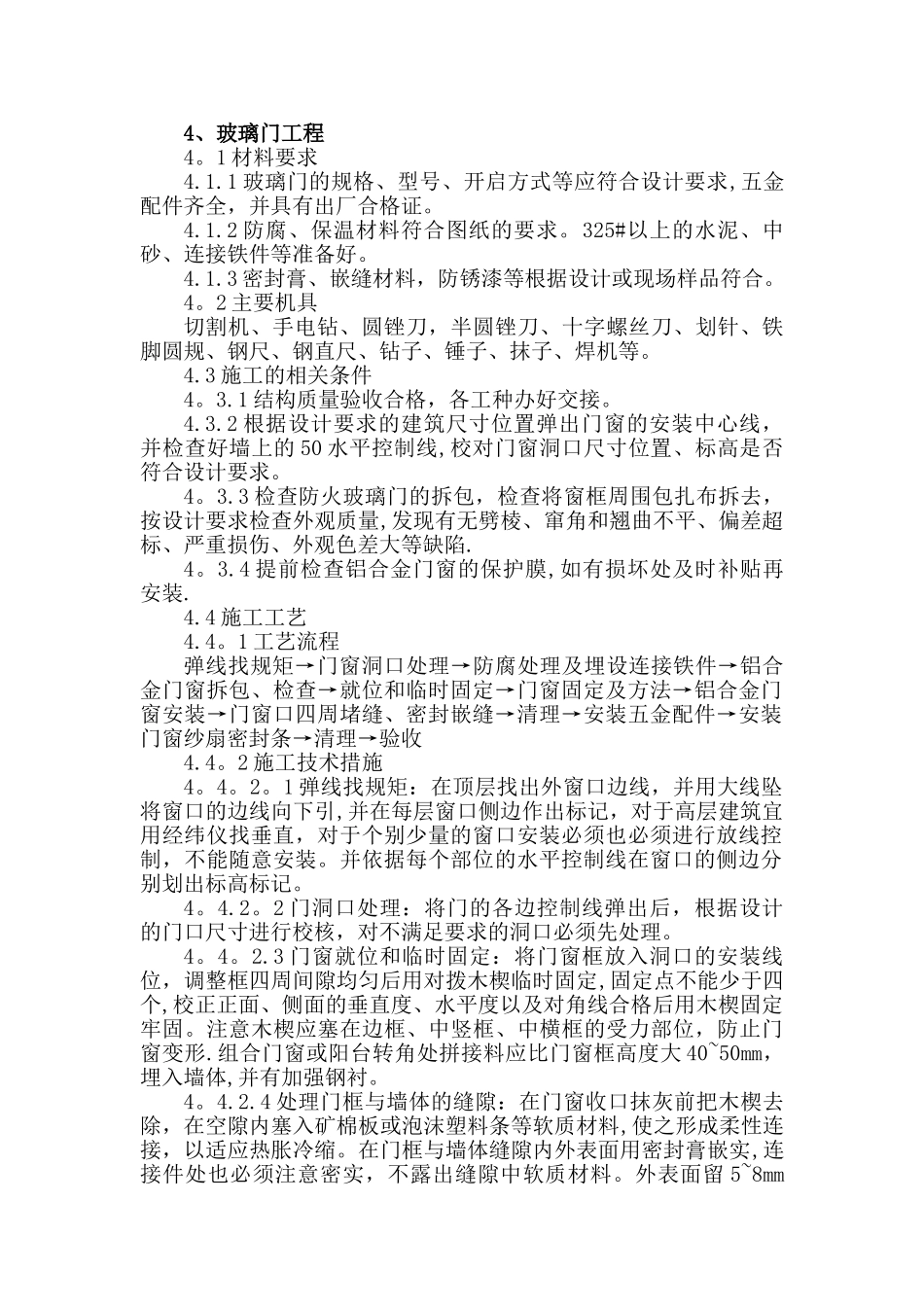

4、玻璃门工程4
1 材料要求4
1 玻璃门的规格、型号、开启方式等应符合设计要求,五金配件齐全,并具有出厂合格证
2 防腐、保温材料符合图纸的要求
325#以上的水泥、中砂、连接铁件等准备好
3 密封膏、嵌缝材料,防锈漆等根据设计或现场样品符合
2 主要机具切割机、手电钻、圆锉刀,半圆锉刀、十字螺丝刀、划针、铁脚圆规、钢尺、钢直尺、钻子、锤子、抹子、焊机等
3 施工的相关条件4
1 结构质量验收合格,各工种办好交接
2 根据设计要求的建筑尺寸位置弹出门窗的安装中心线,并检查好墙上的 50 水平控制线,校对门窗洞口尺寸位置、标高是否符合设计要求
3 检查防火玻璃门的拆包,检查将窗框周围包扎布拆去,按设计要求检查外观质量,发现有无劈棱、窜角和翘曲不平、偏差超标、严重损伤、外观色差大等缺陷
4 提前检查铝合金门窗的保护膜,如有损坏处及时补贴再安装
4 施工工艺4

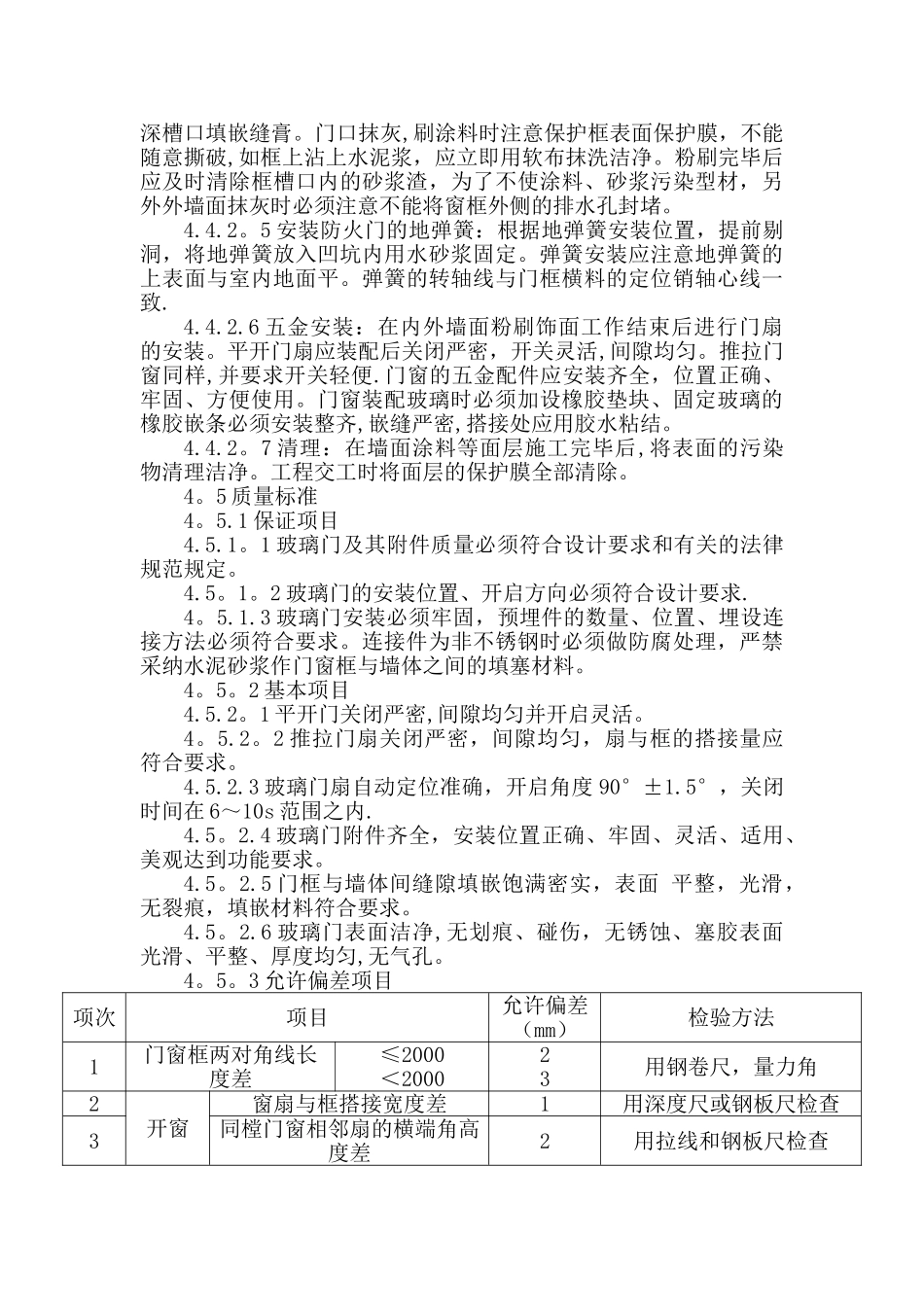

1 工艺流程弹线找规矩→门窗洞口处理→防腐处理及埋设连接铁件→铝合金门窗拆包、检查→就位和临时固定→门窗固定及方法→铝合金门窗安装→门窗口四周堵缝、密封嵌缝→清理→安装五金配件→安装门窗纱扇密封条→清理→验收4
2 施工技术措施4
1 弹线找规矩:在顶层找出外窗口边线,并用大线坠将窗口的边线向下引,并在每层窗口侧边作出标记,对于高层建筑宜用经纬仪找垂直,对于个别少量的窗口安装必须也必须进行放线控制,不能随意安装
并依据每个部位的水平控制线在窗口的侧边分别划出标高标记
2 门洞口处理:将门的各边控制线弹出后,根据设计的门口尺寸进行校核,对不满足要求的洞口必须先处理
3 门窗就位和临时固定:将门窗框放入洞口的安装线位,调整框四周间隙均匀后用对拨木楔临时固定,固定点不能少于四个,校正正面、侧面的垂直度、水平度以及对角线合格后用
