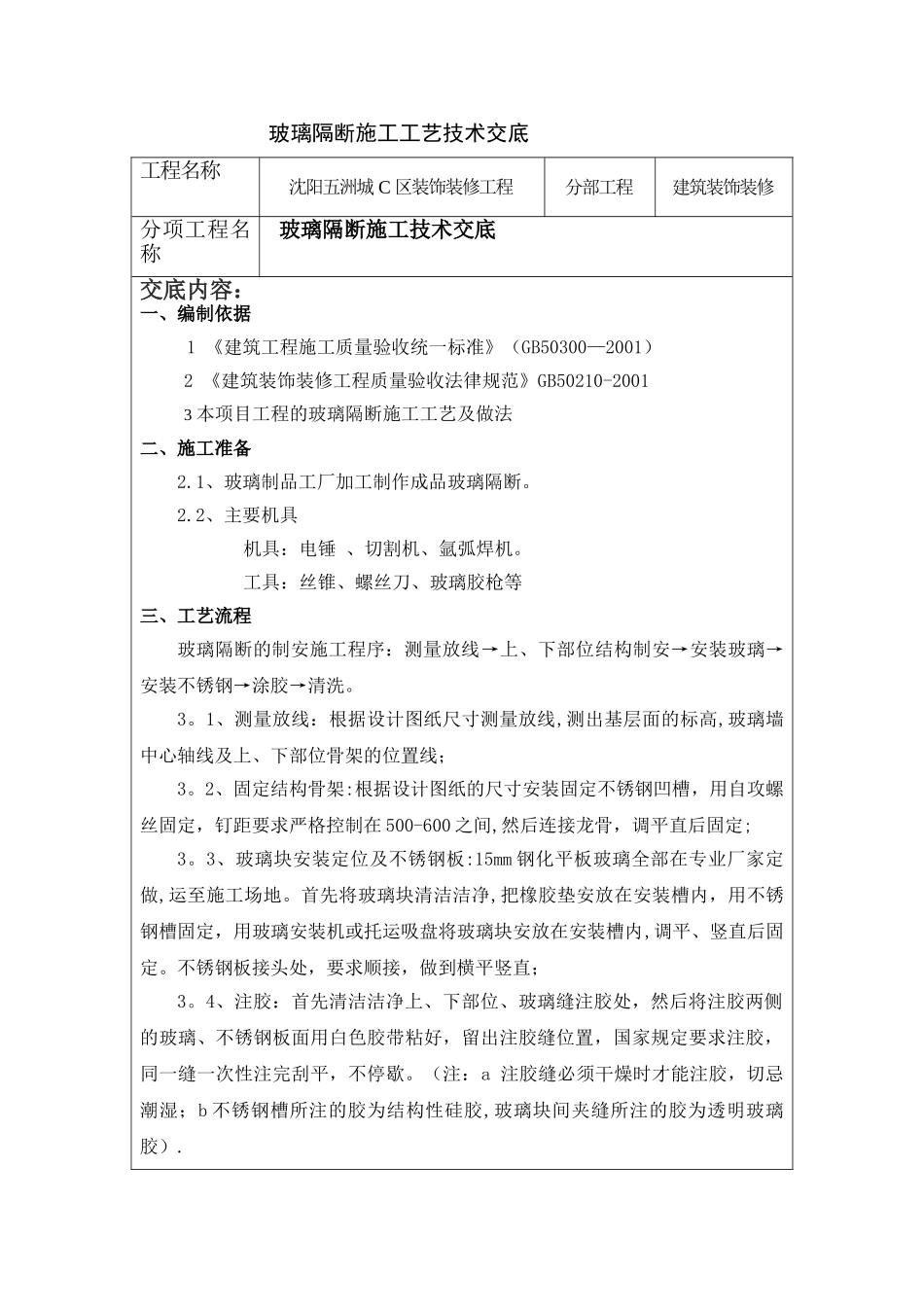

玻璃隔断施工工艺技术交底工程名称沈阳五洲城 C 区装饰装修工程分部工程建筑装饰装修分项工程名称玻璃隔断施工技术交底交底内容:一、编制依据1 《建筑工程施工质量验收统一标准》(GB50300—2001)2 《建筑装饰装修工程质量验收法律规范》GB50210-20013 本项目工程的玻璃隔断施工工艺及做法二、施工准备 2
1、玻璃制品工厂加工制作成品玻璃隔断
2、主要机具机具:电锤 、切割机、氩弧焊机
工具:丝锥、螺丝刀、玻璃胶枪等三、工艺流程玻璃隔断的制安施工程序:测量放线→上、下部位结构制安→安装玻璃→安装不锈钢→涂胶→清洗
1、测量放线:根据设计图纸尺寸测量放线,测出基层面的标高,玻璃墙中心轴线及上、下部位骨架的位置线;3
2、固定结构骨架:根据设计图纸的尺寸安装固定不锈钢凹槽,用自攻螺丝固定,钉距要求严格控制在 500-600 之间,然后连接龙骨,调平直后固定;3
3、玻璃块安装定位及不锈钢板:15mm 钢化平板玻璃全部在专业厂家定做,运至施工场地
首先将玻璃块清洁洁净,把橡胶垫安放在安装槽内,用不锈钢槽固定,用玻璃安装机或托运吸盘将玻璃块安放在安装槽内,调平、竖直后固定
不锈钢板接头处,要求顺接,做到横平竖直;3
4、注胶:首先清洁洁净上、下部位、玻璃缝注胶处,然后将注胶两侧的玻璃、不锈钢板面用白色胶带粘好,留出注胶缝位置,国家规定要求注胶,同一缝一次性注完刮平,不停歇
(注:a 注胶缝必须干燥时才能注胶,切忌潮湿;b 不锈钢槽所注的胶为结构性硅胶,玻璃块间夹缝所注的胶为透明玻璃胶)
5、清洁卫生:将安装好的玻璃块用专用的玻璃清洁剂清洗洁净
(切勿用酸性溶液清洗)

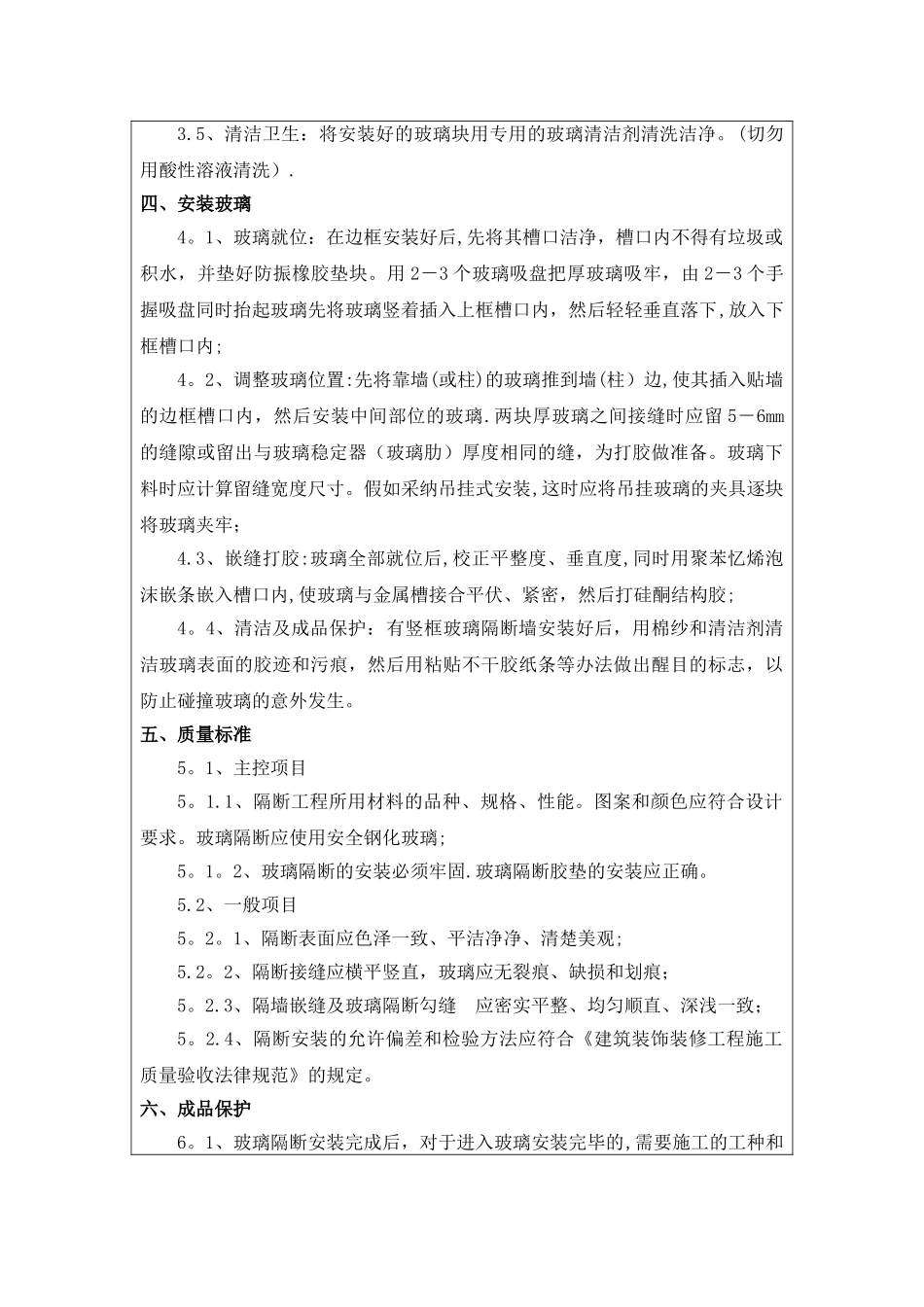

四、安装玻璃4
1、玻璃就位:在边框安装好后,先将其槽口洁净,槽口内不得有垃圾或积水,并垫好防振橡胶垫块
用 2-3 个玻璃吸盘把厚玻璃吸牢,由 2-3 个手握吸盘同时抬起玻璃先将玻璃竖着插入上
