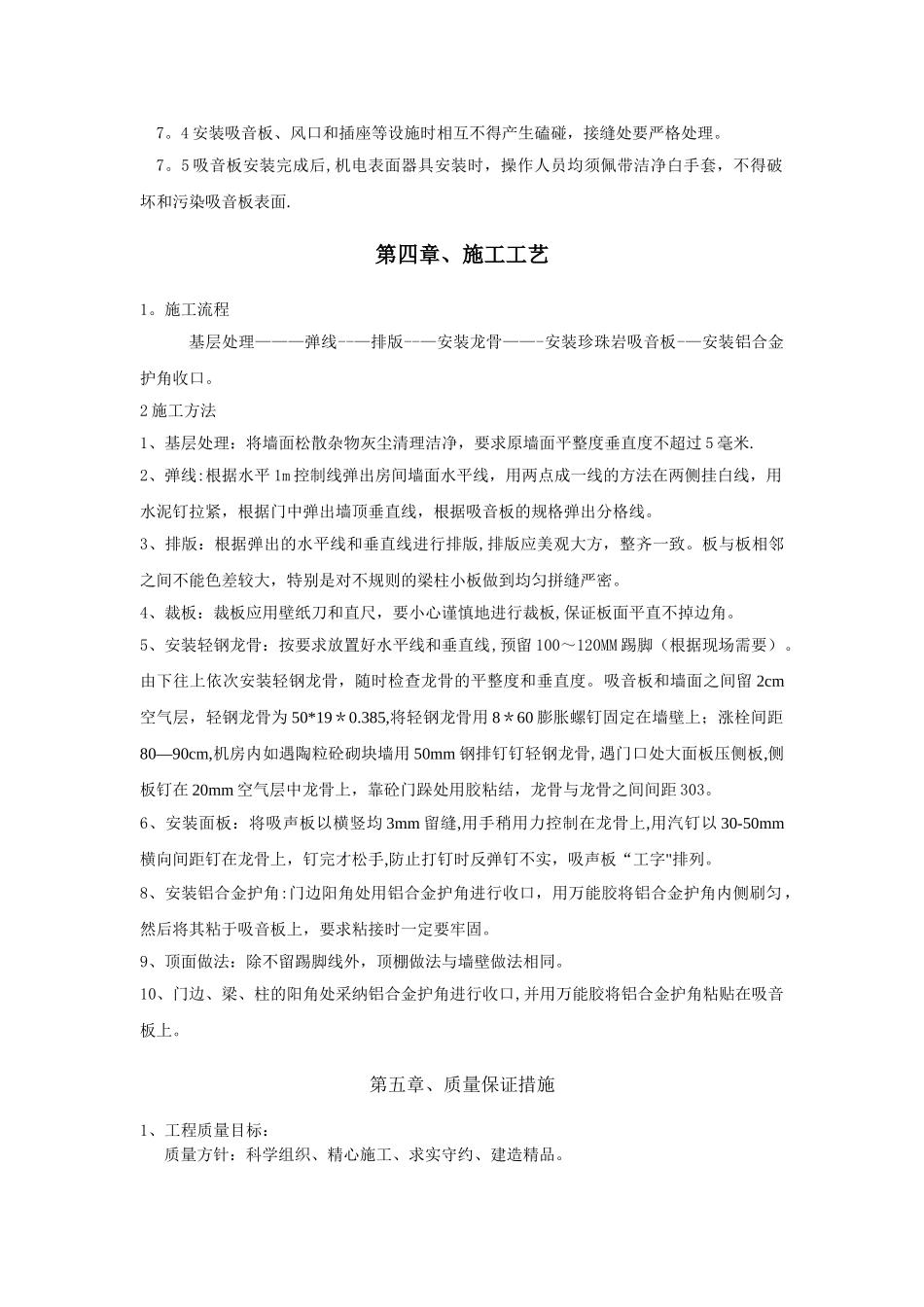

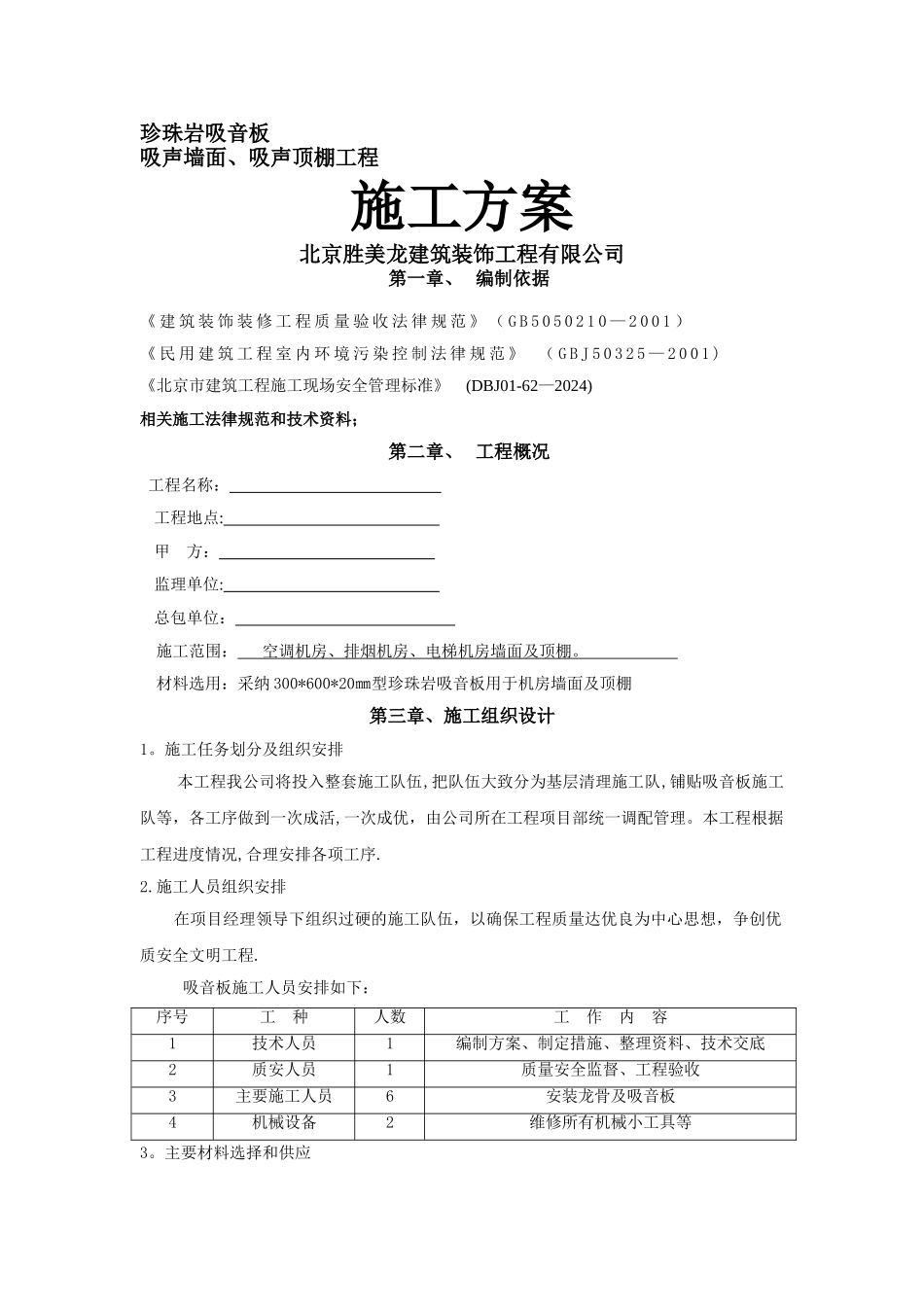

珍珠岩吸音板 吸声墙面、吸声顶棚工程施工方案北京胜美龙建筑装饰工程有限公司第一章、 编制依据《 建 筑 装 饰 装 修 工 程 质 量 验 收 法 律 规 范 》 ( G B 5 0 5 0 2 1 0 — 2 0 0 1 )《 民 用 建 筑 工 程 室 内 环 境 污 染 控 制 法 律 规 范 》 ( G B J 5 0 3 2 5 — 2 0 0 1 )《北京市建筑工程施工现场安全管理标准》 (DBJ01-62—2024)相关施工法律规范和技术资料;第二章、 工程概况 工程名称: 工程地点: 甲 方: 监理单位: 总包单位: 施工范围: 空调机房、排烟机房、电梯机房墙面及顶棚。 材料选用:采纳 300*600*20㎜型珍珠岩吸音板用于机房墙面及顶棚第三章、施工组织设计1。施工任务划分及组织安排本工程我公司将投入整套施工队伍,把队伍大致分为基层清理施工队,铺贴吸音板施工队等,各工序做到一次成活,一次成优,由公司所在工程项目部统一调配管理。本工程根据工程进度情况,合理安排各项工序.2.施工人员组织安排 在项目经理领导下组织过硬的施工队伍,以确保工程质量达优良为中心思想,争创优质安全文明工程.吸音板施工人员安排如下:序号工 种人数工 作 内 容1技术人员1编制方案、制定措施、整理资料、技术交底2质安人员1质量安全监督、工程验收3主要施工人员6安装龙骨及吸音板4机械设备2维修所有机械小工具等3。主要材料选择和供应1。材料性能珍珠岩吸音板吸声频谱高;防火 A 级,化学稳定性好,长期使用不变质变色,防潮。安装使用无毒无害,无纤维污染,轻质、表面平整、体积密度等各项指标均符合 JC/T430—1991 标准2.技术性能 本产品执行国家标准:JC/T670-2024《混响室吸声系数》GB6566-2001《建筑材料放射性核素限量》.3。辅助材料配套膨胀螺栓及轻钢龙骨、气订、铝合金护角。4。设备机械配备对该工程的施工计划投入以下机械设备及工具:序号名称规格单位数量1电动手枪钻/把22电锤/把33配电箱/套24零星工具//若干5、材料进场要求5。1 材料进场运到指定地点进行验收,核对材料出场证明、及相关资料.5.2 材料应干燥、平整、无明显质量问题。6、施工条件吸音板安装前,应昨完屋面、砌体施工、顶棚和墙面的施工项目,并保证基层平洁净净。已确定灯位、通风口及各种照明孔口、插座的位置,管道保温结束。作完前道工序后应及时完成前道工序的验收.1 米标高控制线在墙、柱上,安装现场保持干燥,地面经过清理,无积水,无灰...
