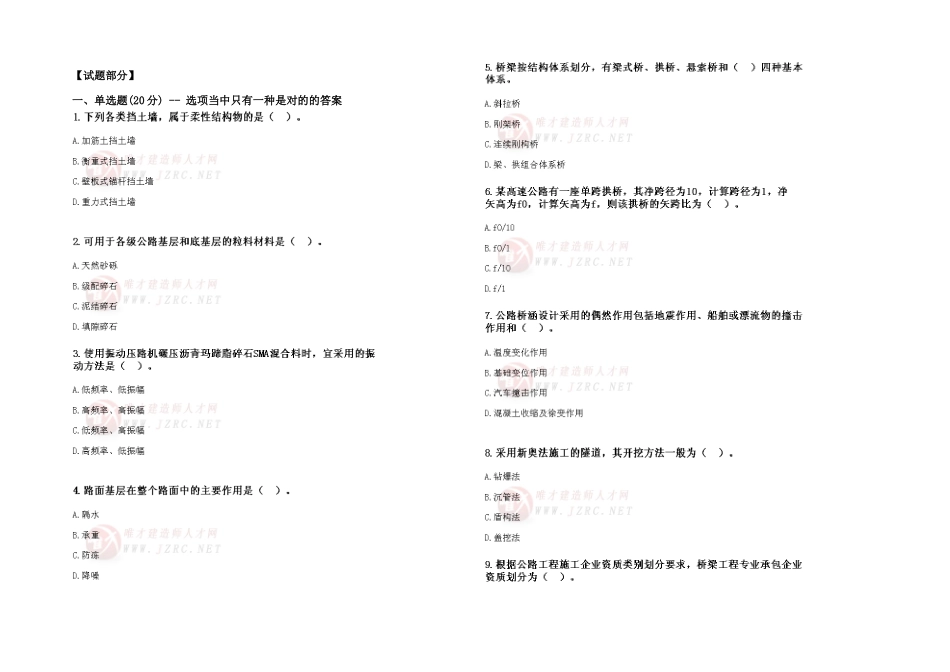

【试题部分】一、单选题(20 分) -- 选项当中只有一种是对的的答案三、案例解析题(100 分) -- 顾客在提交试卷后,根据该题的答案和解析进行自我评分背景资料:某高速公路特大桥为变截面预应力混凝土持续刚构桥,其桥跨布置为 70m+4×120m+70m
主梁采用箱形截面,墩身为空心墩,墩高 50~75m
桥墩采用群桩基础,平均桩长约 60m(见示意图)
施工单位为本桥配置了如下重要施工机械和设备:反循环钻机、混凝土高压泵、混凝土搅拌站、塔吊、载人电梯、悬臂式掘进机、架桥机、预应力张拉成套设备、爬模设备、钢模板、钢护筒、挂篮设备
3#桥墩在施工到 40m 高度时,作业人员为了以便施工,自己拆除了部分安全防护设施
另有作业人员携带加工好的部分箍筋乘电梯到墩顶施工
按高处作业的分级规定,该桥 2#桥墩施工属于哪一级
患有哪些疾病的人员不适合在本桥墩作业
该桥墩的作业人员应配置哪些个人安全防护设施
指出 3#墩作业人员的错误做法
根据示意图,阐明施工单位配置的施工机械和设备分别用于本桥哪些部位的施工
哪些设备不合用于本桥施工
本桥变截面箱梁宜采用什么措施施工
本桥承台属于高桩承台还是低桩承台
背景资料:某施工企业承包了一段 36
8km 的四车道高速公路沥青混凝土路面工程,路面单幅宽 11
路面构造型式为:基层为两层 18cm 的石灰粉煤灰稳定碎石,底基层为一层 18cm 的石灰粉煤灰稳定碎石;沥青混凝土面层为 7cm 的下面层,6cm 的中面层和 5cm 的 SMA 表面层;桥上只铺 5cm 的 SMA 表面层,随道内为水泥混凝十路面
项目经理部人员进场后,完毕了经理部的建设和设备的进场工作
施工平面布置示意图如下
协议规定沥青材料由业主提供,地方材料由施工单位自采
材料管理人员在查看过料场、进行了价格比选后,就开始进料
