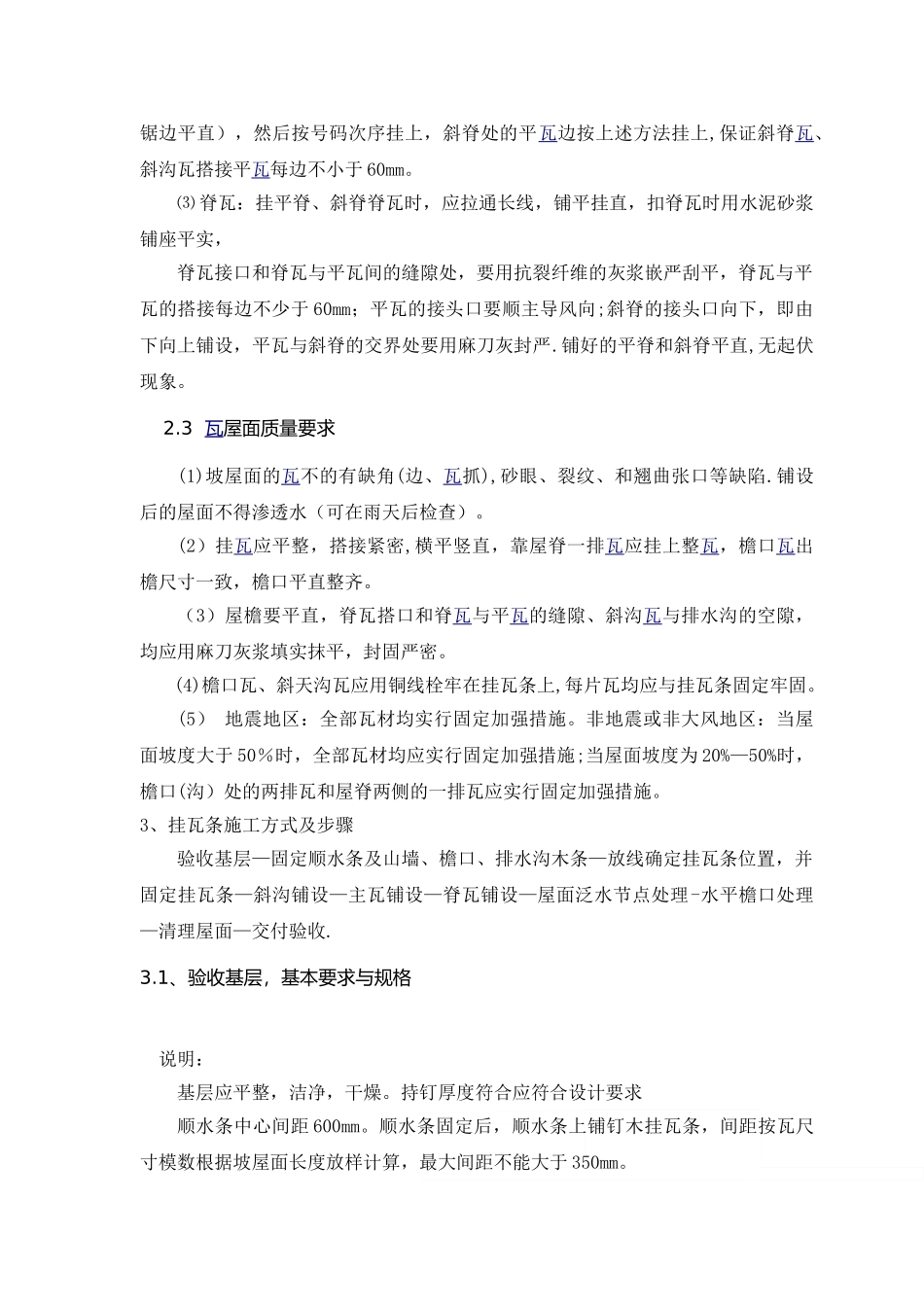

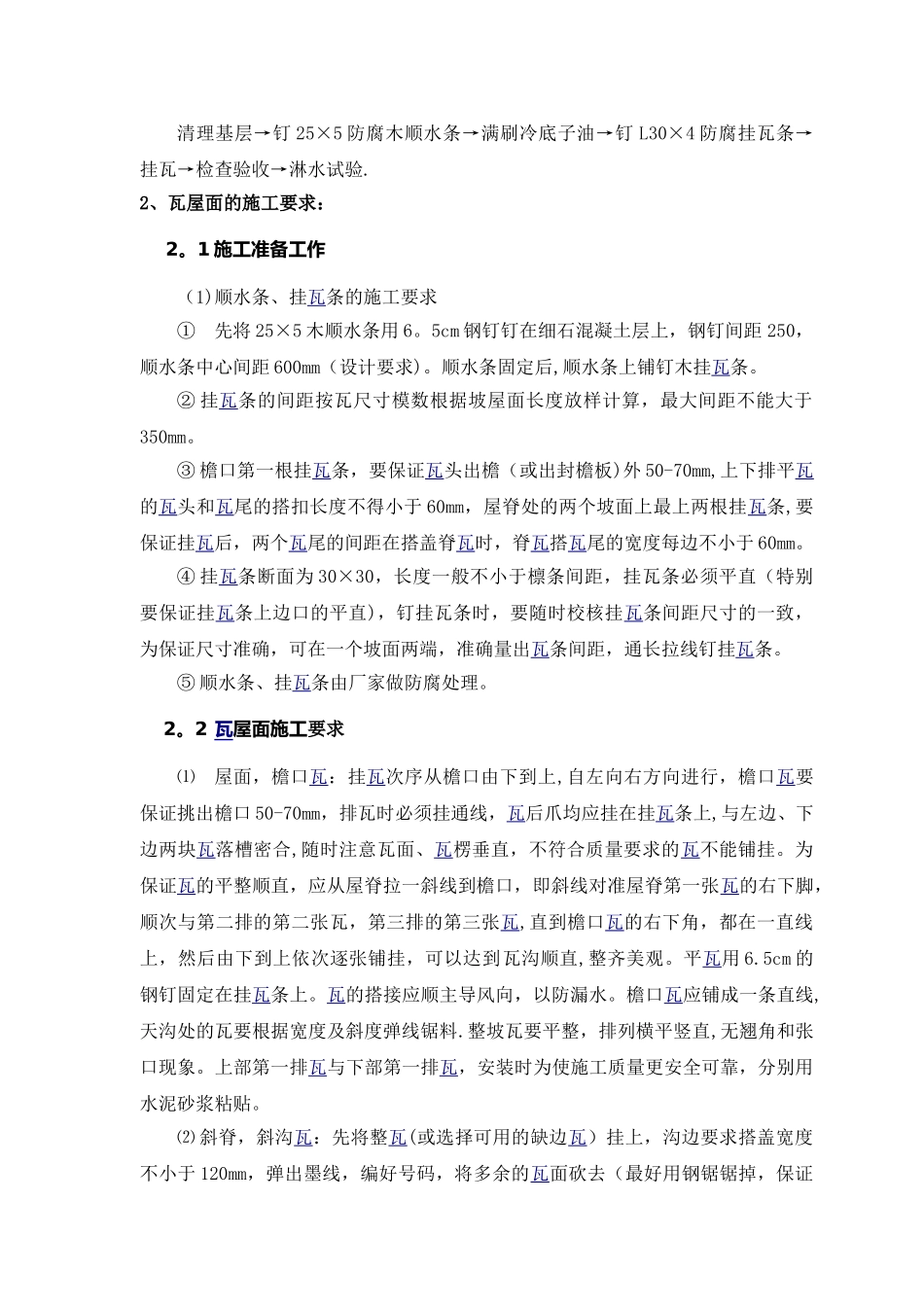

滨海北塘 20-2 地块坡屋面挂瓦专项施工方案一、工程概况工程名称:滨海北塘 20-2 地块工程建设单位:天津滨海北塘房地产开发经营有限公司监理单位:天津市方兴工程建设监理有限公司设计单位:中国建筑上海设计讨论院有限公司施工单位:中铁十八局第三工程有限公司工程地点:天津市滨海新区北塘核心区,西临洞庭路,东临次干路二,北临支路二十四,南临支路七工程难点:本工程屋面坡度较大.斜板顶面设有老虎窗、出屋面烟囱,结构较复杂,细部节点较多,施工难度较大,在施工过程中对屋脊梁、檐口、老虎窗、汇(分)水线起止点等部位的标高必须精确控制;对于、坡度阴角线、坡度阳角线、檐口线、转角点、汇(分)水线起止点的定位必须精确; 因此施工过程中必须做到施工安全及按图施工,提高工程质量,保障屋面工程的使用功能性良好的原则,依照国家现行施工质量验收法律规范的标准,进行斜屋面的施工;每道施工工序,严格在管理人员、监理单位的监督下进行,并对每道工序进行检查验收、评审,作出检验记录,并由监理人员签认备案.二、编制依据1.本工程设计图纸;2.《建筑工程施工质量验收统一标准》(GB50300—2001)3.《屋面工程质量验收法律规范》GB50207—20244.《建筑施工安全检查标准》JGJ59—20245. 《建筑施工高处作业安全技术法律规范》JGJ80-916. 05J5-2 建筑标准设计图集 坡屋面 DBJT29—18—2024三、施工工艺1、瓦屋面的施工工艺:清理基层→钉 25×5 防腐木顺水条→满刷冷底子油→钉 L30×4 防腐挂瓦条→挂瓦→检查验收→淋水试验.2、瓦屋面的施工要求: 2。1 施工准备工作(1)顺水条、挂瓦条的施工要求① 先将 25×5 木顺水条用 6。5cm 钢钉钉在细石混凝土层上,钢钉间距 250,顺水条中心间距 600mm(设计要求)。顺水条固定后,顺水条上铺钉木挂瓦条。② 挂瓦条的间距按瓦尺寸模数根据坡屋面长度放样计算,最大间距不能大于350mm。③ 檐口第一根挂瓦条,要保证瓦头出檐(或出封檐板)外 50-70mm,上下排平瓦的瓦头和瓦尾的搭扣长度不得小于 60mm,屋脊处的两个坡面上最上两根挂瓦条,要保证挂瓦后,两个瓦尾的间距在搭盖脊瓦时,脊瓦搭瓦尾的宽度每边不小于 60mm。④ 挂瓦条断面为 30×30,长度一般不小于檩条间距,挂瓦条必须平直(特别要保证挂瓦条上边口的平直),钉挂瓦条时,要随时校核挂瓦条间距尺寸的一致,为保证尺寸准确,可在一个坡面两端,准确量出瓦条间距,通长拉线钉挂瓦条。⑤ 顺水条、挂瓦条由厂家...
