思南县三道水穿坪小学教学楼工程施工组织设计一、 工程概况:该工程位于三道水穿坪小学校园内,共三层;建筑面积约 850㎡,基础为独立柱基带条基,砖混结构
层面为水泥砂浆清光;板为现 浇 ; 内 墙 壁 一 般 抹 灰 , 再 刮 仿 瓷 ; 外 墙 水 泥 砂 浆 抹 灰 ( 贴100×100 小方块砖);楼地面为水泥砂浆找平清光;室内为木门,所有窗均为铝合金推拉窗
二、工程特点:该工程在三道水穿坪小学校园内,四周设置围墙实行封闭施工
三、开工准备及施工部署:根据该工程的情况,计划 2024 年 月 日开工,放线基槽开挖,四周砖砌围墙,封闭施工现场,搭设工棚、水泥库房和钢筋库房等,所有施工机械进场
定位放线→复线→合格→基槽开挖→自检→隐蔽工程验收记录→监理设计检查验收签字进行一道工序施工→工序循环→竣工验收等
总之一切施工工序遵循且自检合格再请监理验收的原则
四、分部工程施工顺序及流程:1、基础施工顺序及流程定位放线→复线→基槽开挖→独立柱基钢筋安装→独立柱基混凝土浇筑→基础砌筑→达设计要求自检→请有关单位验收→隐蔽图签字→地梁钢筋制安→支模自检合格→资料→有关单位检查验收、隐蔽图签字→浇地梁砼→砼取样→基础资料、基础验收
2、主体工程施工顺序及流程主体工程施工顺序及流程,楼面抄平→弹线、确定门位置→复线→构造柱钢筋制安→试摆砖→砌砖→线标高控制线→砖体检查→有关单位检查验收墙体及构造柱钢筋资料签字→柱模安装→检查→桩砼浇筑取样→拆模→圈梁梁钢筋制安→检查、资料→有关单位检查资料签字→圈梁砼浇筑取样→补砖→卫生间、厨房模型安装→检查→钢筋制安→检查→混凝土浇筑
二、三层施工工序同一层,待主体工程完工→资料整理报验→主体验收

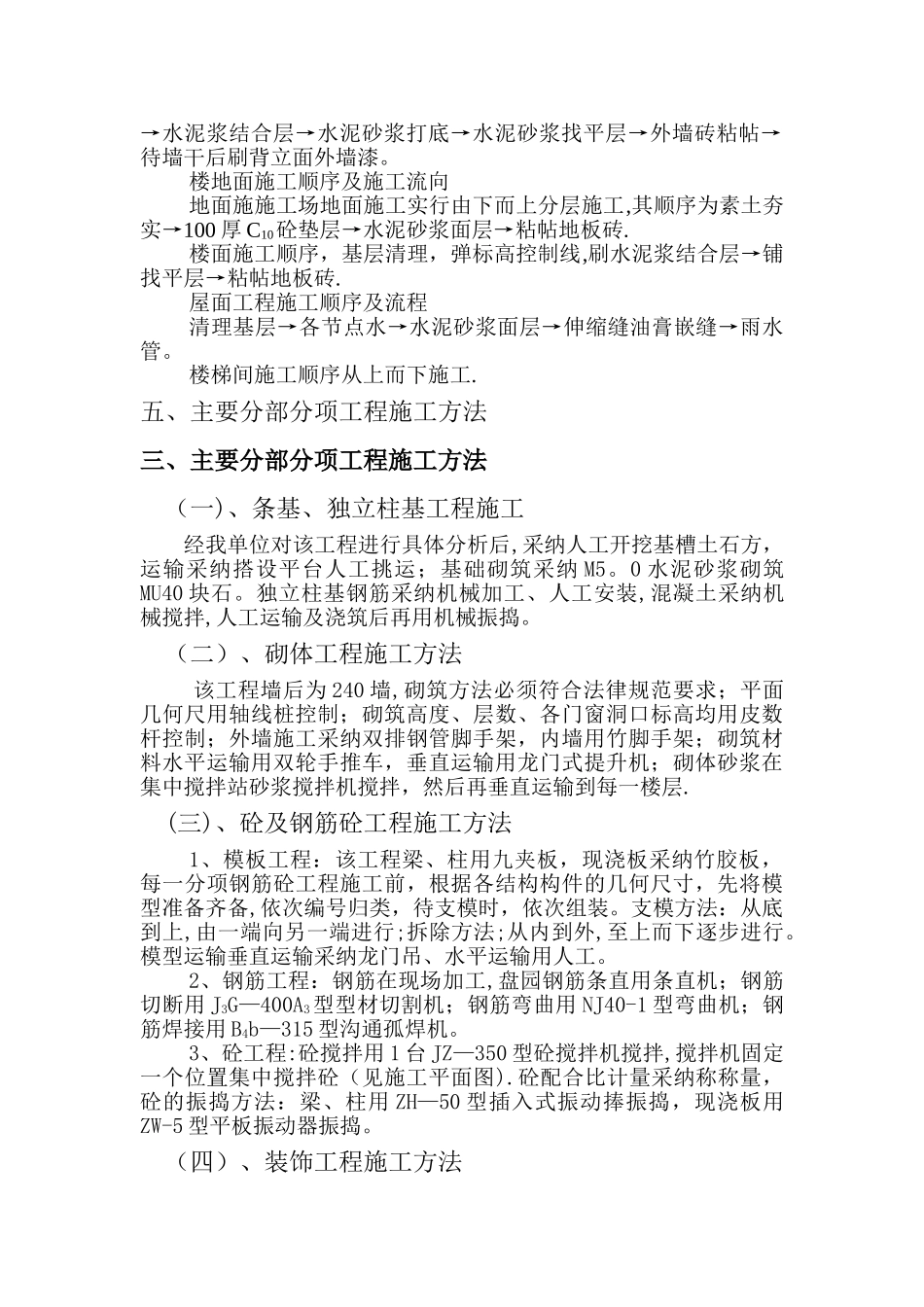

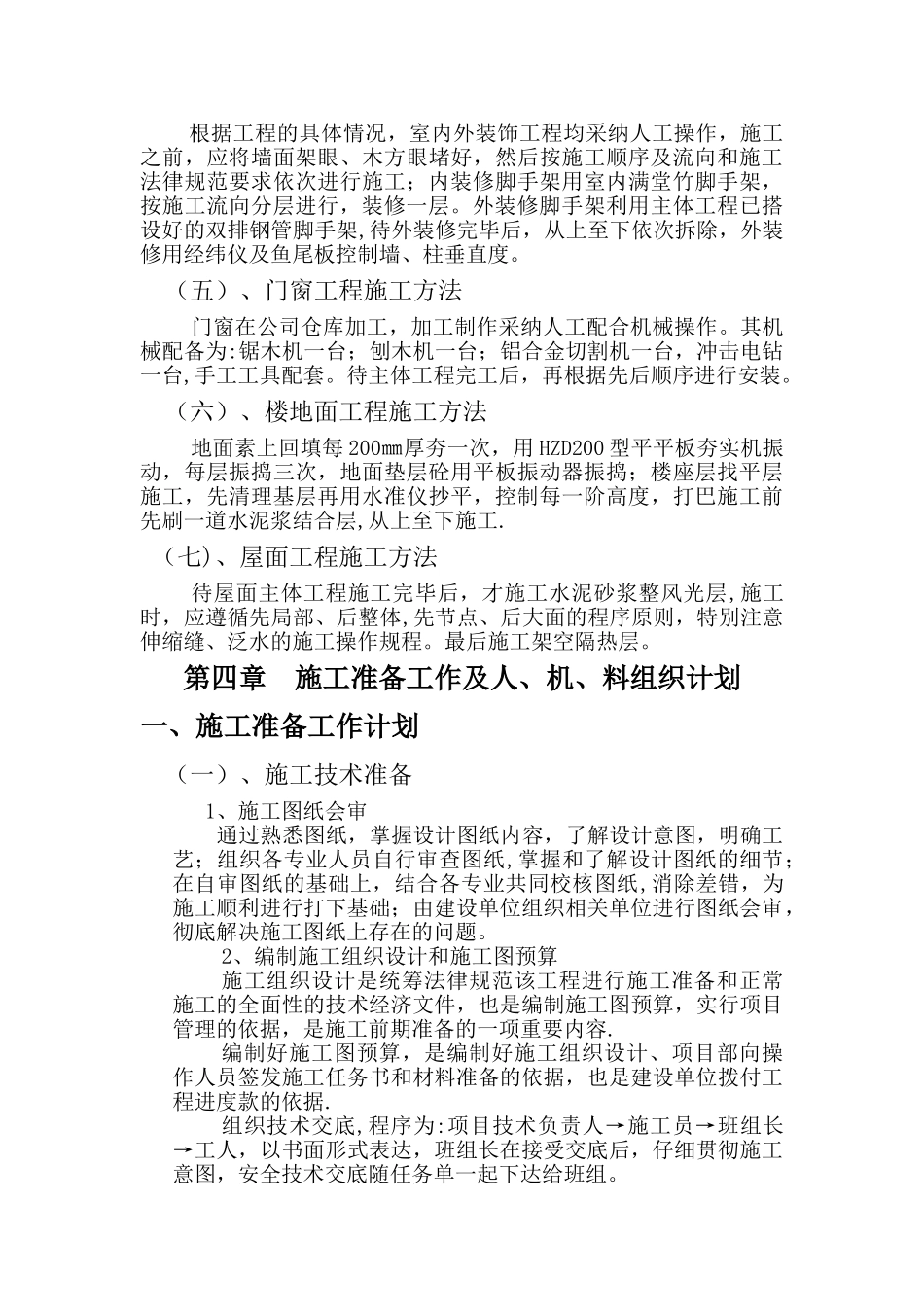

3、装饰装修工程施工顺序及流程内装修、先室内再楼梯间基顺序为:天棚→门窗安装→墙面→墙裙→踢脚线→粘帖地板砖→门窗扇安装→刷涂料→门窗玻璃安装→楼梯间装
