技术交底记录工 程 名 称施 工 单 位交底部位接受交底班组交底内容:一、材料准备本工程采纳 400*800 玻化砖、4#镀锌角铁、5#镀锌角铁、304 不锈钢连接件、8#槽钢、预埋件等
二、机具准备主要有冲击钻、手枪钻、云石机、磨光机、活动扳手、水平尺、铝合金靠尺、白线、钢卷尺、铁锤、笤帚、凿子、胶枪、壁纸刀、棉纱、小桶、铁锹、灰盆、钳子等
三、作业准备1)混凝土和墙面抹灰已完成,且经过干燥,含水率不高于 8%
2)结构经验收合格,水电、通风、设备安装等应提前完成,并准备好加工玻化砖的场地、水电源等前提条件已具备
3)玻化砖的质量、规格、品种、数量、外观等符合要求
4)搭设脚手架处理结构基层,并做好隐预检记录
5)所有施工及管理人员熟悉施工图纸,提前做好相关技术准备工作,并根据玻化砖分格图弹线,确定金属胀锚螺栓的安装位置
6)熟悉有关的施工法律规范、标准、图集等
四、施工工序及工艺流程1、工艺流程:玻化砖干挂安装工艺为:基层处理→放控制线→玻化砖排板放线→选择玻化砖→预排玻化砖→安装钢骨架→安装不锈钢挂件→玻化砖固定→调整→成品保护
2、施工工艺1)基层处理:(1)将墙面基层表面清理洁净,对局部影响骨架安装的凸出部分应剔凿洁净
(2)检查饰面基层及构造层的强度、密实度,应符合设计法律规范要求

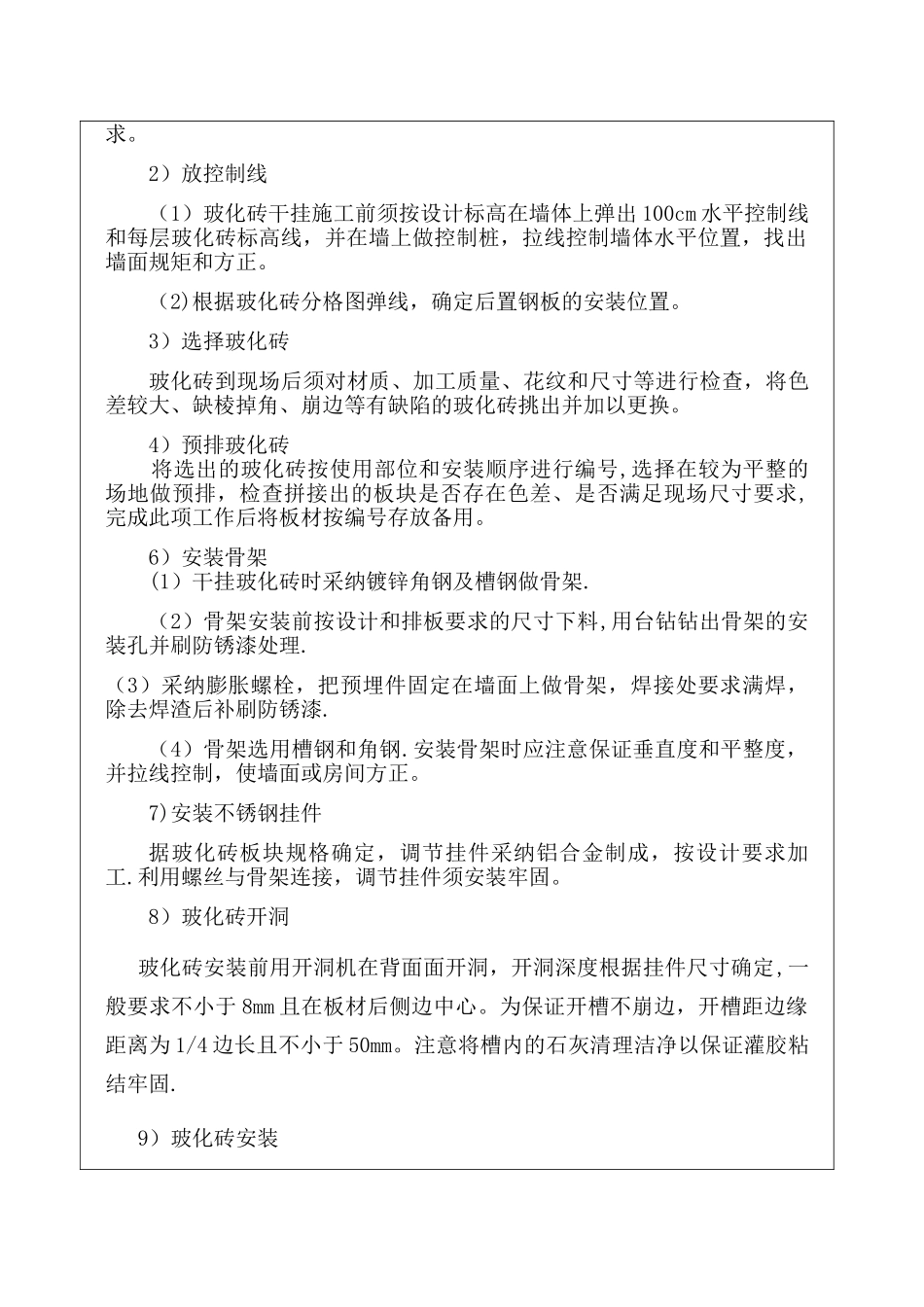

2)放控制线(1)玻化砖干挂施工前须按设计标高在墙体上弹出 100cm 水平控制线和每层玻化砖标高线,并在墙上做控制桩,拉线控制墙体水平位置,找出墙面规矩和方正
(2)根据玻化砖分格图弹线,确定后置钢板的安装位置
3)选择玻化砖玻化砖到现场后须对材质、加工质量、花纹和尺寸等进行检查,将色差较大、缺棱掉角、崩边等有缺陷的玻化砖挑出并加以更换
4)预排玻化砖 将选出的玻化砖按使用部位和安装顺序进行编号,选择在较为平整的场地做预排,检查拼接出的板块是否存在色差、是否满足现场尺寸要求,完成此
